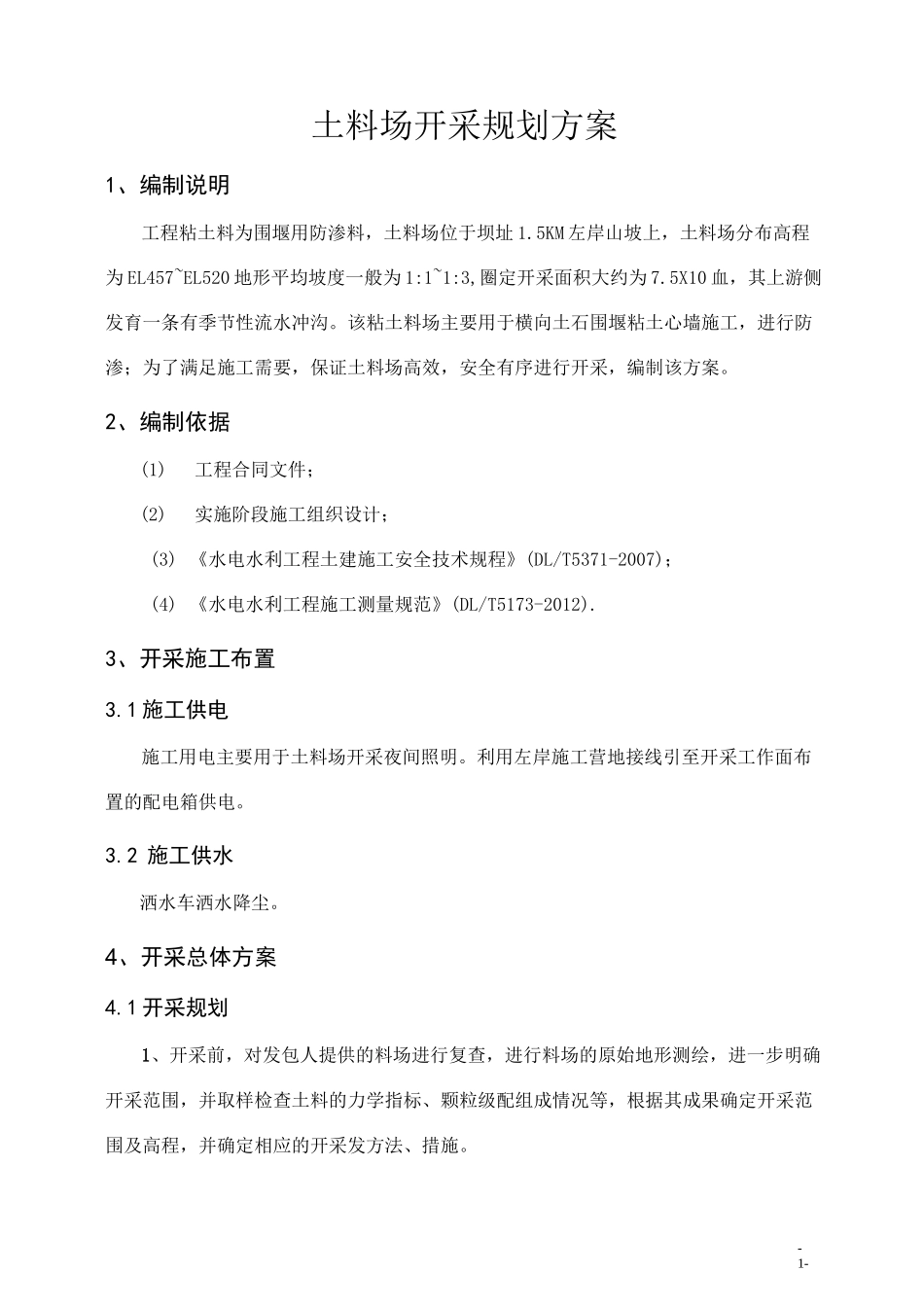

-1-土料场开采规划方案1、编制说明工程粘土料为围堰用防渗料,土料场位于坝址 1
5KM 左岸山坡上,土料场分布高程为 EL457~EL520 地形平均坡度一般为 1:1~1:3,圈定开采面积大约为 7
5X10 血,其上游侧发育一条有季节性流水冲沟
该粘土料场主要用于横向土石围堰粘土心墙施工,进行防渗;为了满足施工需要,保证土料场高效,安全有序进行开采,编制该方案
2、编制依据(1)工程合同文件;(2)实施阶段施工组织设计;(3) 《水电水利工程土建施工安全技术规程》(DL/T5371-2007);(4) 《水电水利工程施工测量规范》(DL/T5173-2012)
3、开采施工布置3
1 施工供电施工用电主要用于土料场开采夜间照明
利用左岸施工营地接线引至开采工作面布置的配电箱供电
2 施工供水洒水车洒水降尘
4、开采总体方案4
1 开采规划1、开采前,对发包人提供的料场进行复查,进行料场的原始地形测绘,进一步明确开采范围,并取样检查土料的力学指标、颗粒级配组成情况等,根据其成果确定开采范围及高程,并确定相应的开采发方法、措施
-2-2、当土料的天然含水量大于或小于设计要求的施工填筑含水量时,应根据土料开挖方式、装运卸流程以及气象等条件对料场土料含水量进行调整,调整方式以翻晒或加水为主
土料加工后的含水量要求应通过现场试验确定
3、设备进场后,进行开采临时道路及靠道路边坡侧排水沟开挖,道路宽度不小于3
5m,最大纵坡 16%,其转弯处适当加宽,满足转弯半径不低于 9m;排水沟接至采石场道路排水沟,临时道路及其排水沟特性见附图
4、表层根植土自上而下剥离,剥离出的根植土先堆放在料场一侧,待有用料开采出一段后,再将根植土回填于开采过后的场地上进行植被恢复,或按照监理人的指示,运至 2#渣场指定的地点堆存

5、土料开采分多工作面,根据有用料层厚度分层开采或有用层厚度小于 6
