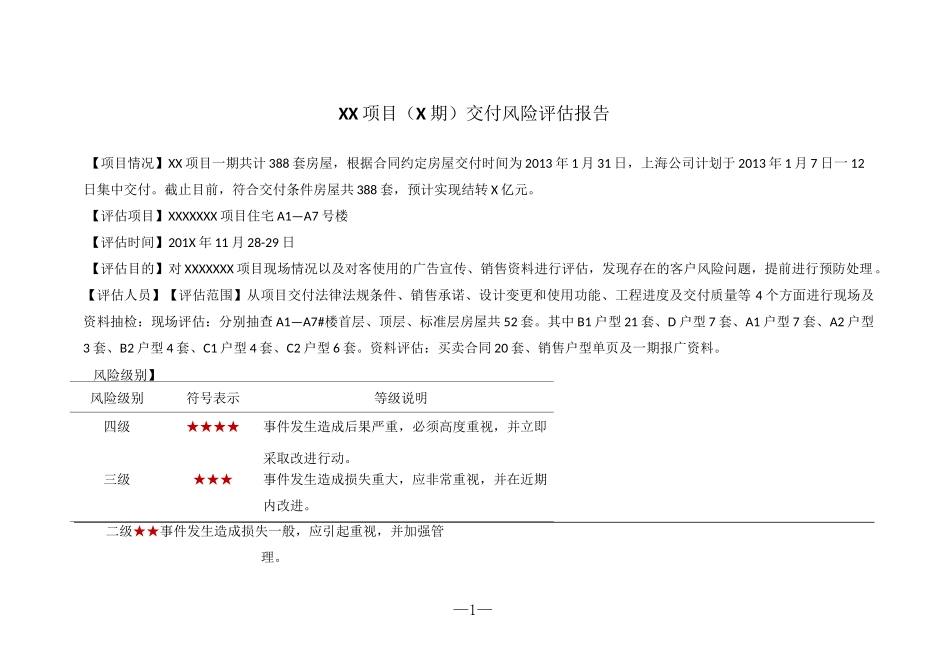

—1—XX 项目(X 期)交付风险评估报告【项目情况】XX 项目一期共计 388 套房屋,根据合同约定房屋交付时间为 2013 年 1 月 31 日,上海公司计划于 2013 年 1 月 7 日一 12日集中交付
截止目前,符合交付条件房屋共 388 套,预计实现结转 X 亿元
【评估项目】XXXXXXX 项目住宅 A1—A7 号楼【评估时间】201X 年 11 月 28-29 日【评估目的】对 XXXXXXX 项目现场情况以及对客使用的广告宣传、销售资料进行评估,发现存在的客户风险问题,提前进行预防处理
【评估人员】【评估范围】从项目交付法律法规条件、销售承诺、设计变更和使用功能、工程进度及交付质量等 4 个方面进行现场及资料抽检:现场评估:分别抽查 A1—A7#楼首层、顶层、标准层房屋共 52 套
其中 B1 户型 21 套、D 户型 7 套、A1 户型 7 套、A2 户型3 套、B2 户型 4 套、C1 户型 4 套、C2 户型 6 套
资料评估:买卖合同 20 套、销售户型单页及一期报广资料

风险级别】风险级别符号表示等级说明四级★★★★事件发生造成后果严重,必须高度重视,并立即采取改进行动
三级★★★事件发生造成损失重大,应非常重视,并在近期内改进
二级★★事件发生造成损失一般,应引起重视,并加强管理
—2—一级★事件发造成损失均较低,可适当关注,在今后工作中不断完善
【检查内容】1、法规类风险:a)、主要结论:合同约定的交付条件《住宅交付使用许可证》暂未取得,其它前置手续中燃气验收证等部分手续暂未完成
b)、风险明细:风险内容风险预警等级(★★★★、★★★、★★、★)风险产生的主要因素风险消除建议《住宅交付使用许可证》的正常取得《房地产(住宅)质量保证书》正常提供《房地产(住宅)使用说明书》正常提供配套设施是否完工《规划验收证明》的正常取得《主体工程验收证明》的
