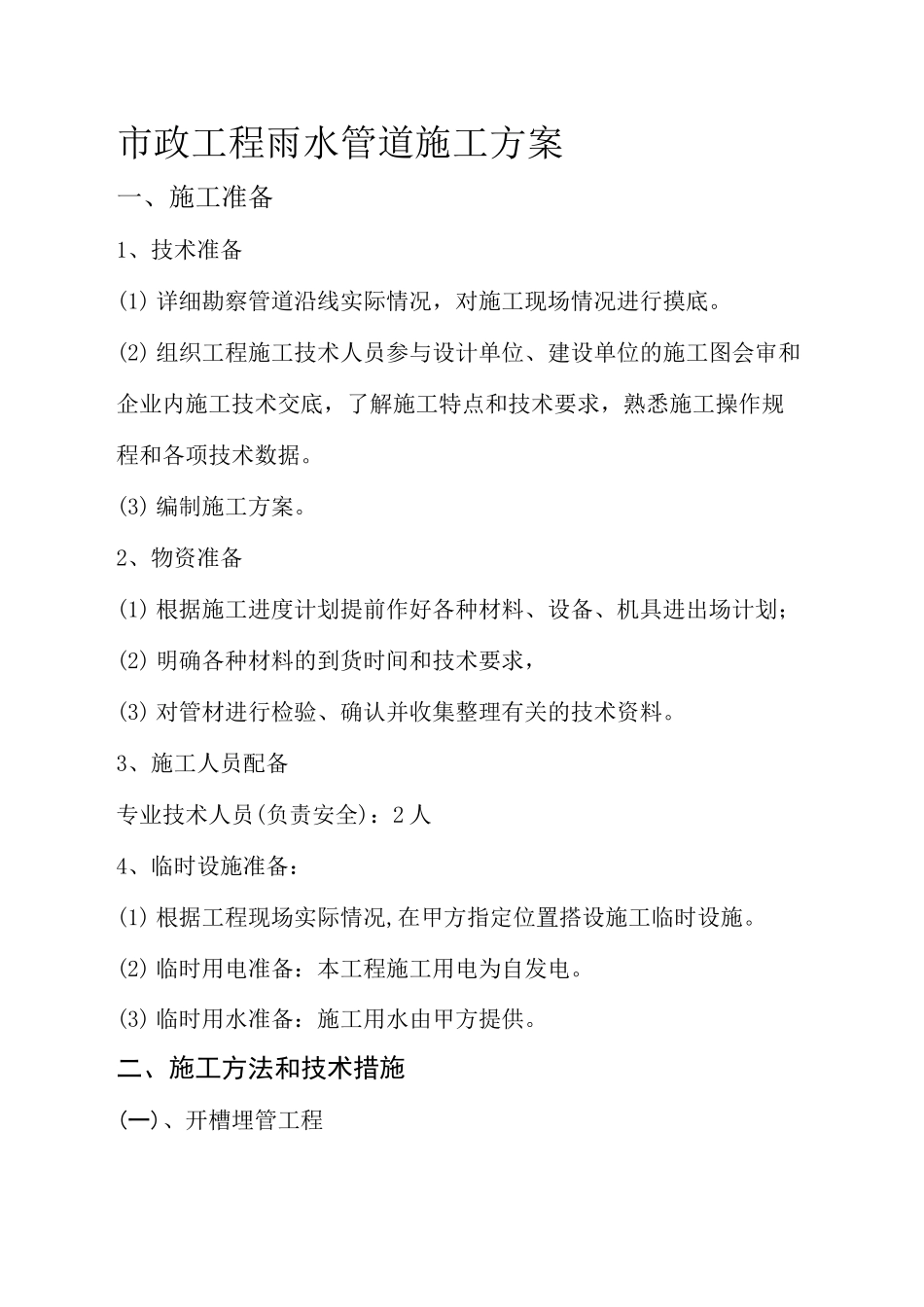

市政工程雨水管道施工方案一、施工准备1、技术准备(1) 详细勘察管道沿线实际情况,对施工现场情况进行摸底
(2) 组织工程施工技术人员参与设计单位、建设单位的施工图会审和企业内施工技术交底,了解施工特点和技术要求,熟悉施工操作规程和各项技术数据
(3) 编制施工方案
2、物资准备(1) 根据施工进度计划提前作好各种材料、设备、机具进出场计划;(2) 明确各种材料的到货时间和技术要求,(3) 对管材进行检验、确认并收集整理有关的技术资料
3、施工人员配备专业技术人员(负责安全):2 人4、临时设施准备:(1) 根据工程现场实际情况,在甲方指定位置搭设施工临时设施
(2) 临时用电准备:本工程施工用电为自发电
(3) 临时用水准备:施工用水由甲方提供
二、施工方法和技术措施(一)、开槽埋管工程下⑴人员机⑴复核下料尺图⑵图纸会审验⑵标记管线号、区纸⑶施工方案及交号底.2、土石方开挖(1)测量A、雨水管道工程的线路测量包括定线测量、水准测量和直接丈量
B、C、在进行管道水准测量时,应沿线设临时水准点
(2)、沟槽开挖A、沟槽开挖前工作开槽前要认真调查了解地上障碍物及地下地质情况,以便开槽时采取妥善加固保护措施,同时组织好人员及机械,保证施工的顺利进行
B、沟槽开挖形式根据设计图中设计管道的规格、埋置深度以及规范要求来确定沟槽开挖的形式,按规定比例放坡,必要时进行支护,保证沟槽不塌方

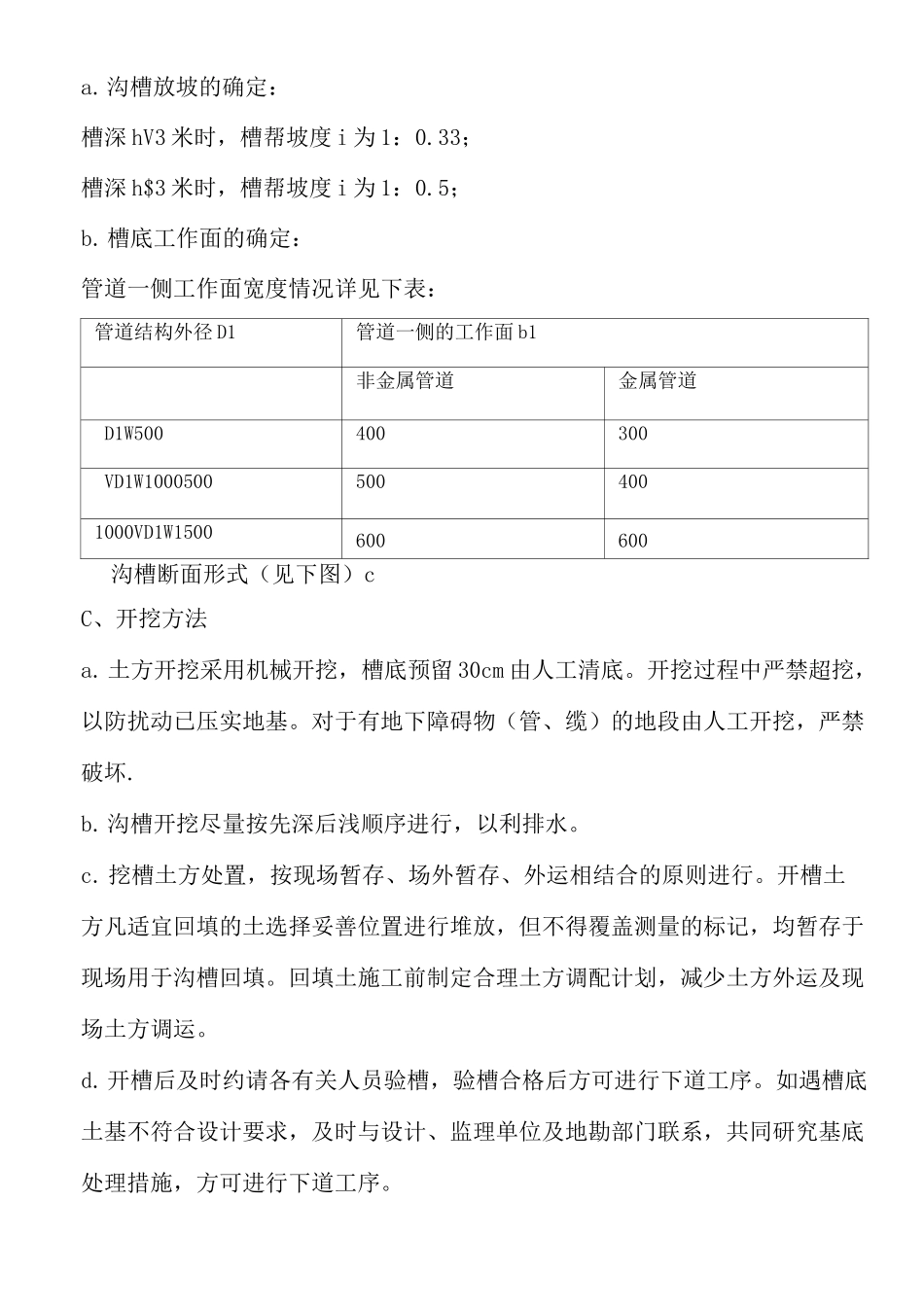

沟槽放坡的确定:槽深 hV3 米时,槽帮坡度 i 为 1:0
33;槽深 h$3 米时,槽帮坡度 i 为 1:0
槽底工作面的确定:管道一侧工作面宽度情况详见下表:管道结构外径 D1管道一侧的工作面 b1非金属管道金属管道D1W500400300VD1W10005005004001000VD1W1500600600沟槽断面形式(见下图)cC、开挖方法a
土方开挖采用机械开挖,槽底预留 30
