1呼和浩特全域旅游标识导向系统冬季施工方案施工单位内蒙古巧工匠金属制品有限公司编制日期2017 年 10 月 10 日2一

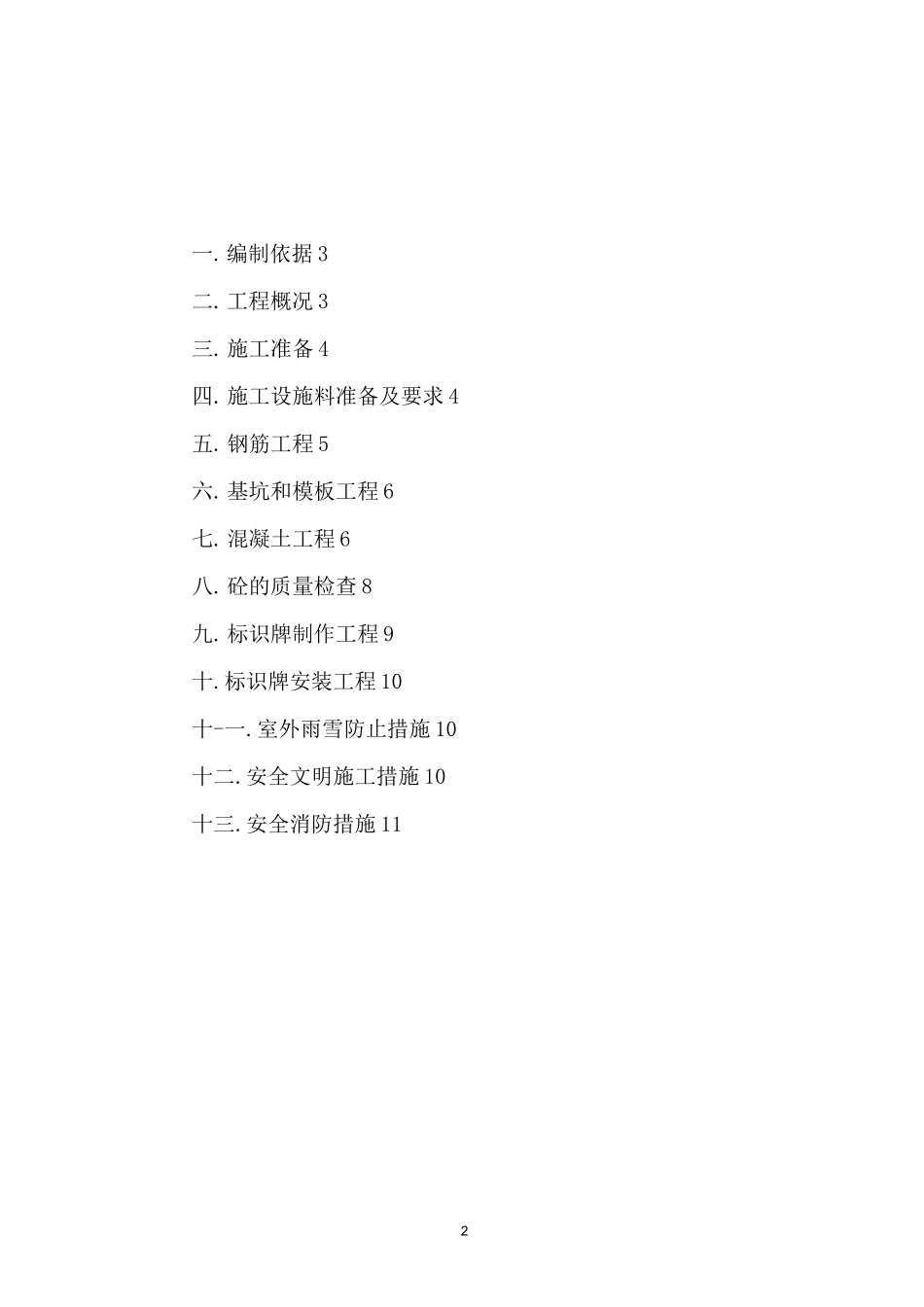

编制依据 3二
工程概况 3三
施工准备 4四
施工设施料准备及要求 4五
钢筋工程 5六
基坑和模板工程 6七
混凝土工程 6八
砼的质量检查 8九
标识牌制作工程 9十
标识牌安装工程 10十-一
室外雨雪防止措施 10十二
安全文明施工措施 10十三

安全消防措施 113我公司于 2017 年 9 月 18 日和建设单位签订《呼和浩特市全域旅游标志导向系统建设标志采购项目合同书》,施工方应严格按照投标文件里承诺 20 个工作日内交付产品,但在施工过程中因政府施工手续未协调下来,施工屡屡受阻,施工工期经建设单位同意顺延至办理好施工手续后再进行标识牌的安装
由于施工工期的变更,使得原本在 10 月 15 日以前能完成的工程,预计到12 月份才能完成,所有工作即将进入冬季,由于温度的降低,我公司制定了冬季施工方案
根据冬季施工规范的有关规定,当室外日平均气温连续 5 天稳定在 5 摄氏度以下,则此 5 天的第一天为进入冬季施工的初日,当气温转暖时对最后一个 5 天的室外日平均气温稳定在 5 摄氏度以上,则此 5 天的最后一天为冬季施工的终日
根据全国部分城市日平均气温稳定低于 5 度和稳定高于 5 度的初终日期,呼和浩特地区每年大约为 10 月 20 日至来年的 3 月 12 日,历时 108 天,在这段时间内属于冬期施工,施工过程中必须严格执行我国《建筑工程冬期施工规程》《JGJ104――97》以及本公司下发的有关冬期施工注意事项的文件,从具体情况出发,正确选择施工方法及采取措施,确保各分项工程的施工质量满足要求
一、编制依据:1、工程设计图纸;2、建筑工程冬期施工规程(JGJ104-97);3、建筑工程质量验收统一标准(GB50300-2001);
