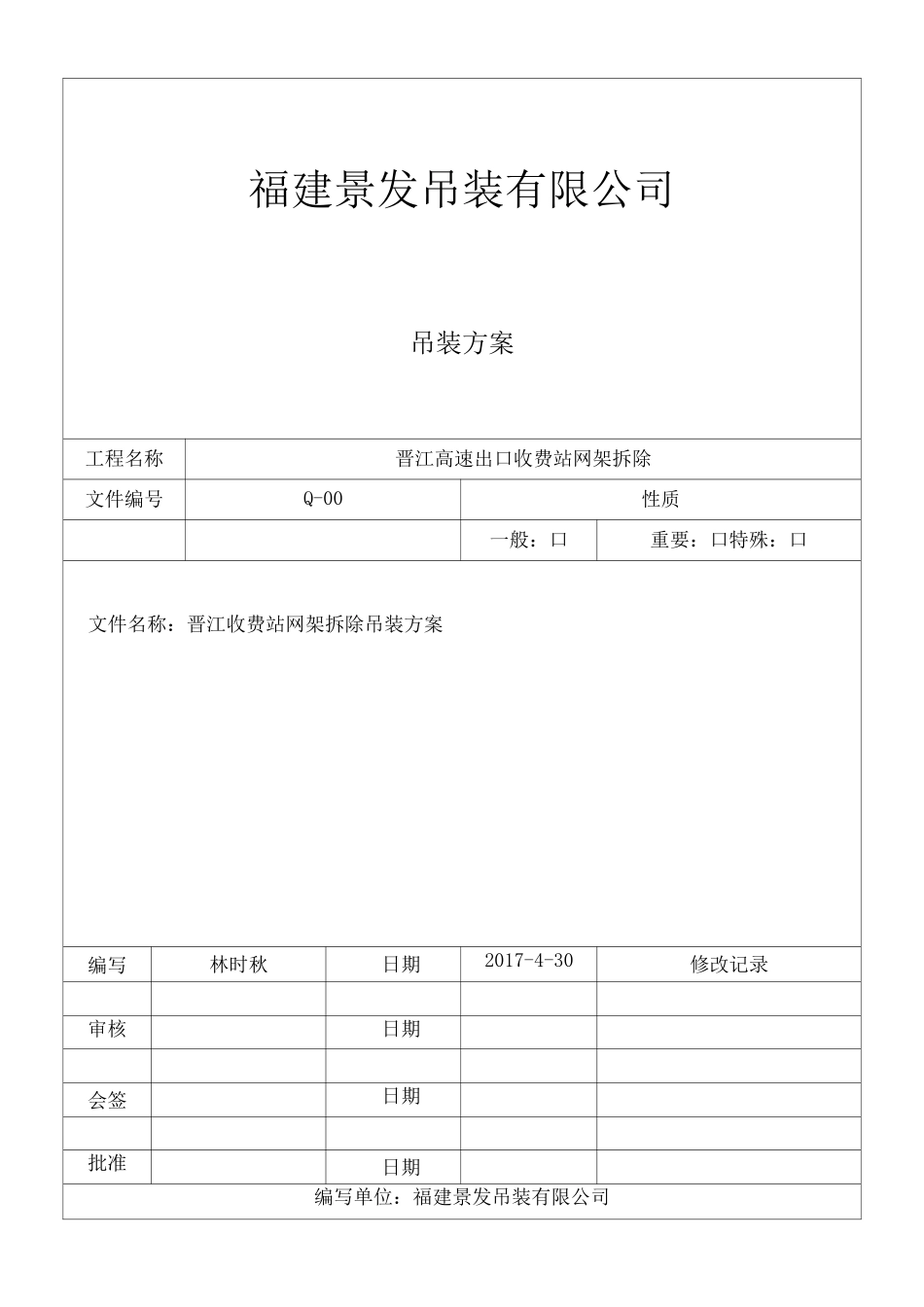

福建景发吊装有限公司吊装方案工程名称晋江高速出口收费站网架拆除文件编号Q-00性质一般:口重要:口特殊:口文件名称:晋江收费站网架拆除吊装方案编写林时秋日期2017-4-30修改记录审核日期会签日期批准日期编写单位:福建景发吊装有限公司一.工程概况及编制依据:1
1 工作概况:晋江收费站拆除网架,数量 3 个网架,本方案主要针对起重拆除难度最大的是长度 63m,宽度 25m,重量约 60t 的中间网架整体吊装拆除
工程名称:晋江收费站网架拆除吊装方案工程地点:晋江收费站施工单位:福建景发吊装有限公司1
2 编制依据:1
1 根据《起重工实用手册》;1
2 根据《常用起重机械性能手册》性能表;1
3 根据现场临时下发的有关现场资料
4《建筑钢结构焊接规程》JGJ81-20011
5《建筑拆除工程安全技术规范》JGJ147-20041
6《施工现场临时用电安全技术规范》JGJ46-20051
7《建筑施工安全检查标准》JGJ59-20111
3 工程特点本工程是改造拆除工程,施工面积大,施工人员较多,施工时间有限 5 月 2 日 20 点-5 月 3 日 6 点
因此安全、速度、消防安全时本工程中非常重要的工作
吊装网架的面积大 63m*25m,重量约 60t
本次拆除要在规定的时间内完成,这就要求我们要采用合理的施工安排,拆除流程及拆除方案,即保证安全又保证时间
二、总体吊装施工准备及进度安排:2.1 施工前的准备工作:2
1 清除现场施工障碍物和平整场地做好“三通一平”工作;2
2 修筑好吊装运输道路,耐压力不小于 2
5kg/cm2,场地要求平整,确保吊装运输机畅通无阻
3 组织施工,调整和健全现场的施工组织结构;2
4 组织施工机械、工具、材料陆续进场;2
5 网架拆除是应在周围设围栏或树立警示标志,地面设专人指挥
