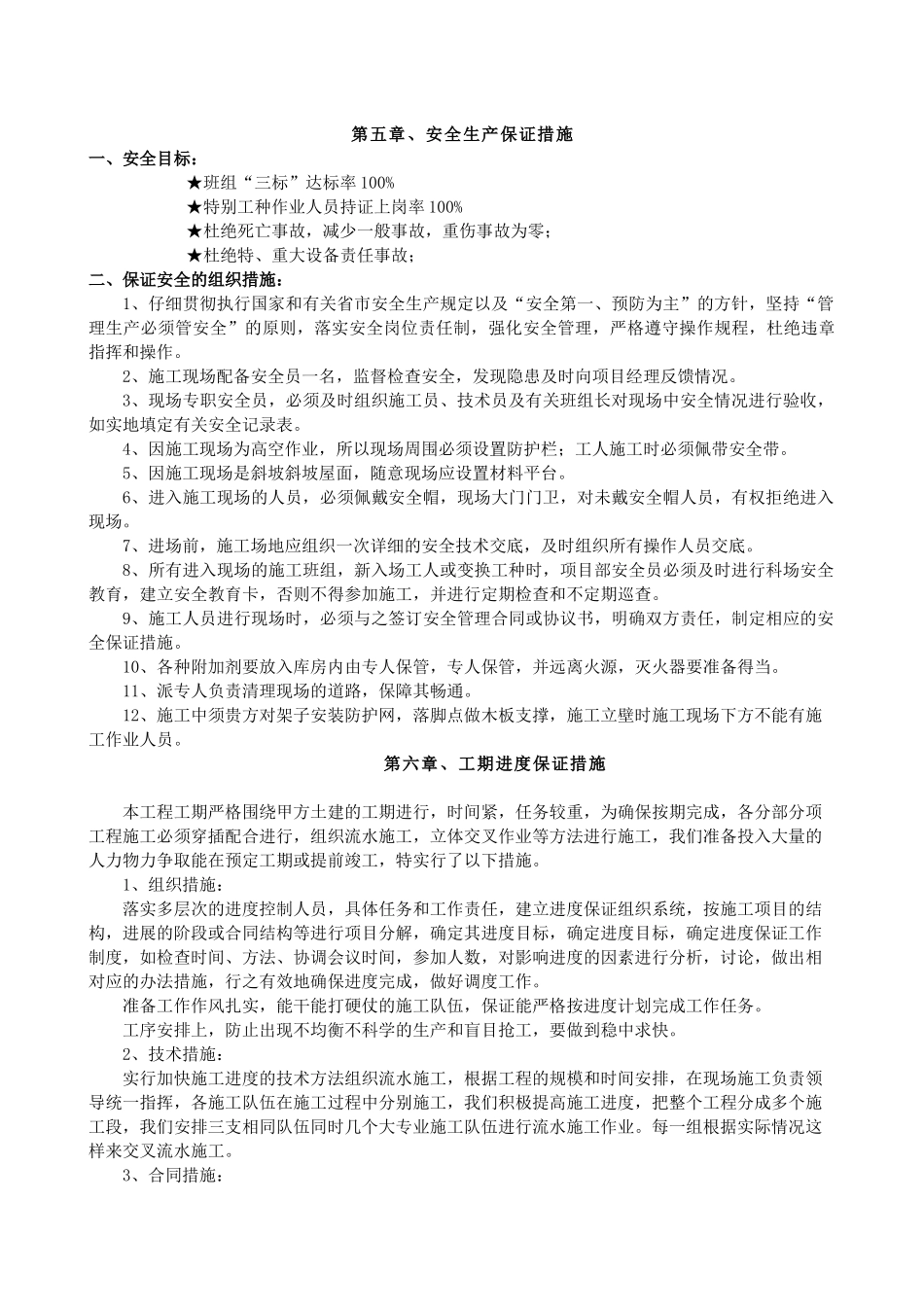

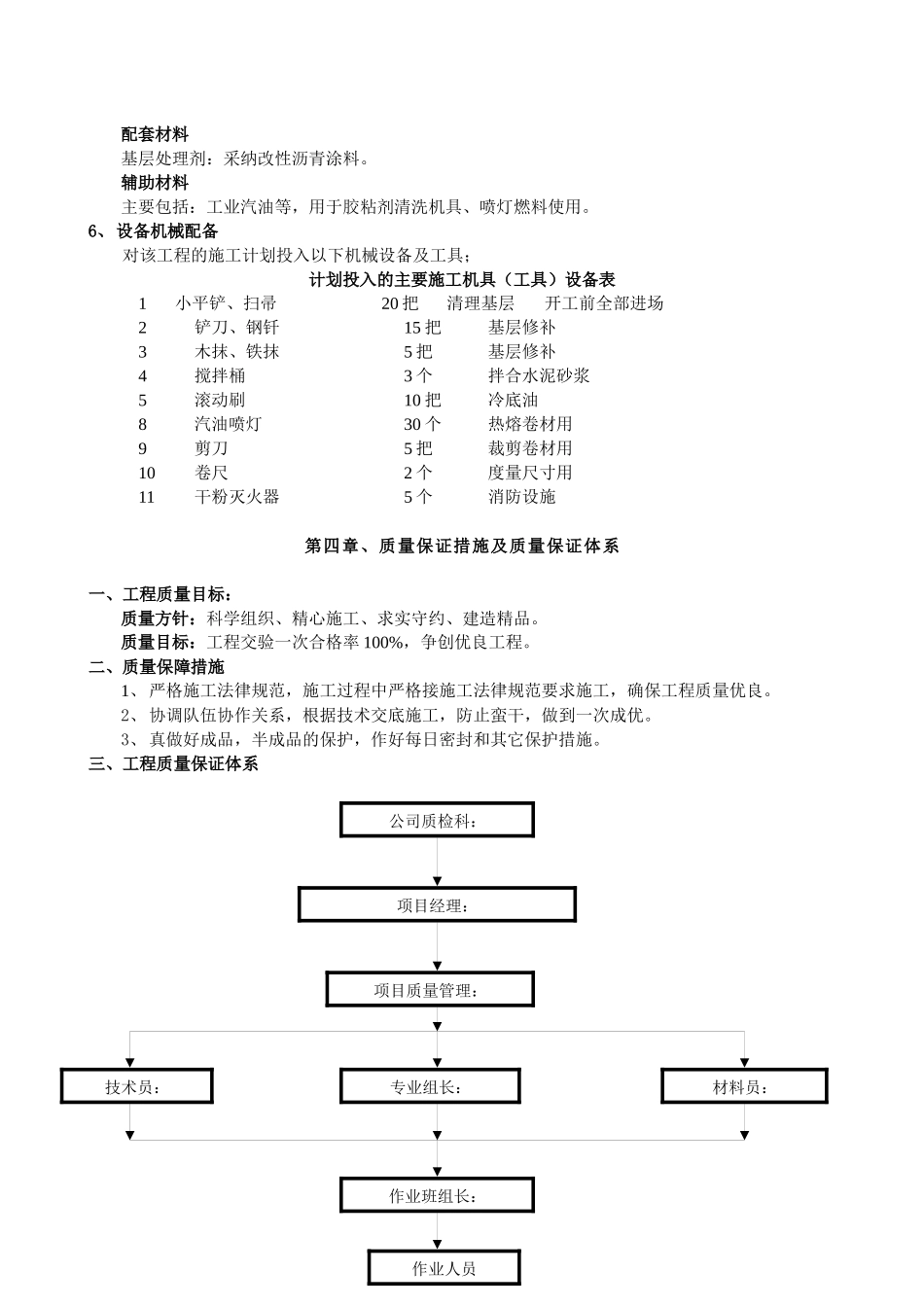

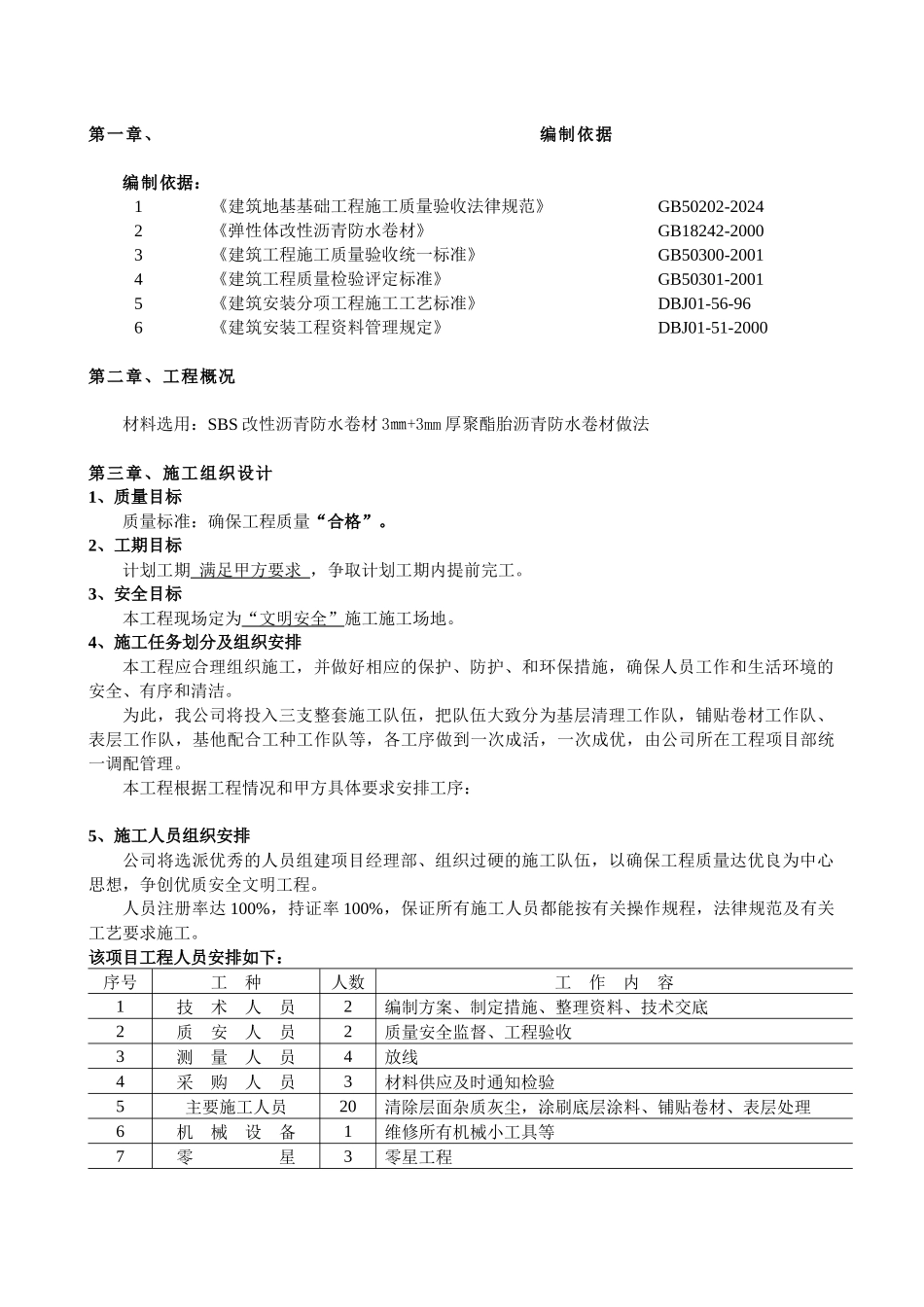

第一章、编制依据编制依据:1《建筑地基基础工程施工质量验收法律规范》GB50202-20242《弹性体改性沥青防水卷材》GB18242-20003《建筑工程施工质量验收统一标准》GB50300-20014《建筑工程质量检验评定标准》GB50301-20015《建筑安装分项工程施工工艺标准》DBJ01-56-966《建筑安装工程资料管理规定》DBJ01-51-2000第二章、工程概况材料选用:SBS 改性沥青防水卷材 3㎜+3mm 厚聚酯胎沥青防水卷材做法第三章、施工组织设计1、质量目标质量标准:确保工程质量“合格”。2、工期目标计划工期 满足甲方要求 ,争取计划工期内提前完工。3、安全目标本工程现场定为“文明安全”施工施工场地。4、施工任务划分及组织安排本工程应合理组织施工,并做好相应的保护、防护、和环保措施,确保人员工作和生活环境的安全、有序和清洁。为此,我公司将投入三支整套施工队伍,把队伍大致分为基层清理工作队,铺贴卷材工作队、表层工作队,基他配合工种工作队等,各工序做到一次成活,一次成优,由公司所在工程项目部统一调配管理。本工程根据工程情况和甲方具体要求安排工序: 5、施工人员组织安排公司将选派优秀的人员组建项目经理部、组织过硬的施工队伍,以确保工程质量达优良为中心思想,争创优质安全文明工程。人员注册率达 100%,持证率 100%,保证所有施工人员都能按有关操作规程,法律规范及有关工艺要求施工。该项目工程人员安排如下:序号工 种人数工 作 内 容1技 术 人 员2编制方案、制定措施、整理资料、技术交底2质 安 人 员2质量安全监督、工程验收3测 量 人 员4放线4采 购 人 员3材料供应及时通知检验5主要施工人员20清除层面杂质灰尘,涂刷底层涂料、铺贴卷材、表层处理6机 械 设 备1维修所有机械小工具等7零 星3零星工程配套材料基层处理剂:采纳改性沥青涂料。辅助材料主要包括:工业汽油等,用于胶粘剂清洗机具、喷灯燃料使用。6、设备机械配备对该工程的施工计划投入以下机械设备及工具; 计划投入的主要施工机具(工具)设备表1 小平铲、扫帚20 把清理基层开工前全部进场2铲刀、钢钎15 把基层修补3木抹、铁抹5 把基层修补4搅拌桶3 个拌合水泥砂浆5滚动刷10 把冷底油8汽油喷灯30 个热熔卷材用9剪刀5 把裁剪卷材用10卷尺2 个度量尺寸用11干粉灭火器5 个消防设施第四章、质量保证措施及质量保证体系一、工程质量目标:质量方针:科学组织、精心施工、求实守约、建造精品。质量目标:工程交验一次合格率 10...
