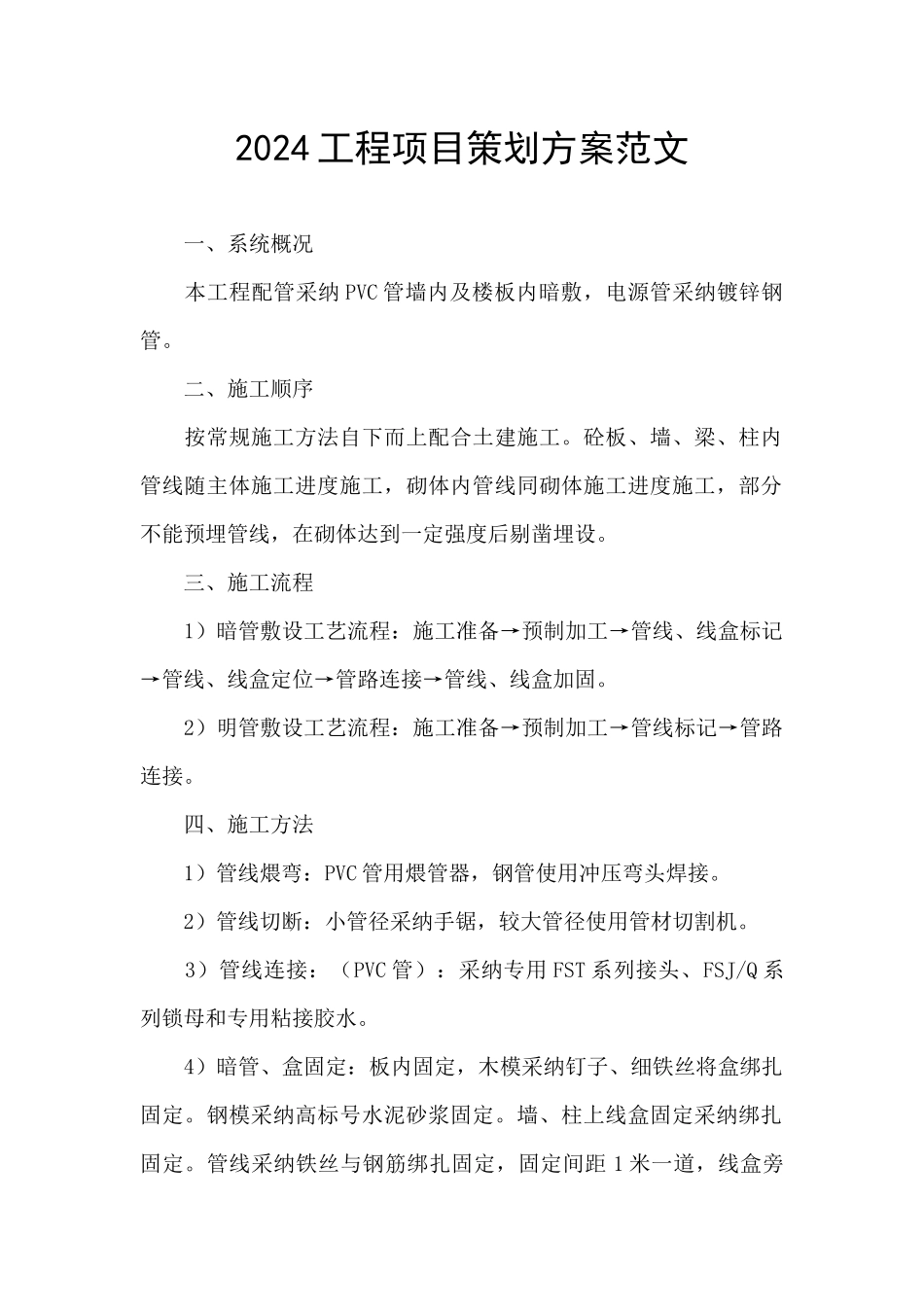

2024 工程项目策划方案范文 一、系统概况 本工程配管采纳 PVC 管墙内及楼板内暗敷,电源管采纳镀锌钢管
二、施工顺序 按常规施工方法自下而上配合土建施工
砼板、墙、梁、柱内管线随主体施工进度施工,砌体内管线同砌体施工进度施工,部分不能预埋管线,在砌体达到一定强度后剔凿埋设
三、施工流程 1)暗管敷设工艺流程:施工准备→预制加工→管线、线盒标记→管线、线盒定位→管路连接→管线、线盒加固
2)明管敷设工艺流程:施工准备→预制加工→管线标记→管路连接
四、施工方法 1)管线煨弯:PVC 管用煨管器,钢管使用冲压弯头焊接
2)管线切断:小管径采纳手锯,较大管径使用管材切割机
3)管线连接:(PVC 管):采纳专用 FST 系列接头、FSJ/Q 系列锁母和专用粘接胶水
4)暗管、盒固定:板内固定,木模采纳钉子、细铁丝将盒绑扎固定
钢模采纳高标号水泥砂浆固定
墙、柱上线盒固定采纳绑扎固定
管线采纳铁丝与钢筋绑扎固定,固定间距 1 米一道,线盒旁150mm 以内作加强绑扎一道

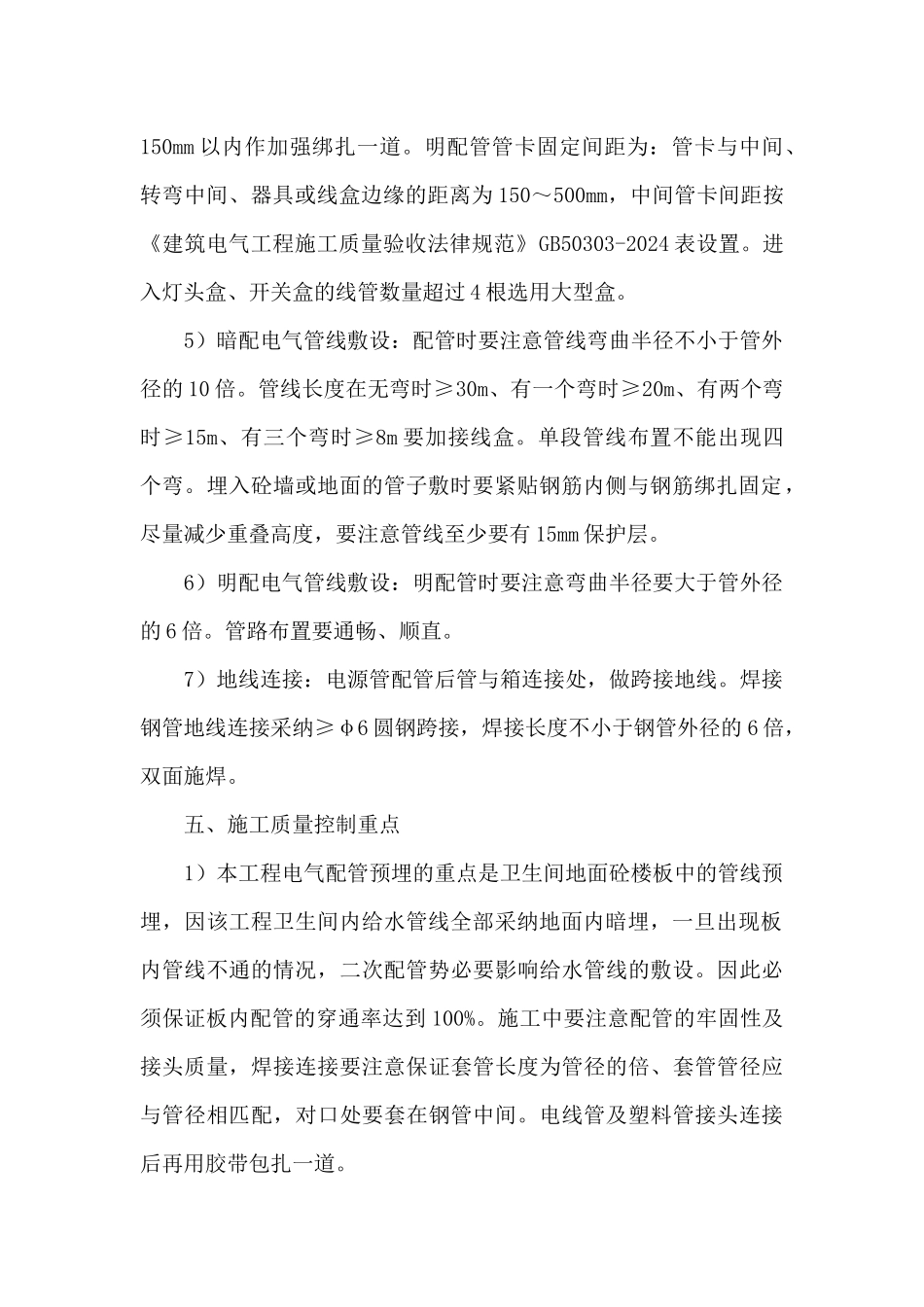

明配管管卡固定间距为:管卡与中间、转弯中间、器具或线盒边缘的距离为 150~500mm,中间管卡间距按《建筑电气工程施工质量验收法律规范》GB50303-2024 表设置
进入灯头盒、开关盒的线管数量超过 4 根选用大型盒
5)暗配电气管线敷设:配管时要注意管线弯曲半径不小于管外径的 10 倍
管线长度在无弯时≥30m、有一个弯时≥20m、有两个弯时≥15m、有三个弯时≥8m 要加接线盒
单段管线布置不能出现四个弯
埋入砼墙或地面的管子敷时要紧贴钢筋内侧与钢筋绑扎固定,尽量减少重叠高度,要注意管线至少要有 15mm 保护层
6)明配电气管线敷设:明配管时要注意弯曲半径要大于管外径的 6 倍
管路布置要通畅、顺直
7)地线连接:电源管配管后管与箱连接处,做跨接地线
焊接钢管地线连接采纳≥φ6
