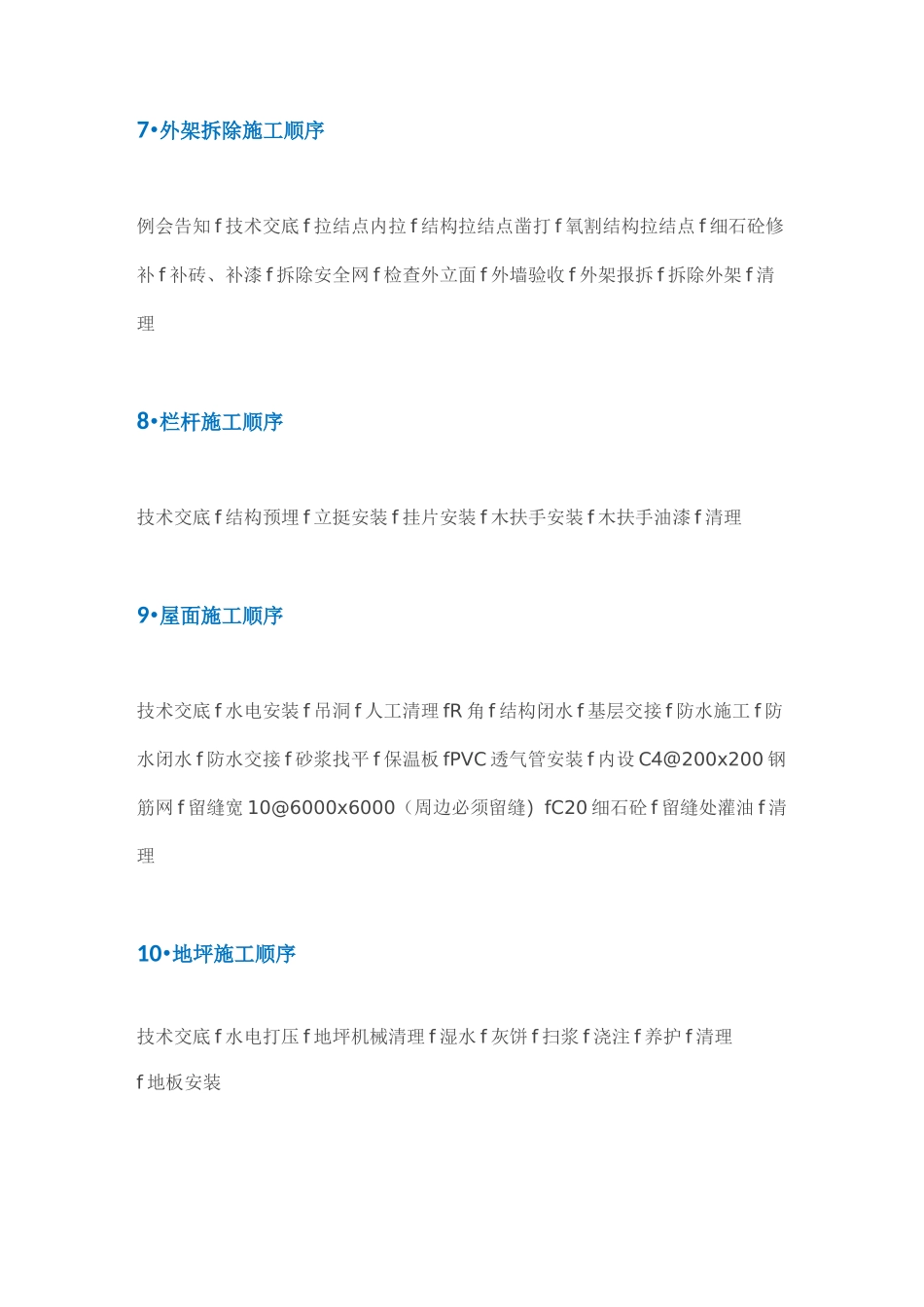

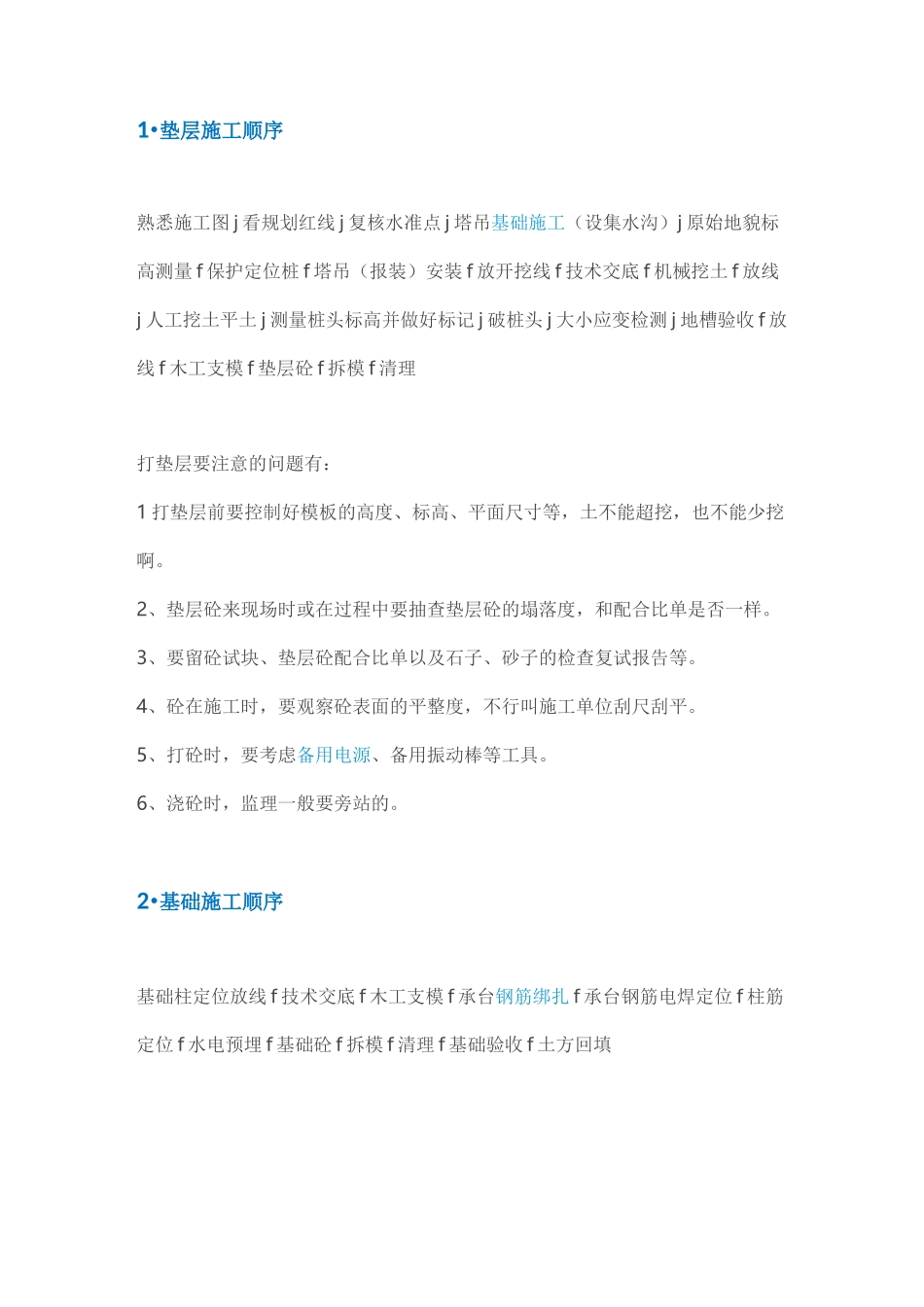

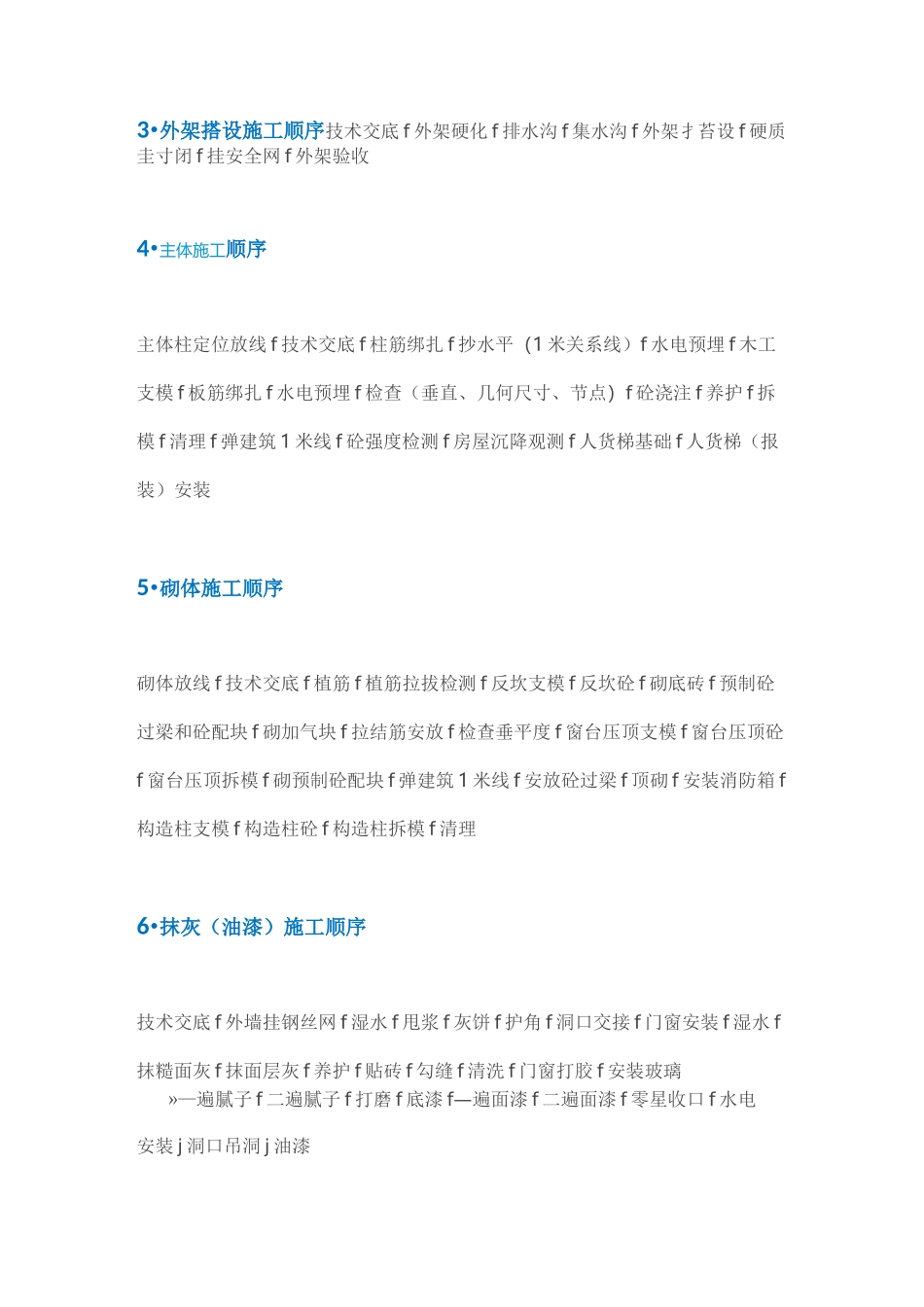

1•垫层施工顺序熟悉施工图 j 看规划红线 j 复核水准点 j 塔吊基础施工(设集水沟)j 原始地貌标高测量 f 保护定位桩 f 塔吊(报装)安装 f 放开挖线 f 技术交底 f 机械挖土 f 放线j 人工挖土平土 j 测量桩头标高并做好标记 j 破桩头 j 大小应变检测 j 地槽验收 f 放线 f 木工支模 f 垫层砼 f 拆模 f 清理打垫层要注意的问题有:1 打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。5、打砼时,要考虑备用电源、备用振动棒等工具。6、浇砼时,监理一般要旁站的。2•基础施工顺序基础柱定位放线 f 技术交底 f 木工支模 f 承台钢筋绑扎 f 承台钢筋电焊定位 f 柱筋定位 f 水电预埋 f 基础砼 f 拆模 f 清理 f 基础验收 f 土方回填3•外架搭设施工顺序技术交底 f 外架硬化 f 排水沟 f 集水沟 f 外架扌苔设 f 硬质圭寸闭 f 挂安全网 f 外架验收4•主体施工顺序主体柱定位放线 f 技术交底 f 柱筋绑扎 f 抄水平(1 米关系线)f 水电预埋 f 木工支模 f 板筋绑扎 f 水电预埋 f 检查(垂直、几何尺寸、节点)f 砼浇注 f 养护 f 拆模 f 清理 f 弹建筑 1 米线 f 砼强度检测 f 房屋沉降观测 f 人货梯基础 f 人货梯(报装)安装5•砌体施工顺序砌体放线 f 技术交底 f 植筋 f 植筋拉拔检测 f 反坎支模 f 反坎砼 f 砌底砖 f 预制砼过梁和砼配块 f 砌加气块 f 拉结筋安放 f 检查垂平度 f 窗台压顶支模 f 窗台压顶砼f 窗台压顶拆模 f 砌预制砼配块 f 弹建筑 1 米线 f 安放砼过梁 f 顶砌 f 安装消防箱 f构造柱支模 f 构造柱砼 f 构造柱拆模 f 清理6•抹灰(油漆)施工顺序技术交底 f 外墙挂钢丝网 f 湿水 f 甩浆 f 灰饼 f 护角 f 洞口交接 f 门窗安装 f 湿水 f抹糙面灰 f 抹面层灰 f 养护 f 贴砖 f 勾缝 f 清洗 f 门窗打胶 f 安装玻璃»—遍腻子 f 二遍腻子 f 打磨 f 底漆 f—遍面漆 f 二遍面漆 f 零星收口 f 水电安装 j 洞口吊洞 j 油漆7•外架拆除施工顺序例会告知 f 技术交底 f 拉结点内拉 f 结构拉结点凿打 f...
