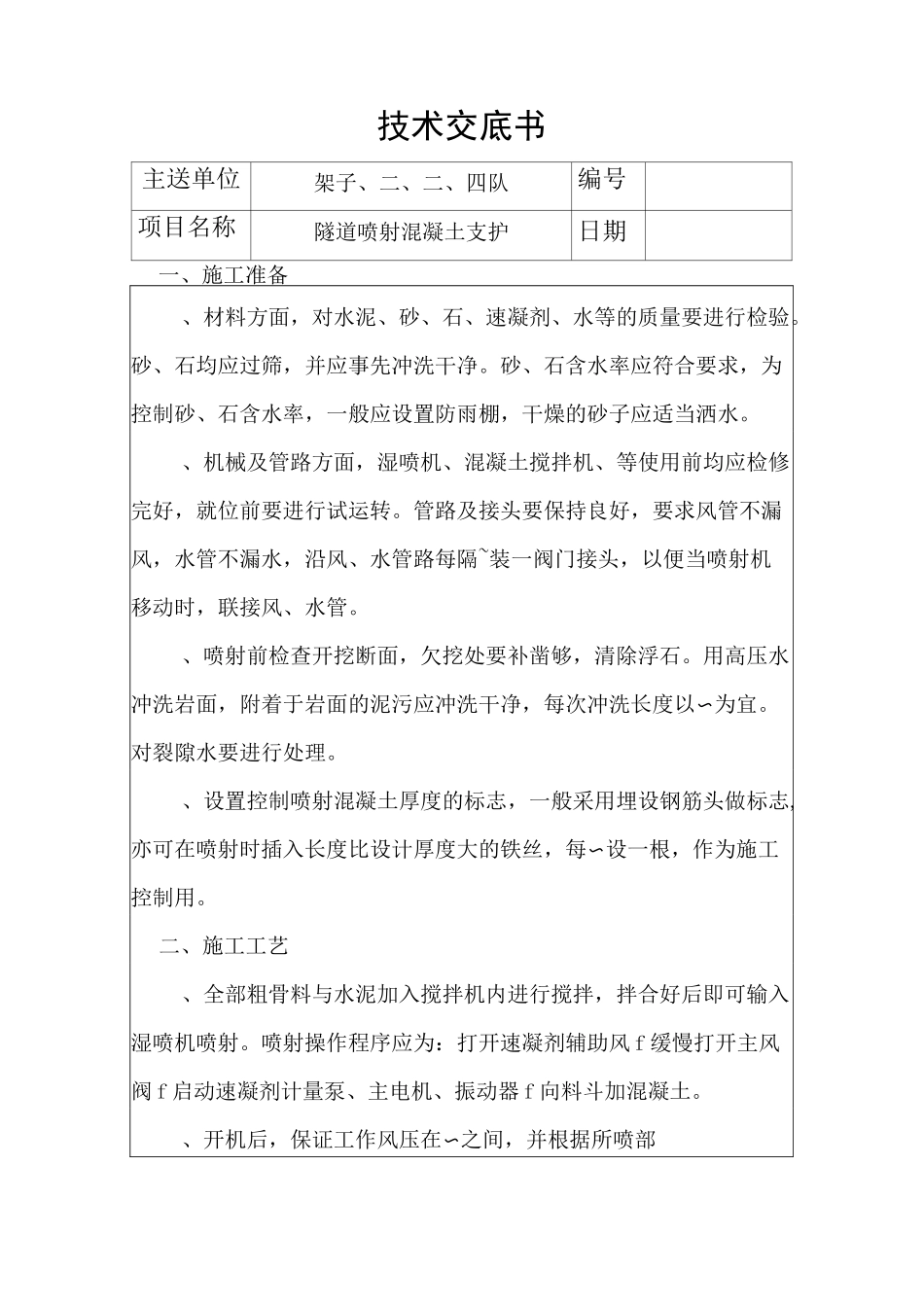

技术交底书主送单位架子、二、二、四队编号项目名称隧道喷射混凝土支护日期一、施工准备、材料方面,对水泥、砂、石、速凝剂、水等的质量要进行检验
砂、石均应过筛,并应事先冲洗干净
砂、石含水率应符合要求,为控制砂、石含水率,一般应设置防雨棚,干燥的砂子应适当洒水
、机械及管路方面,湿喷机、混凝土搅拌机、等使用前均应检修完好,就位前要进行试运转
管路及接头要保持良好,要求风管不漏风,水管不漏水,沿风、水管路每隔~装一阀门接头,以便当喷射机移动时,联接风、水管
、喷射前检查开挖断面,欠挖处要补凿够,清除浮石
用高压水冲洗岩面,附着于岩面的泥污应冲洗干净,每次冲洗长度以〜为宜
对裂隙水要进行处理
、设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大的铁丝,每〜设一根,作为施工控制用
二、施工工艺、全部粗骨料与水泥加入搅拌机内进行搅拌,拌合好后即可输入湿喷机喷射
喷射操作程序应为:打开速凝剂辅助风 f 缓慢打开主风阀 f 启动速凝剂计量泵、主电机、振动器 f 向料斗加混凝土

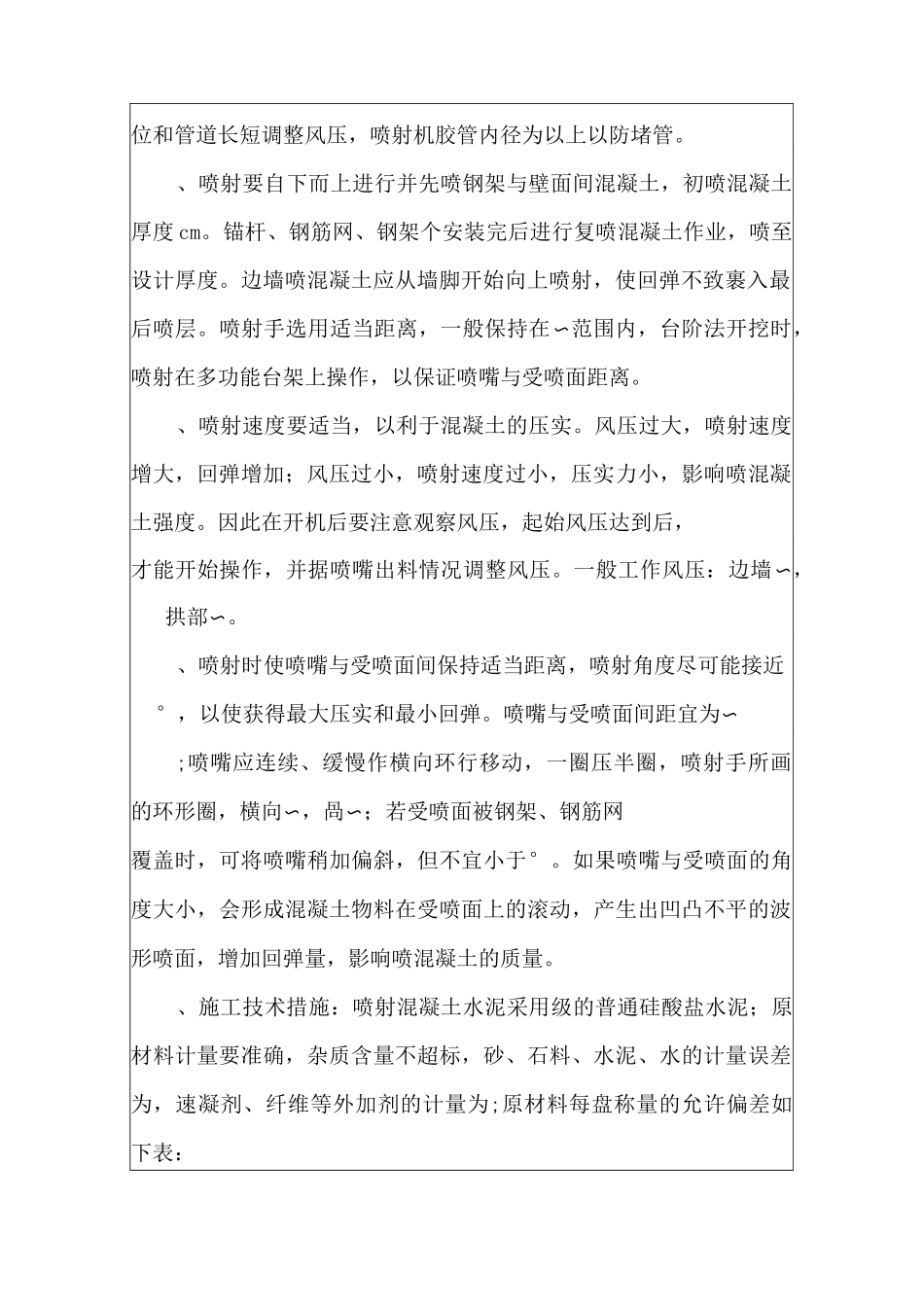

、开机后,保证工作风压在〜之间,并根据所喷部位和管道长短调整风压,喷射机胶管内径为以上以防堵管
、喷射要自下而上进行并先喷钢架与壁面间混凝土,初喷混凝土厚度 cm
锚杆、钢筋网、钢架个安装完后进行复喷混凝土作业,喷至设计厚度
边墙喷混凝土应从墙脚开始向上喷射,使回弹不致裹入最后喷层
喷射手选用适当距离,一般保持在〜范围内,台阶法开挖时,喷射在多功能台架上操作,以保证喷嘴与受喷面距离
、喷射速度要适当,以利于混凝土的压实
风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响喷混凝土强度
因此在开机后要注意观察风压,起始风压达到后,才能开始操作,并据喷嘴出料情况调整风压
一般工作风压:边墙〜,拱部〜
、喷射时使喷嘴与受喷面间保持适当距离,喷射角度尽可能接近°,以使
