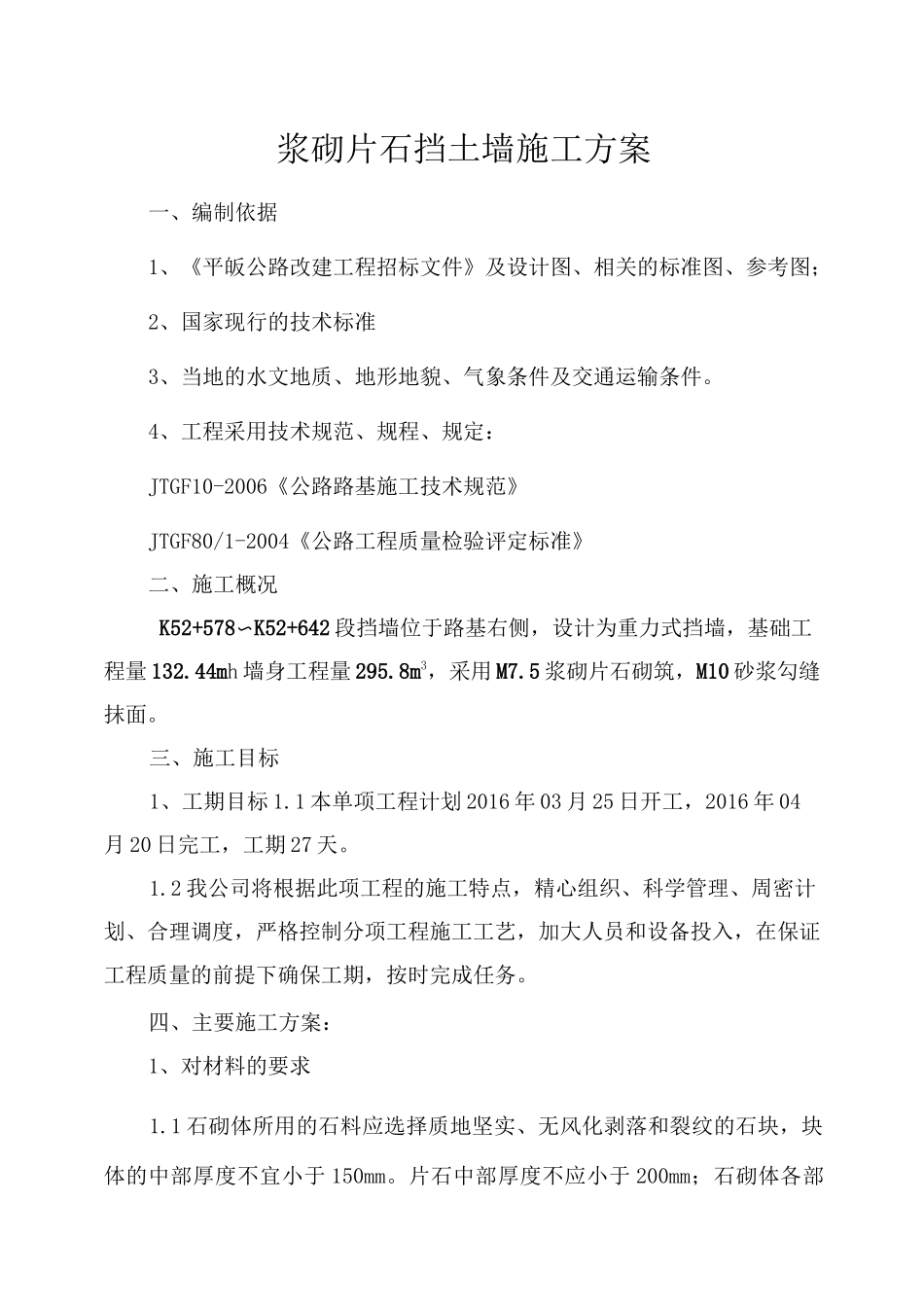

浆砌片石挡土墙施工方案一、编制依据1、《平皈公路改建工程招标文件》及设计图、相关的标准图、参考图;2、国家现行的技术标准3、当地的水文地质、地形地貌、气象条件及交通运输条件
4、工程采用技术规范、规程、规定:JTGF10-2006《公路路基施工技术规范》JTGF80/1-2004《公路工程质量检验评定标准》二、施工概况K52+578〜K52+642 段挡墙位于路基右侧,设计为重力式挡墙,基础工程量 132
44mh 墙身工程量 295
8m3,采用 M7
5 浆砌片石砌筑,M10 砂浆勾缝抹面
三、施工目标1、工期目标 1
1 本单项工程计划 2016 年 03 月 25 日开工,2016 年 04月 20 日完工,工期 27 天
2 我公司将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期,按时完成任务
四、主要施工方案:1、对材料的要求1
1 石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于 150mm

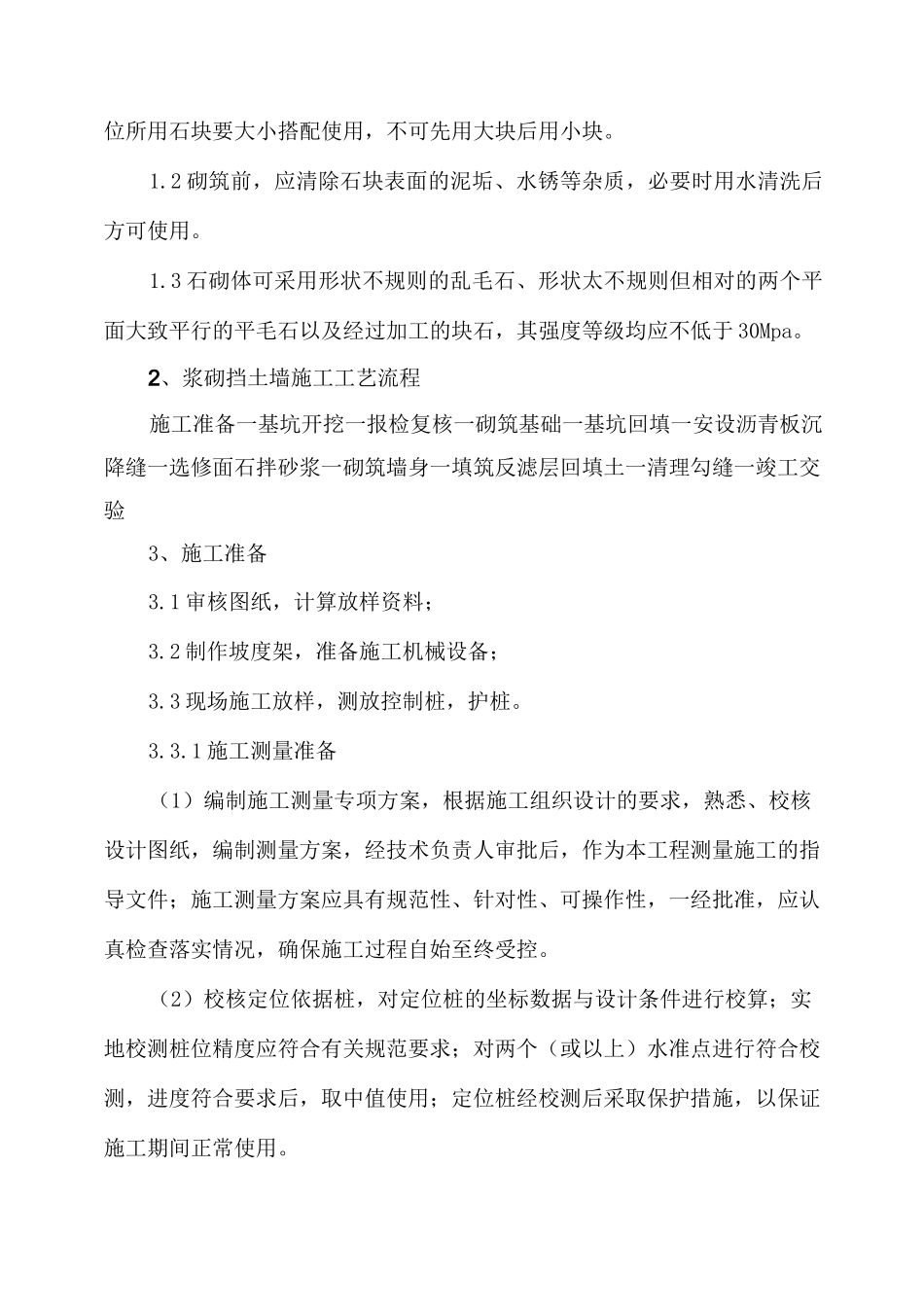

片石中部厚度不应小于 200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块
2 砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用
3 石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于 30Mpa
2、浆砌挡土墙施工工艺流程施工准备一基坑开挖一报检复核一砌筑基础一基坑回填一安设沥青板沉降缝一选修面石拌砂浆一砌筑墙身一填筑反滤层回填土一清理勾缝一竣工交验3、施工准备3
1 审核图纸,计算放样资料;3
2 制作坡度架,准备施工机械设备;3
3 现场施工放样,测放控制桩,护桩

1 施工测量准备(1)编制施工测量专项方案,根据施工组织设计的
