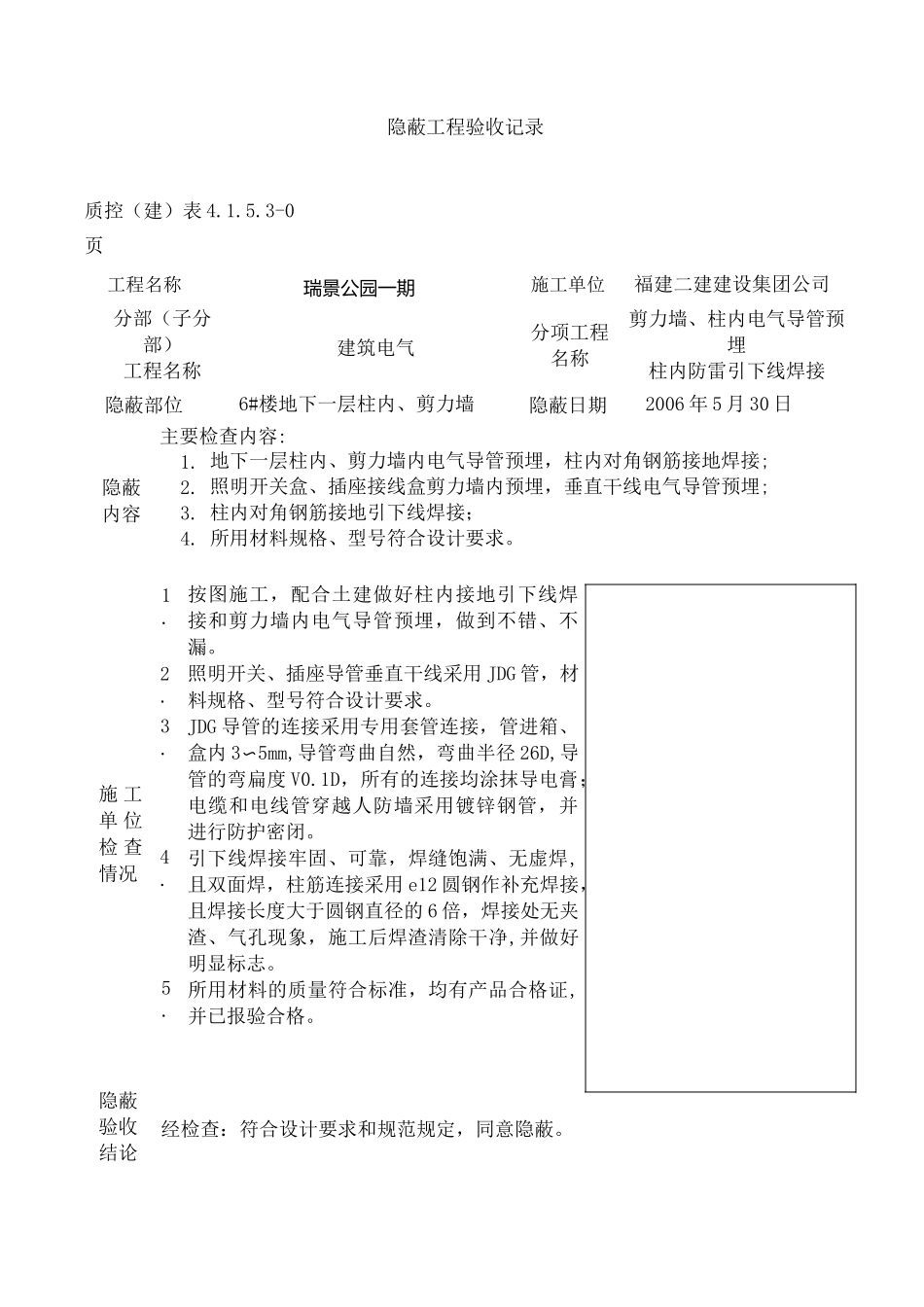

隐蔽工程验收记录质控(建)表 4
3-0页工程名称分部(子分部)工程名称隐蔽部位隐蔽内容施 工单 位检 查情况隐蔽验收结论瑞景公园一期建筑电气6#楼地下一层柱内、剪力墙主要检查内容:1
施工单位分项工程名称隐蔽日期福建二建建设集团公司剪力墙、柱内电气导管预埋柱内防雷引下线焊接2006 年 5 月 30 日地下一层柱内、剪力墙内电气导管预埋,柱内对角钢筋接地焊接;照明开关盒、插座接线盒剪力墙内预埋,垂直干线电气导管预埋;柱内对角钢筋接地引下线焊接;所用材料规格、型号符合设计要求
按图施工,配合土建做好柱内接地引下线焊接和剪力墙内电气导管预埋,做到不错、不漏
照明开关、插座导管垂直干线采用 JDG 管,材料规格、型号符合设计要求
JDG 导管的连接采用专用套管连接,管进箱、盒内 3〜5mm,导管弯曲自然,弯曲半径 26D,导管的弯扁度 V0
1D,所有的连接均涂抹导电膏;电缆和电线管穿越人防墙采用镀锌钢管,并进行防护密闭
引下线焊接牢固、可靠,焊缝饱满、无虚焊,且双面焊,柱筋连接采用 e12 圆钢作补充焊接,且焊接长度大于圆钢直径的 6 倍,焊接处无夹渣、气孔现象,施工后焊渣清除干净,并做好明显标志
所用材料的质量符合标准,均有产品合格证,并已报验合格
经检查:符合设计要求和规范规定,同意隐蔽
施工单位质检员施工员监理(建设)单位监理工程师(建设单位项目专业技术负责人)隐蔽工程验收记录质控(建)表 4

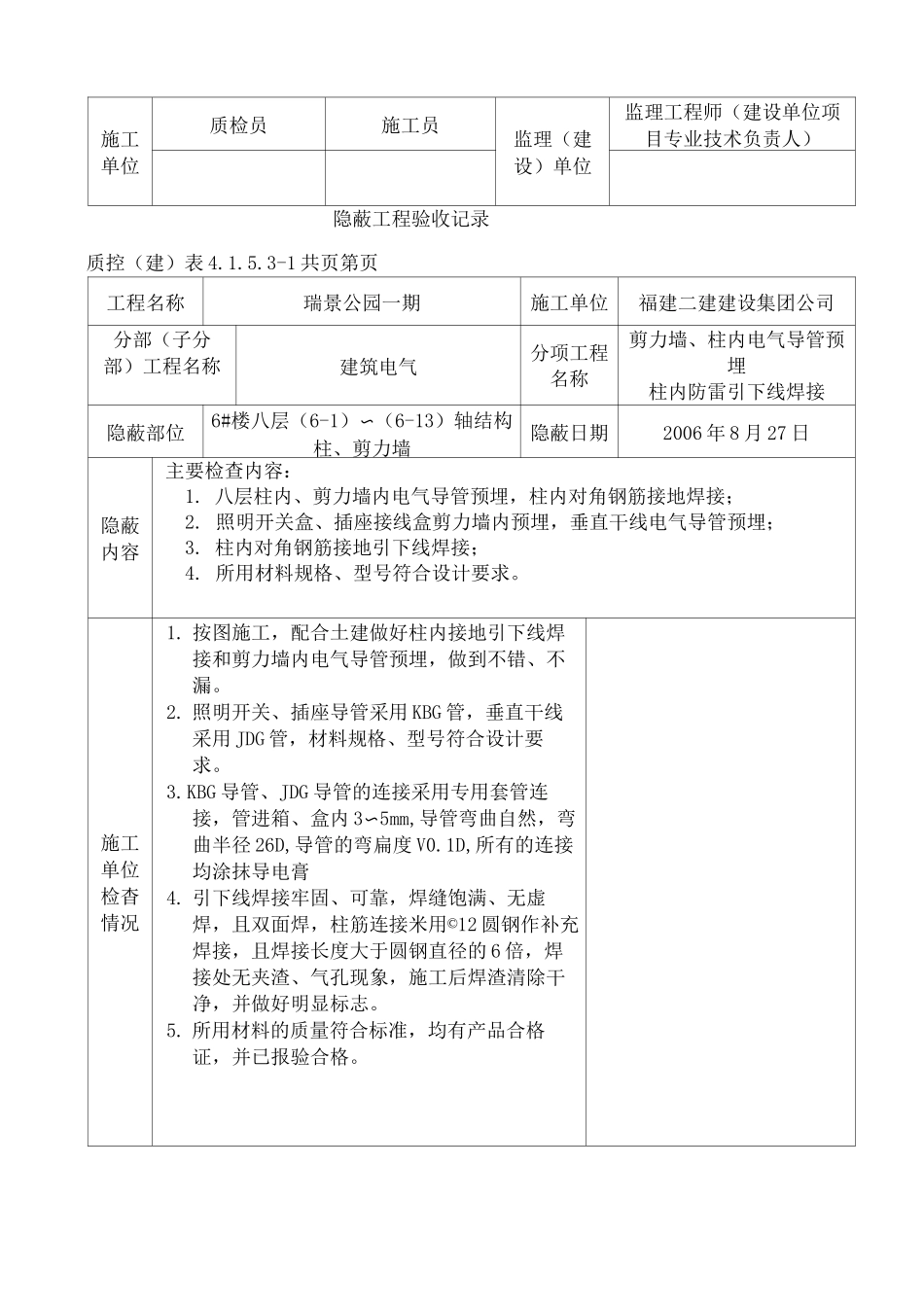

3-1 共页第页工程名称瑞景公园一期施工单位福建二建建设集团公司分部(子分部)工程名称建筑电气分项工程名称剪力墙、柱内电气导管预埋柱内防雷引下线焊接隐蔽部位6#楼八层(6-1)〜(6-13)轴结构柱、剪力墙隐蔽日期2006 年 8 月 27 日隐蔽内容主要检查内容:1
八层柱内、剪力墙内电气导管预埋,柱内对角钢筋接地焊接;2
