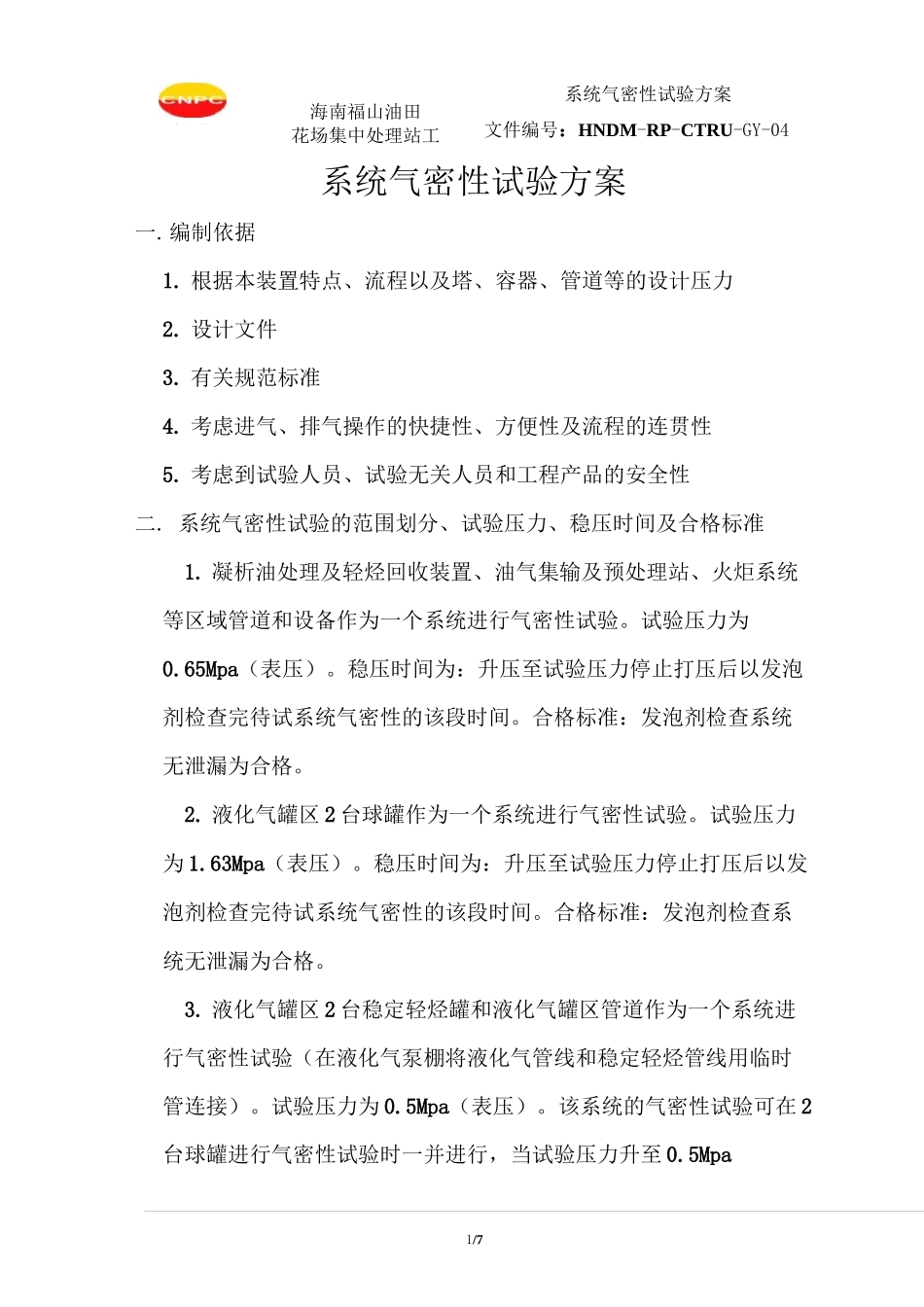

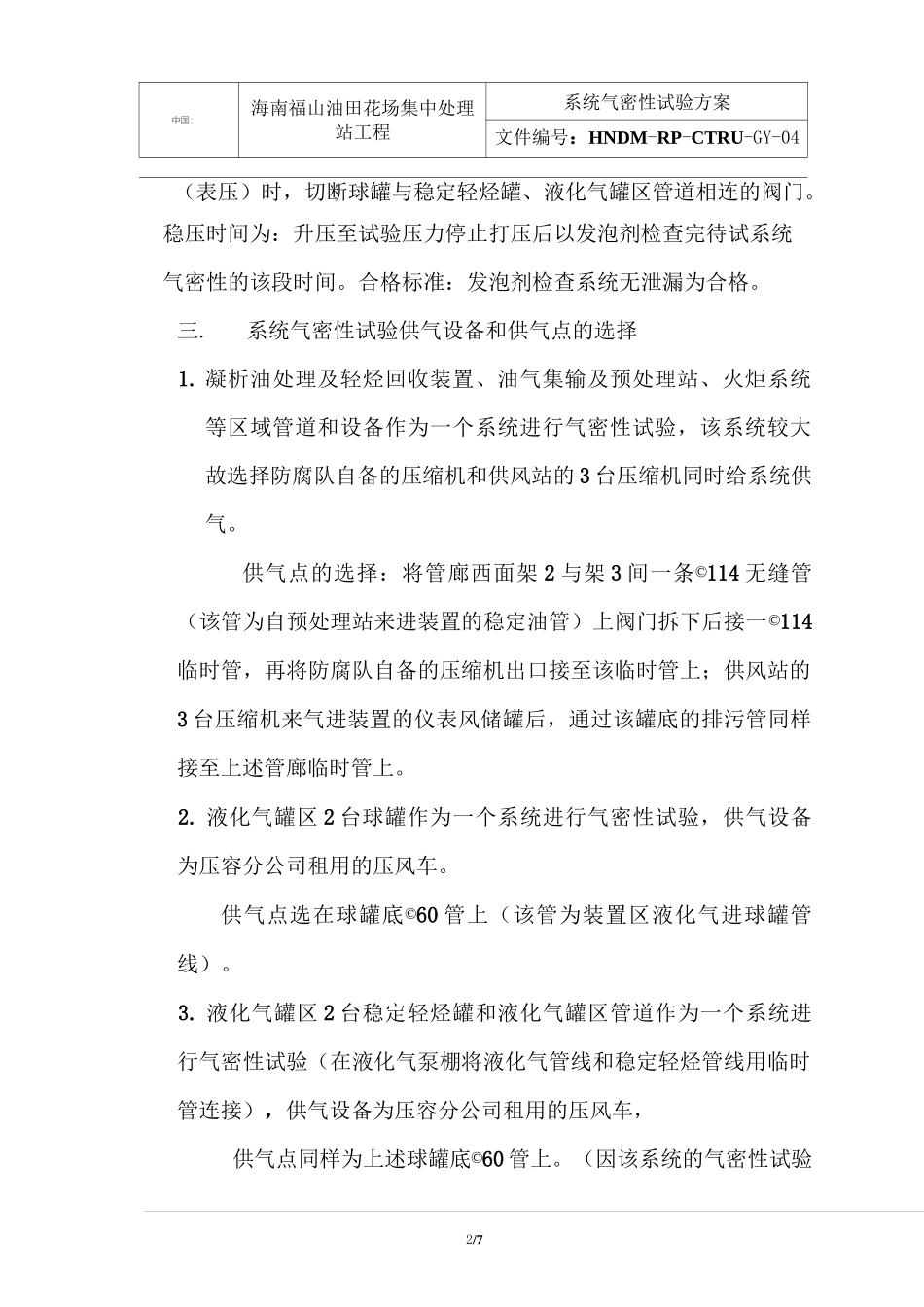

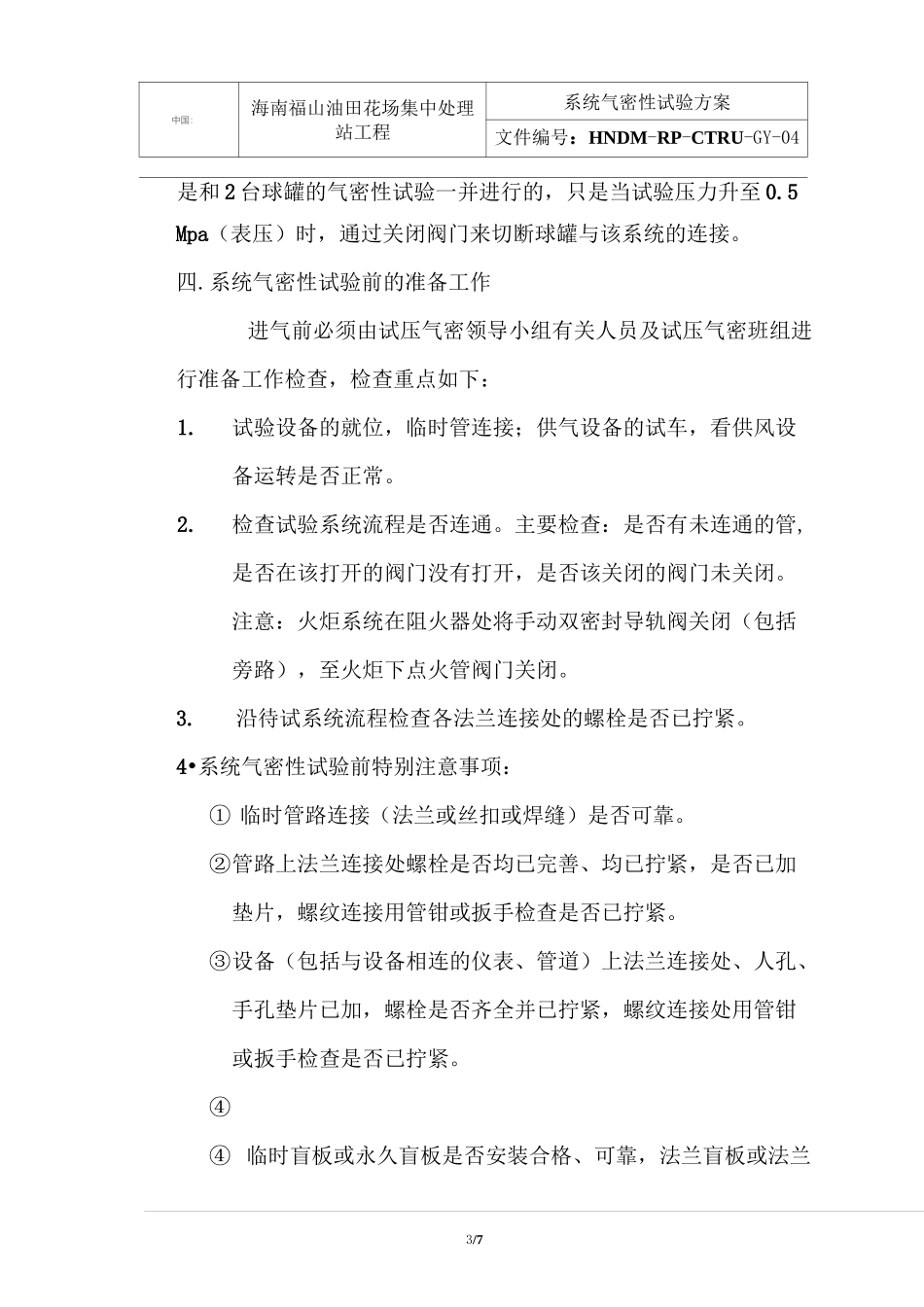

1/7海南福山油田花场集中处理站工系统气密性试验方案文件编号:HNDM-RP-CTRU-GY-04系统气密性试验方案一
根据本装置特点、流程以及塔、容器、管道等的设计压力2
有关规范标准4
考虑进气、排气操作的快捷性、方便性及流程的连贯性5
考虑到试验人员、试验无关人员和工程产品的安全性二
系统气密性试验的范围划分、试验压力、稳压时间及合格标准1
凝析油处理及轻烃回收装置、油气集输及预处理站、火炬系统等区域管道和设备作为一个系统进行气密性试验
试验压力为0
65Mpa(表压)
稳压时间为:升压至试验压力停止打压后以发泡剂检查完待试系统气密性的该段时间
合格标准:发泡剂检查系统无泄漏为合格
液化气罐区 2 台球罐作为一个系统进行气密性试验
试验压力为 1
63Mpa(表压)
稳压时间为:升压至试验压力停止打压后以发泡剂检查完待试系统气密性的该段时间
合格标准:发泡剂检查系统无泄漏为合格
液化气罐区 2 台稳定轻烃罐和液化气罐区管道作为一个系统进行气密性试验(在液化气泵棚将液化气管线和稳定轻烃管线用临时管连接)
试验压力为 0
5Mpa(表压)
该系统的气密性试验可在 2台球罐进行气密性试验时一并进行,当试验压力升至 0
5Mpa中国石紬2/7中国:海南福山油田花场集中处理站工程系统气密性试验方案文件编号:HNDM-RP-CTRU-GY-04(表压)时,切断球罐与稳定轻烃罐、液化气罐区管道相连的阀门
稳压时间为:升压至试验压力停止打压后以发泡剂检查完待试系统气密性的该段时间
合格标准:发泡剂检查系统无泄漏为合格
系统气密性试验供气设备和供气点的选择1
凝析油处理及轻烃回收装置、油气集输及预处理站、火炬系统等区域管道和设备作为一个系统进行气密性试验,该系统较大故选择防腐队自备的压缩机和供风站的 3 台压缩机同时给系统供气
