地下室底板施工技术方案一、地下室底板施工顺序整个地下室的施工流程计划如下:放线 f 降排水系统 f 开挖承台土方 f 承台垫层砼 f 砖砌承台胎模 f 砖胎模内侧支撑 f 承台胎膜外周边回填夯实 f 地下室底板垫层砼 f 砂桨找平层 f 防水层 f 砂桨保护平层 f 放墙位线 f绑扎承台钢筋 f 墙摸反起 50mm 模板 f 浇捣底板砼 f 砼养护注:防雷及水电等预埋工作按进度穿插
二、承台台基坑土方开挖
二、地下室施工期间降排水系统基坑土方开挖后,地下室施工期间,基坑底有一定的渗水量,将对地下室底板的施工产生负面的影响,所以对开挖好的基坑制定降排水系统
1、排水明沟在基坑坡顶做 1
0m 宽,12cm 厚的混凝土保护层,保护层外侧做 300X300 的排水沟,防止地表水的下渗及对基坑边坡的冲刷
每隔 30m 及转角处设置 800X800X800 的砖砌集水井,用抽水泵日夜抽水,经沉淀后排放
基坑开挖至规定的标咼后,在基坑底四周设置 300X300mm 的排水沟,每隔 30m 及转角处设置 800X800X800mm 的砖砌集水井,用抽水泵将水抽至坡顶排水沟,经沉淀后排放
2、排水盲沟地下室底板底设置纵横向的排水盲沟

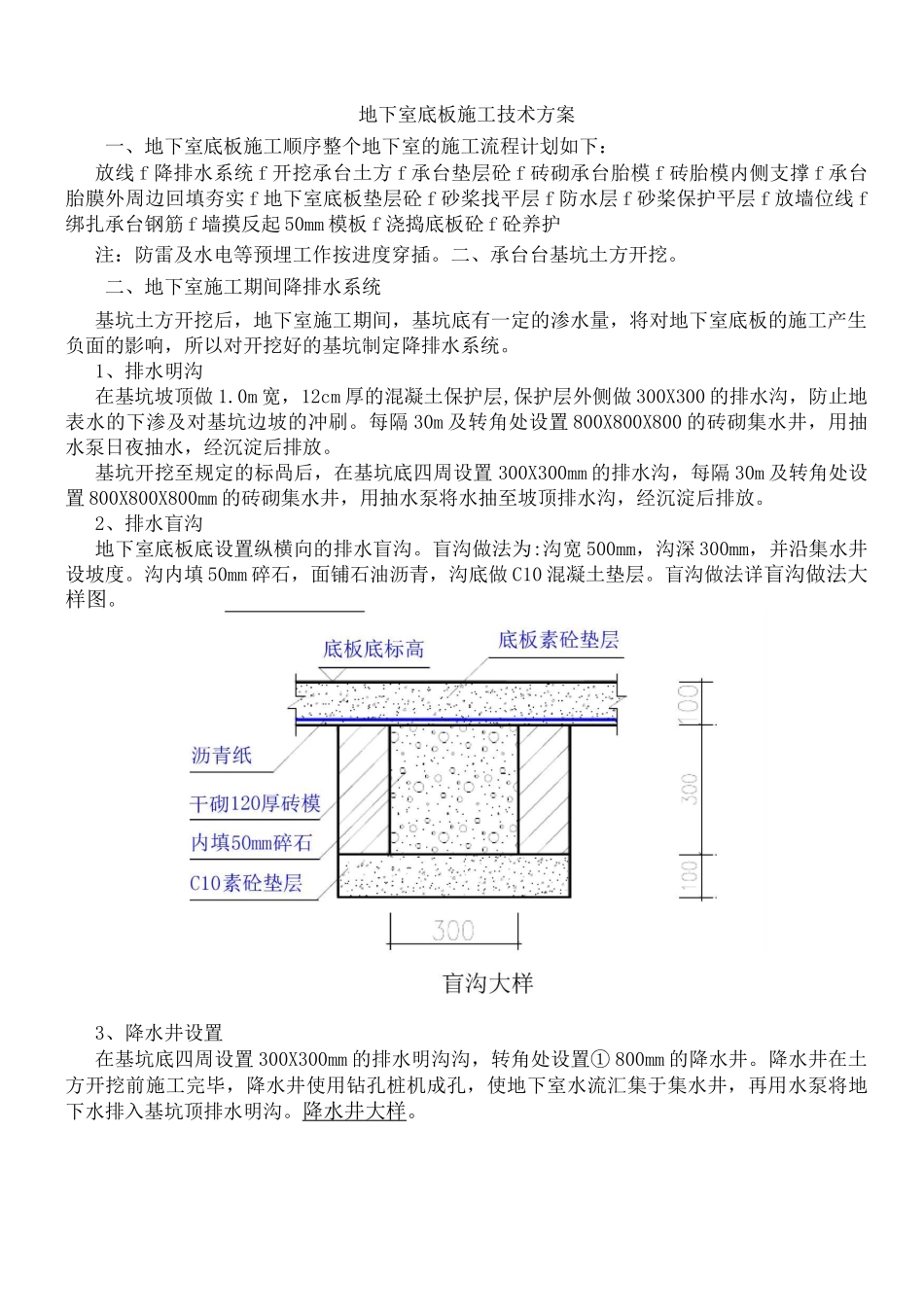

盲沟做法为:沟宽 500mm,沟深 300mm,并沿集水井设坡度
沟内填 50mm 碎石,面铺石油沥青,沟底做 C10 混凝土垫层

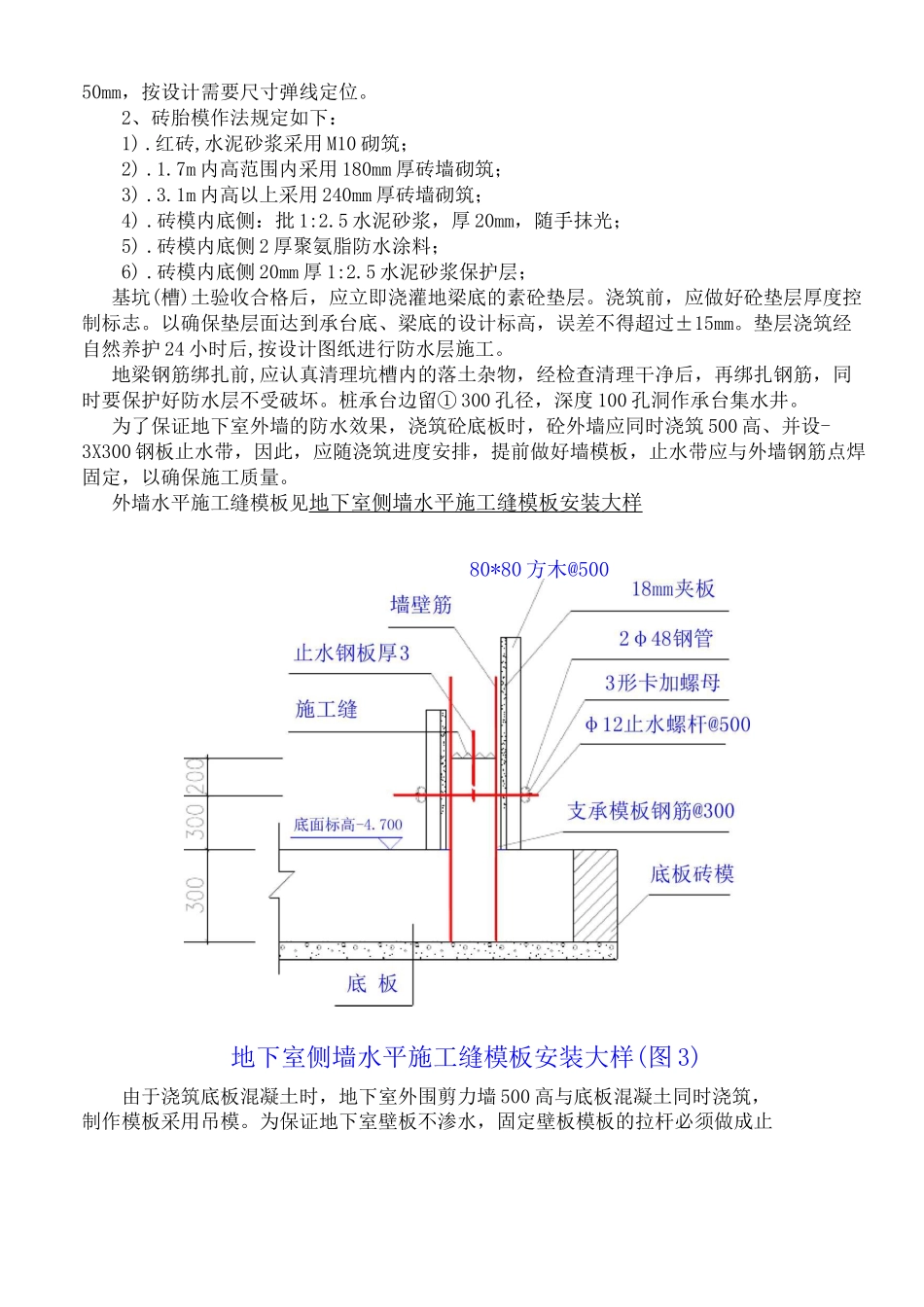

盲沟做法详盲沟做法大样图
3、降水井设置在基坑底四周设置 300X300mm 的排水明沟沟,转角处设置① 800mm 的降水井
降水井在土方开挖前施工完毕,降水井使用钻孔桩机成孔,使地下室水流汇集于集水井,再用水泵将地下水排入基坑顶排水明沟
外加 200 目/M2钢丝网一层降水井大三、承台土方开挖本工程基底桩承台土方开挖土质为粉砂层,其开挖深底见下表:基础编号桩径(mm)承台尺寸(mm)大 基 底 开 挖 至承 台 垫
