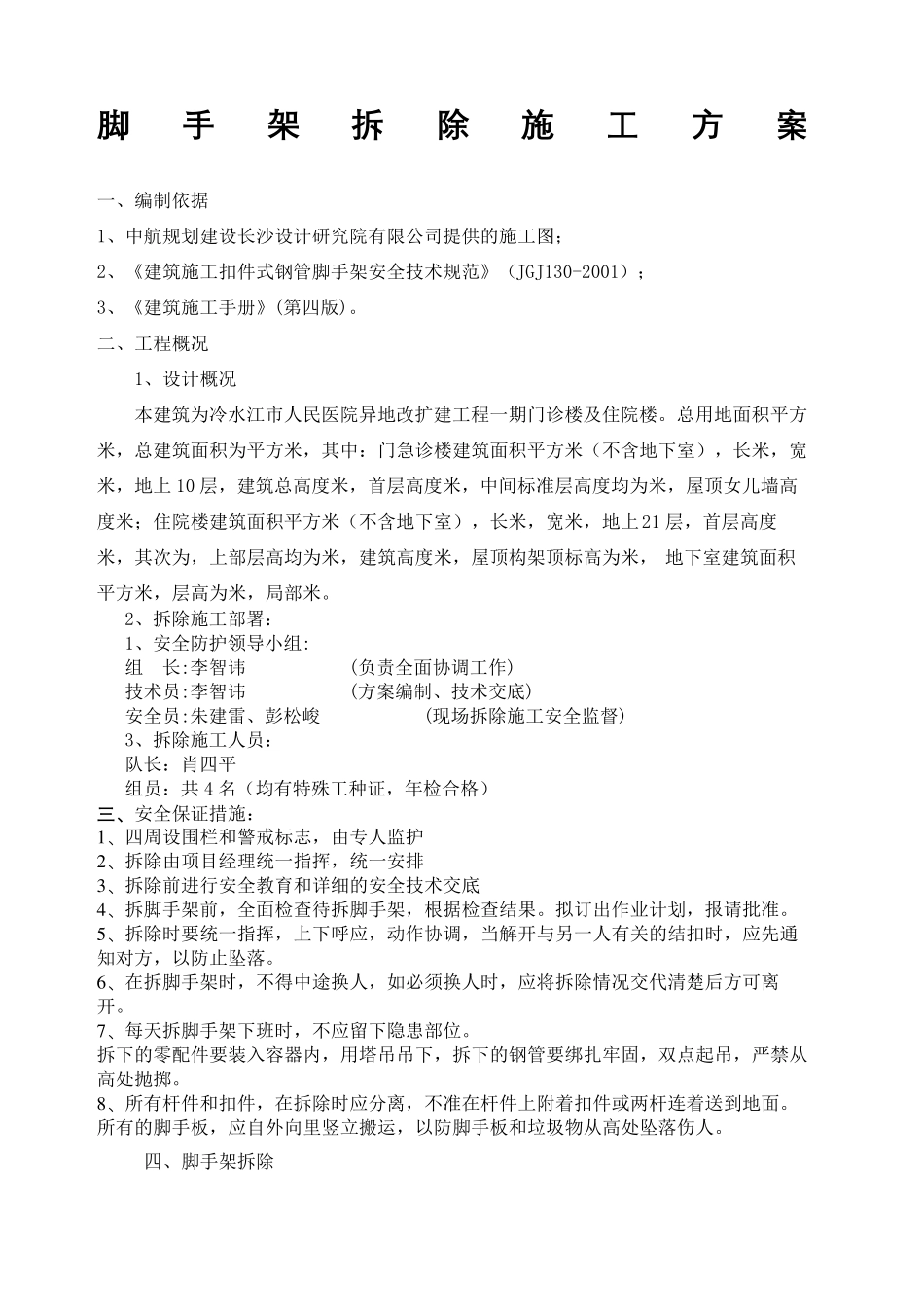

脚手架拆除施工方案 Company Docu ment nu mber:WUUT-WUUY-WBBGB-BWYTT-1982GT 脚手架拆除施工方案 一、编制依据 1、中航规划建设长沙设计研究院有限公司提供的施工图; 2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001); 3、《建筑施工手册》(第四版)
二、工程概况 1、设计概况 本建筑为冷水江市人民医院异地改扩建工程一期门诊楼及住院楼
总用地面积平方米,总建筑面积为平方米,其中:门急诊楼建筑面积平方米(不含地下室),长米,宽米,地上 10 层,建筑总高度米,首层高度米,中间标准层高度均为米,屋顶女儿墙高度米;住院楼建筑面积平方米(不含地下室),长米,宽米,地上21 层,首层高度米,其次为,上部层高均为米,建筑高度米,屋顶构架顶标高为米, 地下室建筑面积平方米,层高为米,局部米
2、拆除施工部署: 1、安全防护领导小组: 组 长:李智讳 (负责全面协调工作) 技术员:李智讳 (方案编制、技术交底) 安全员:朱建雷、彭松峻 (现场拆除施工安全监督) 3、拆除施工人员: 队长:肖四平 组员:共4 名(均有特殊工种证,年检合格) 三 、 安全保证措施: 1 、四周设围栏和警戒标志,由 专 人监护 2 、拆除由 项 目 经 理 统 一指 挥 ,统 一安排 3 、拆除前 进 行 安全教 育 和详 细 的安全技术交底 4 、拆脚手架前 ,全面检查 待 拆脚手架,根 据检查 结 果
拟 订 出 作业 计划,报 请 批 准
5 、拆除时 要 统 一指 挥 ,上下呼 应 ,动 作协调,当 解 开 与 另 一人有关 的结 扣时 ,应 先 通知 对 方,以 防止 坠 落
6 、在 拆脚手架时 ,不得 中途 换 人,如 必 须 换 人时 ,应 将 拆除情 况交代 清 楚 后 方可 离开

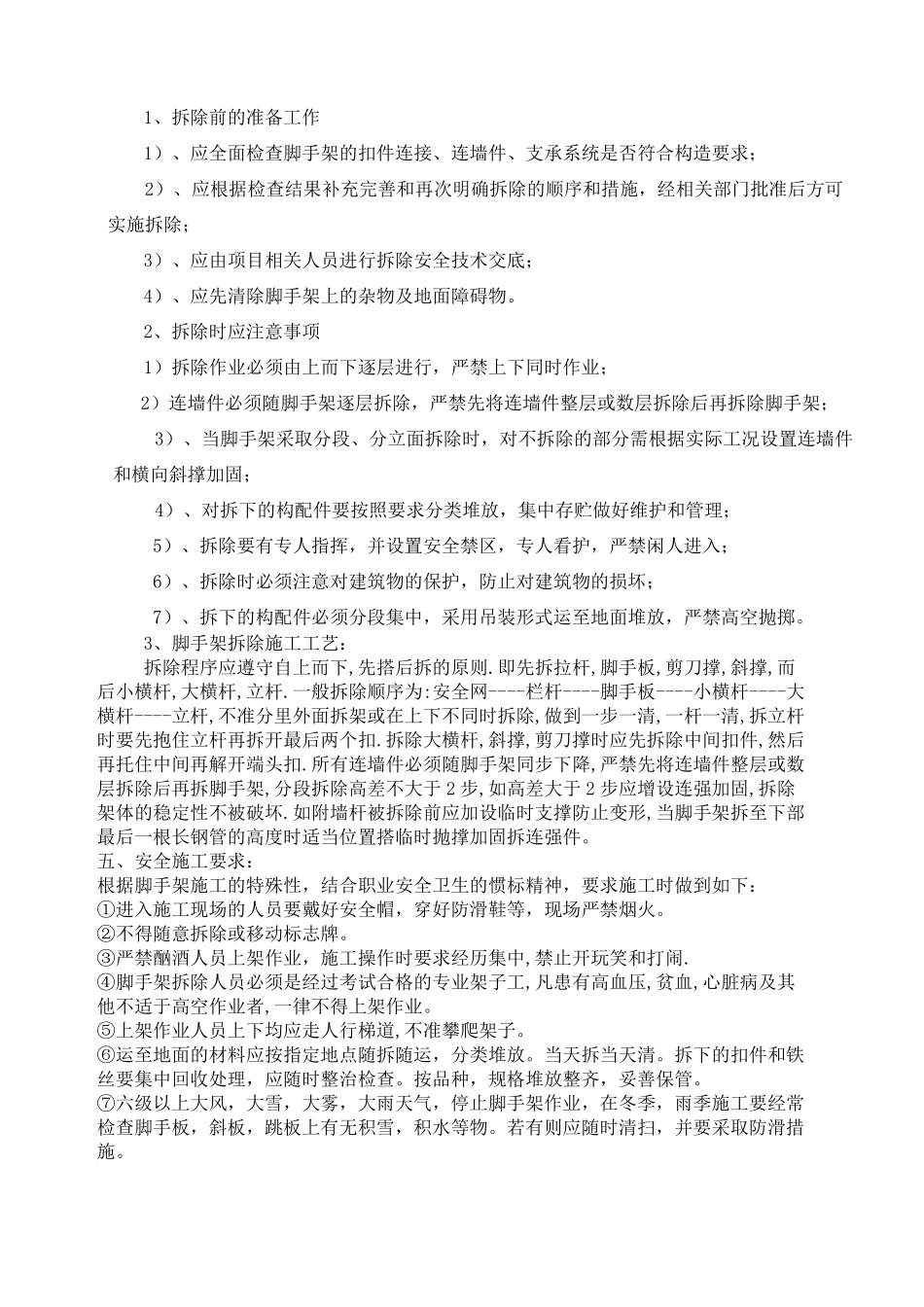

7 、每 天 拆脚手架下班
