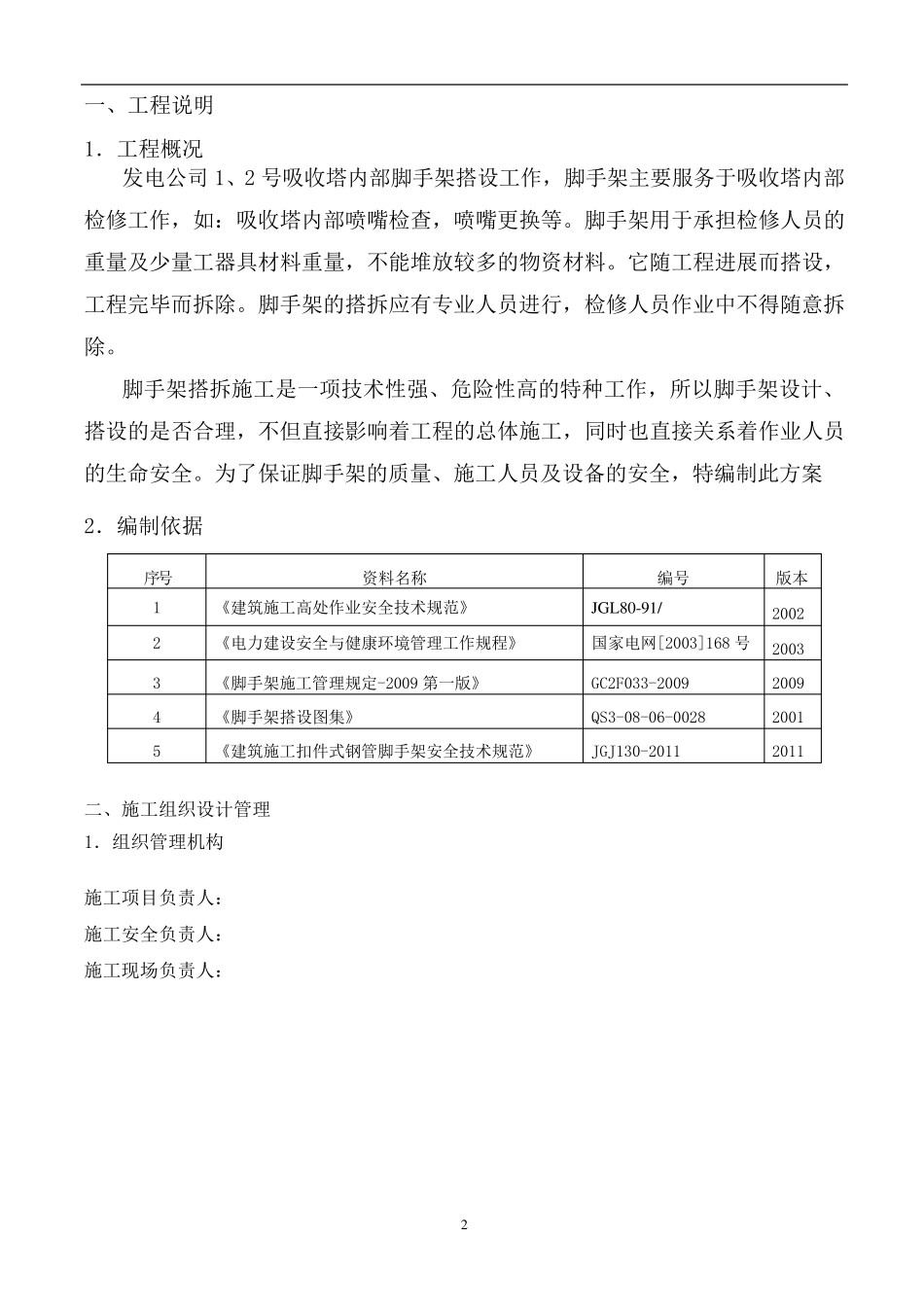

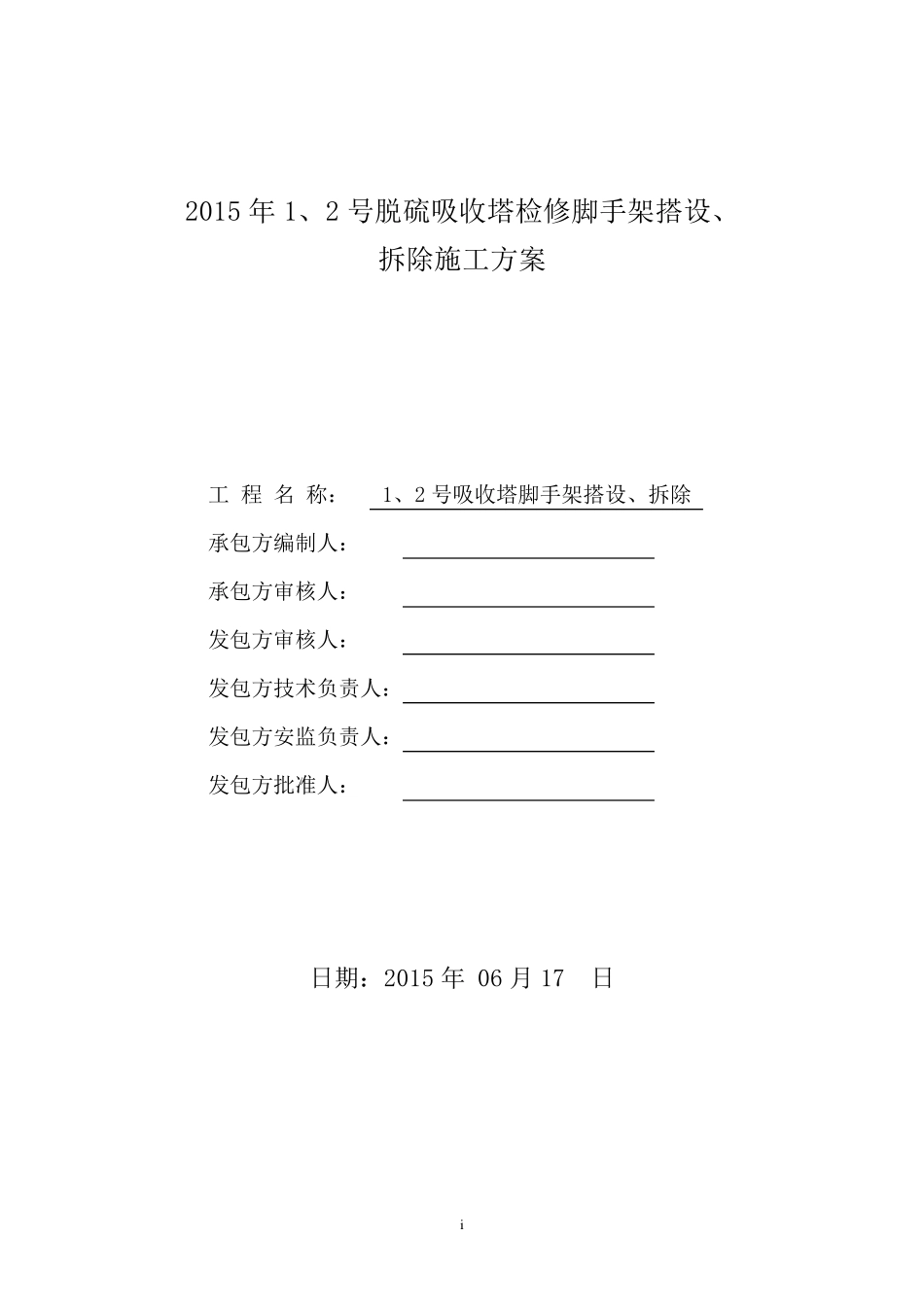

i 2015 年1、2 号脱硫吸收塔检修脚手架搭设、 拆除施工方案 工 程 名 称: 1、2 号吸收塔脚手架搭设、拆除 承包方编制人: 承包方审核人: 发包方审核人: 发包方技术负责人: 发包方安监负责人: 发包方批准人: 日期:2015 年 06 月 17 日 2 一、工程说明 1.工程概况 发电公司 1、2 号吸收塔内部脚手架搭设工作,脚手架主要服务于吸收塔内部检修工作,如:吸收塔内部喷嘴检查,喷嘴更换等
脚手架用于承担检修人员的重量及少量工器具材料重量,不能堆放较多的物资材料
它随工程进展而搭设,工程完毕而拆除
脚手架的搭拆应有专业人员进行,检修人员作业中不得随意拆除
脚手架搭拆施工是一项技术性强、危险性高的特种工作,所以脚手架设计、搭设的是否合理,不但直接影响着工程的总体施工,同时也直接关系着作业人员的生命安全

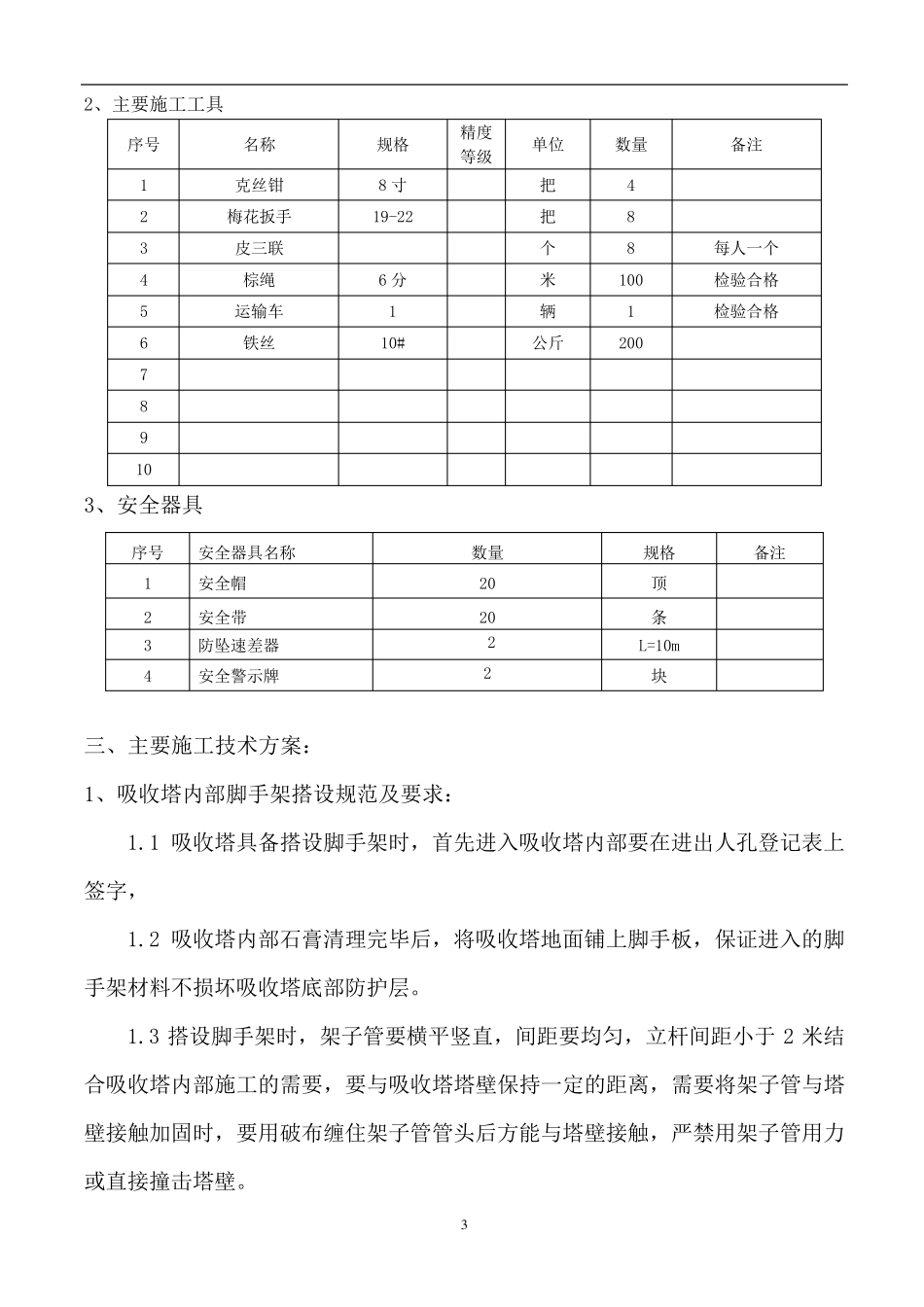

为了保证脚手架的质量、施工人员及设备的安全,特编制此方案 2.编制依据 序号 资料名称 编号 版本 1 《建筑施工高处作业安全技术规范》 JGL 80-91/ 2002 2 《电力建设安全与健康环境管理工作规程》 国家电网[2003]168 号 2003 3 《脚手架施工管理规定-2009 第一版》 GC2F033-2009 2009 4 《脚手架搭设图集》 QS3-08-06-0028 2001 5 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011 2011 二、施工组 织 设计管理 1.组 织 管理机 构 施工项目 负 责 人: 施工安全负 责 人: 施工现 场 负 责 人: 3 2、主要施工工具 序号 名称 规格 精度等级 单位 数量 备注 1 克丝钳 8 寸 把 4 2 梅花扳手 19-22 把 8 3 皮三联 个 8 每人一个 4 棕绳 6 分 米 100 检验合格 5 运输车 1 辆 1 检验合格 6 铁丝 10# 公斤 200
