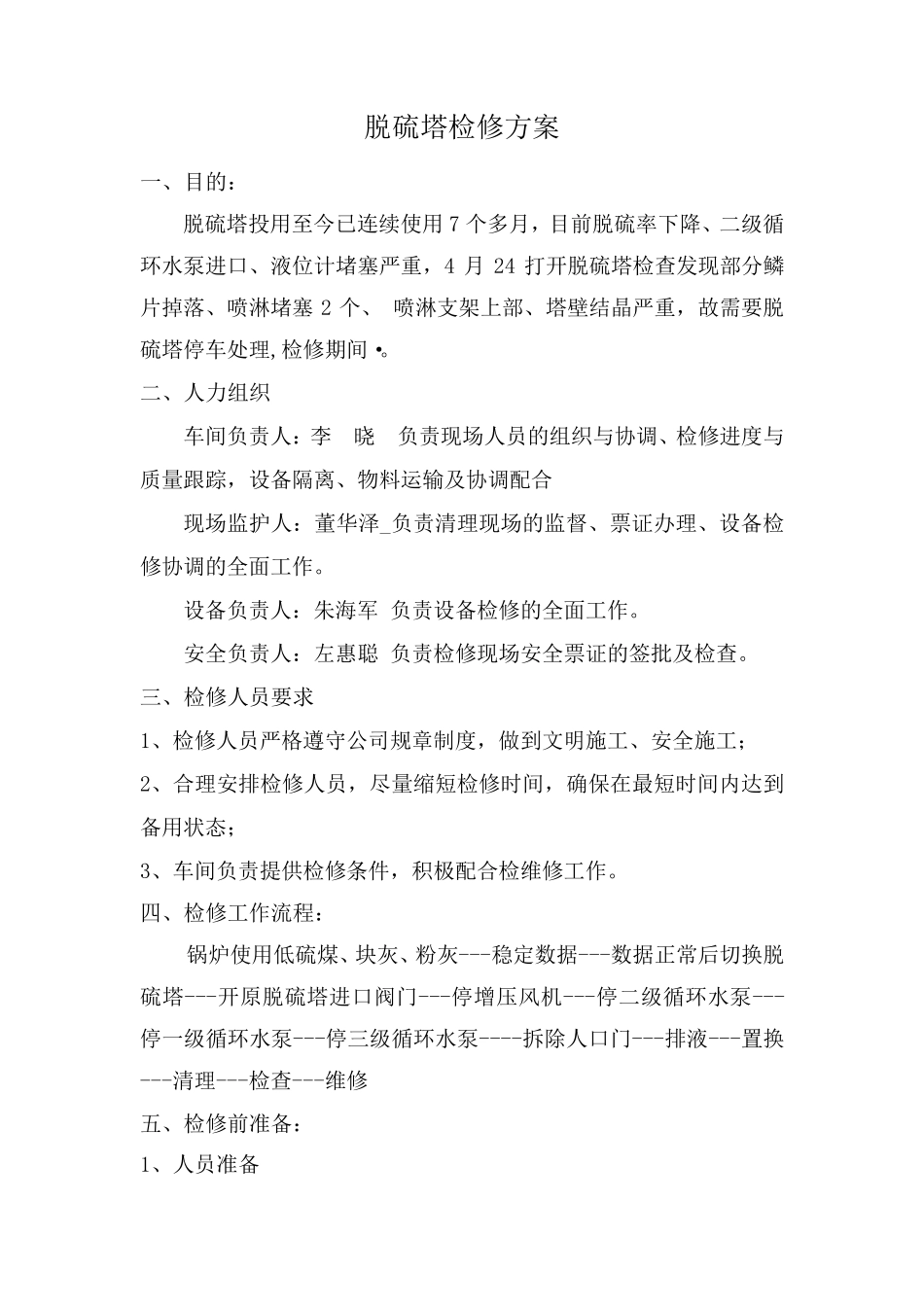

脱 硫 塔 检 修 方 案 脱硫塔检修方案 一、目的: 脱硫塔投用至今已连续使用7 个多月,目前脱硫率下降、二级循环水泵进口、液位计堵塞严重,4 月24 打开脱硫塔检查发现部分鳞片掉落、喷淋堵塞2 个、 喷淋支架上部、塔壁结晶严重,故需要脱硫塔停车处理,检修期间·
二、人力组织 车间负责人:李 晓 负责现场人员的组织与协调、检修进度与质量跟踪,设备隔离、物料运输及协调配合 现场监护人:董华泽_负责清理现场的监督、票证办理、设备检修协调的全面工作
设备负责人:朱海军 负责设备检修的全面工作
安全负责人:左惠聪 负责检修现场安全票证的签批及检查
三、检修人员要求 1、检修人员严格遵守公司规章制度,做到文明施工、安全施工; 2、合理安排检修人员,尽量缩短检修时间,确保在最短时间内达到备用状态; 3、车间负责提供检修条件,积极配合检维 修工作
四 、检修工作流 程 : 锅 炉 使用低 硫煤 、块 灰 、粉 灰 ---稳 定 数 据 ---数 据 正 常 后 切 换 脱硫塔---开原 脱硫塔进口阀 门 ---停增 压 风 机 ---停二级循环水泵---停一级循环水泵---停三级循环水泵----拆 除 人口门 ---排液---置 换---清理---检查---维 修 五 、检修前准 备: 1、人员准 备 1

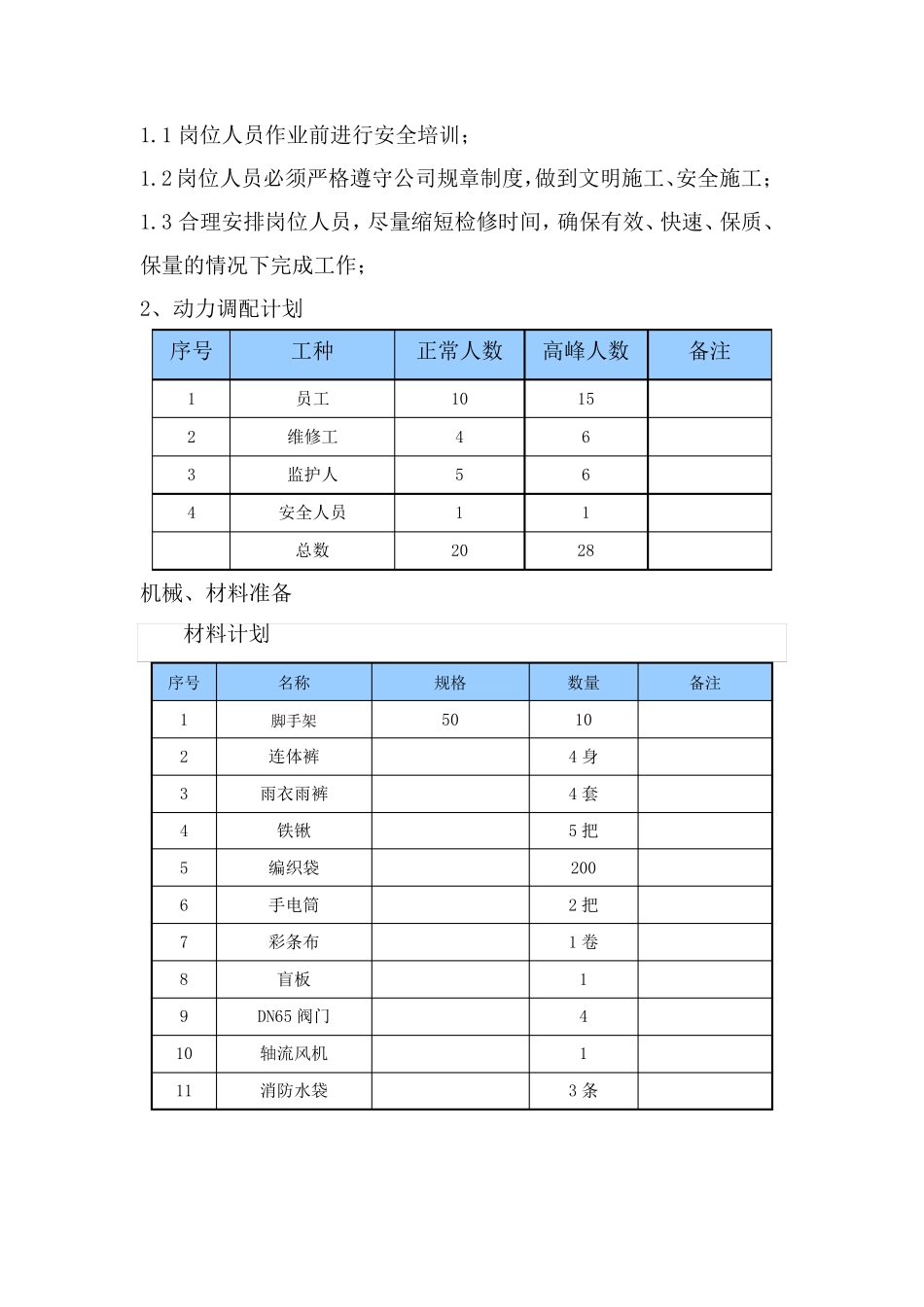

1 岗位人员作业前进行安全培训; 1
2 岗位人员必须严格遵守公司规章制度,做到文明施工、安全施工; 1
3 合理安排岗位人员,尽量缩短检修时间,确保有效、快速、保质、保量的情况下完成工作; 2、动力调配计划 序号 工种 正常人数 高峰人数 备注 1 员工 10 15 2 维修工 4 6 3 监护人 5 6 4 安全人员 1 1 总数 20 28 机械、材料准备 材料计划 序号 名称 规格 数量 备注 1 脚手架 50 10 2 连体裤 4 身 3 雨衣雨裤 4 套 4 铁
