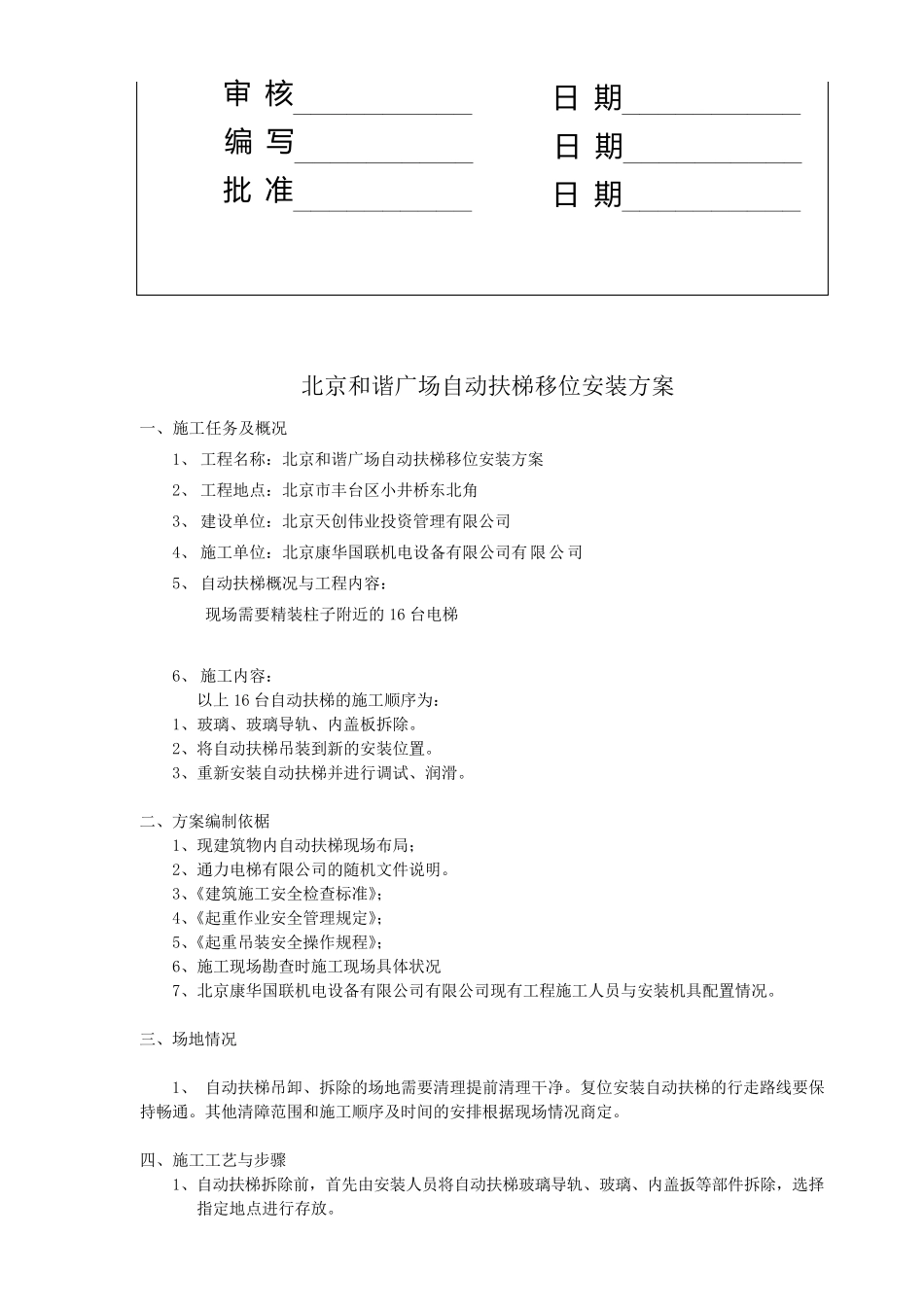

北 京 和 谐 广 场 自动扶梯 移 位 安 装 方 案 编制单位: 北 京康华国联机电设备有限公司 审 核—————————— 日 期 —————————— 编 写—————————— 日 期 —————————— 批 准—————————— 日 期 —————————— 北京和谐广场自动扶梯移位安装方案 一、施工任务及概况 1、 工程名称:北京和谐广场自动扶梯移位安装方案 2、 工程地点:北京市丰台区小井桥东北角 3、 建设单位:北京天创伟业投资管理有限公司 4、 施工单位:北京康华国联机电设备有限公司有限公司 5、 自动扶梯概况与工程内容: 现场需要精装柱子附近的 16 台电梯 6、 施工内容: 以上 16 台自动扶梯的施工顺序为: 1、玻璃、玻璃导轨、内盖板拆除。 2、将自动扶梯吊装到新的安装位置。 3、重新安装自动扶梯并进行调试、润滑。 二、方案编制依椐 1、现建筑物内自动扶梯现场布局; 2、通力电梯有限公司的随机文件说明。 3、《建筑施工安全检查标准》; 4、《起重作业安全管理规定》; 5、《起重吊装安全操作规程》; 6、施工现场勘查时施工现场具体状况 7、北京康华国联机电设备有限公司有限公司现有工程施工人员与安装机具配置情况。 三、场地情况 1、 自动扶梯吊卸、拆除的场地需要清理提前清理干净。复位安装自动扶梯的行走路线要保持畅通。其他清障范围和施工顺序及时间的安排根 据 现场情况商 定。 四 、施工工艺 与步 骤 1、自动扶梯拆除前, 首 先 由 安装人员将自动扶梯玻璃导轨、玻璃、内盖扳 等 部 件拆除, 选 择指 定地点进行存 放 。 2、 自 动 扶 梯 的 吊 卸 作 业 依 据 现 场 情 况 确 定 。 利 用 抱 杆 或 扶 梯 上 方 设 吊 点 加 电 动 葫 芦 的 方 式 将自 动 扶 梯 卸 到 一 楼 或 四 楼 地 面 处 , 然 后 再 水 平 搬 运 到 指 定 地 点 ; 3、 垂 直 吊 装 时 , 先 将 需 要 吊 装 的 自 动 扶 梯 水 平 拖 运 至 吊 装 位 置 , 再 将 已 设 置 好 的 滑 轮 组 与 扶梯 下 端 的 起 吊 点 启 用 电 动 葫 芦 连 接 二 号 锚 点 , 扶 梯 上 端 的 起 吊 点 连 接 一 号 锚 点 滑 轮 组 , 由指 挥 人 员 发 布 指 令 , 通 过 所 以 人 员 整...
