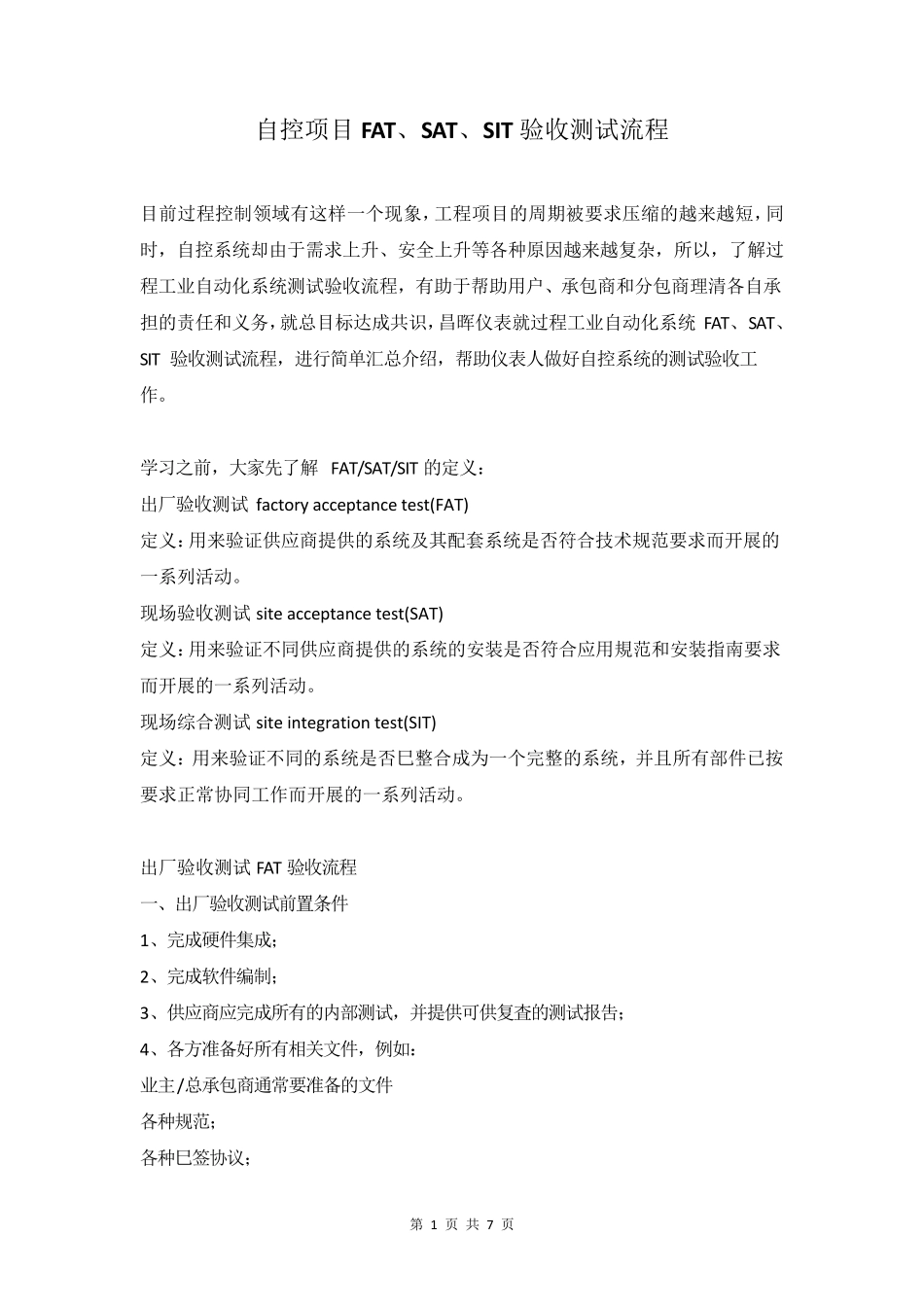

第 1 页 共 7 页 自控项目FAT、SAT、SIT 验收测试流程 目前过程控制领域有这样一个现象,工程项目的周期被要求压缩的越来越短,同时,自控系统却由于需求上升、安全上升等各种原因越来越复杂,所以,了解过程工业自动化系统测试验收流程,有助于帮助用户、承包商和分包商理清各自承担的责任和义务,就总目标达成共识,昌晖仪表就过程工业自动化系统 FAT、 SAT、 SIT 验收测试流程,进行简单汇总介绍,帮助仪表人做好自控系统的测试验收工作
学习之前,大家先了解 FAT/SAT/SIT 的定义: 出厂验收测试 factory acceptance test(FAT) 定义:用来验证供应商提供的系统及其配套系统是否符合技术规范要求而开展的一系列活动
现场验收测试 site acceptance test(SAT) 定义:用来验证不同供应商提供的系统的安装是否符合应用規范和安装指南要求而开展的一系列活动
现场综合测试 site integration test(SIT) 定义:用来验证不同的系统是否巳整合成为一个完整的系统,并且所有部件已按要求正常协同工作而开展的一系列活动

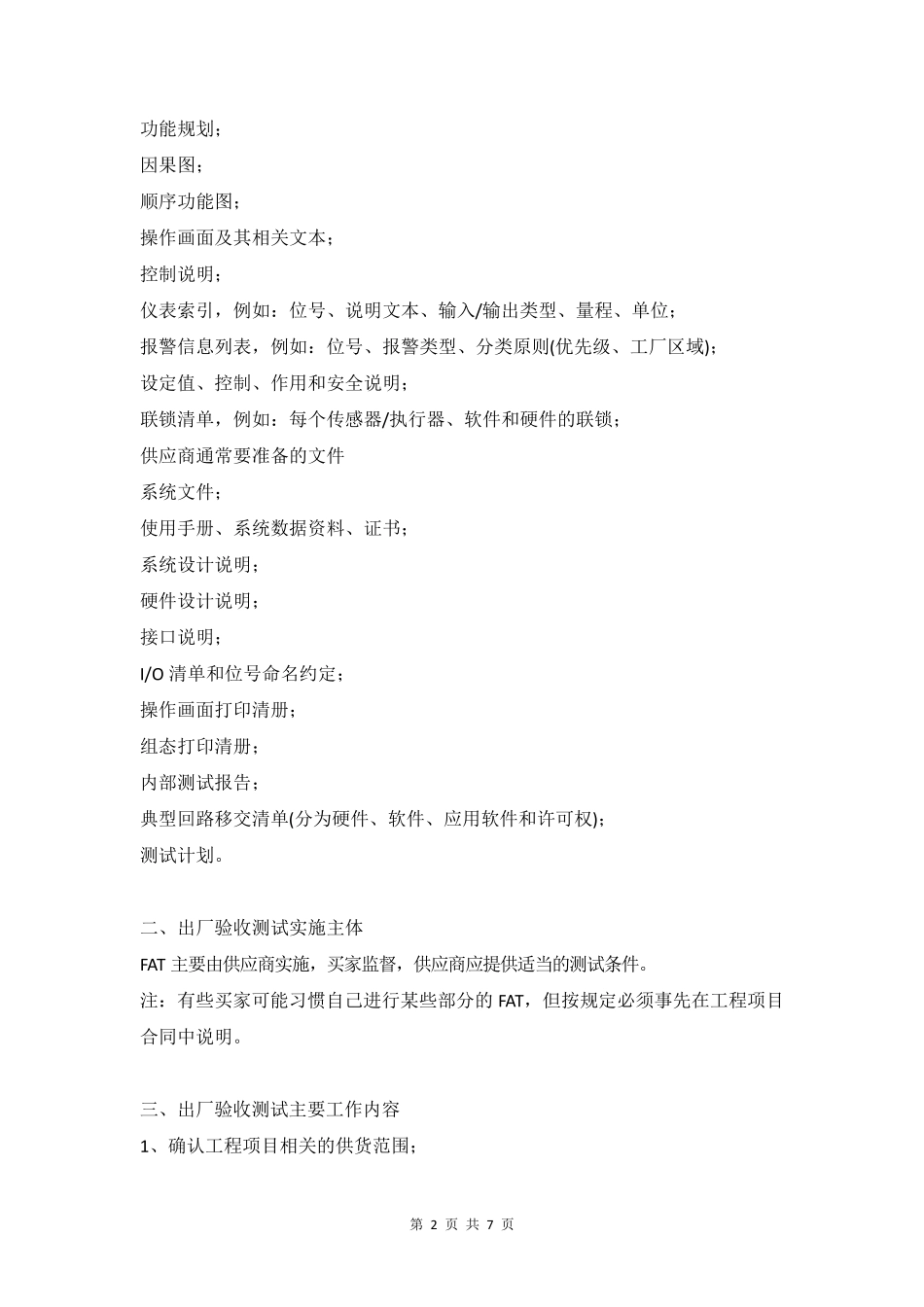

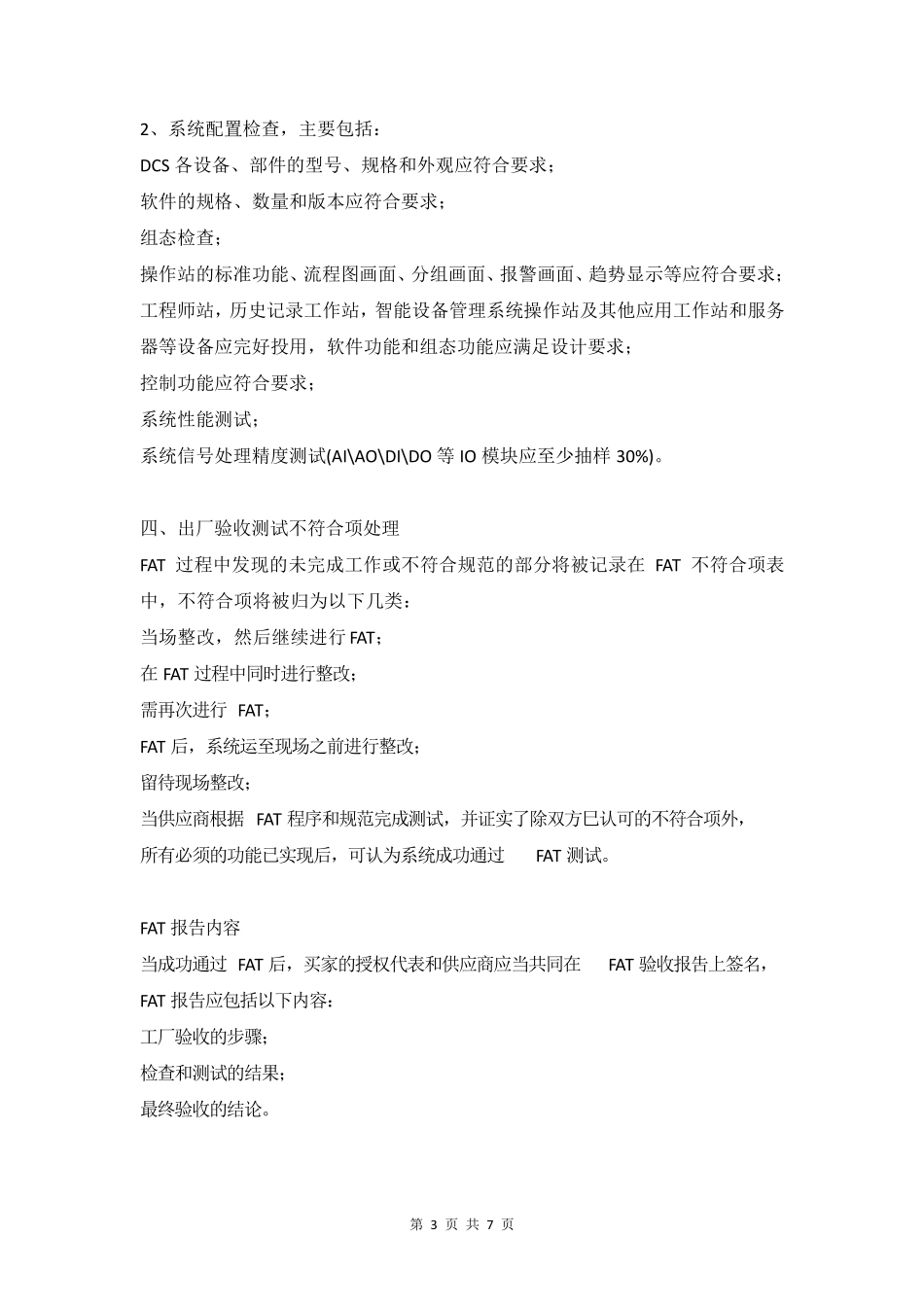

出厂验收测试 FAT 验收流程 一、出厂验收测试前置条件 1、完成硬件集成; 2、完成软件编制; 3、供应商应完成所有的内部测试,并提供可供复査的测试报吿; 4、各方准备好所有相关文件,例如: 业主/总承包商通常要准备的文件 各种规范; 各种巳签协议; 第 2 页 共 7 页 功能规划; 因果图; 顺序功能图; 操作画面及其相关文本; 控制说明; 仪表索引,例如:位号、说明文本、输入/输出类型、量程、单位; 报警信息列表,例如:位号、报警类型、分类原则(优先级、工厂区域); 设定值、控制、作用和安全说明; 联锁清单,例如:每个传感器/执行器、软件和硬件的联锁; 供应商通常要准备的文件 系统文件; 使用手
