营口市公用事业局自来水渠施工方案 1 一
工程概况 1
工程简介 (1)本工程为自来水工程暗渠,采用钢筋混凝土渠箱结构,断面尺寸为2440×4000m m (高×宽),总长度约 360 米,由营口市公用事业局投资兴建设
(2)渠箱混凝土采用防水混凝土,抗渗等级 S6,混凝土强度等级 C30
暗渠底板下设 100 厚 C15 素混凝土垫层,混凝土垫层下再设插石垫层 150 厚
钢筋采用热扎HPB235、HRB335 两种级别钢筋

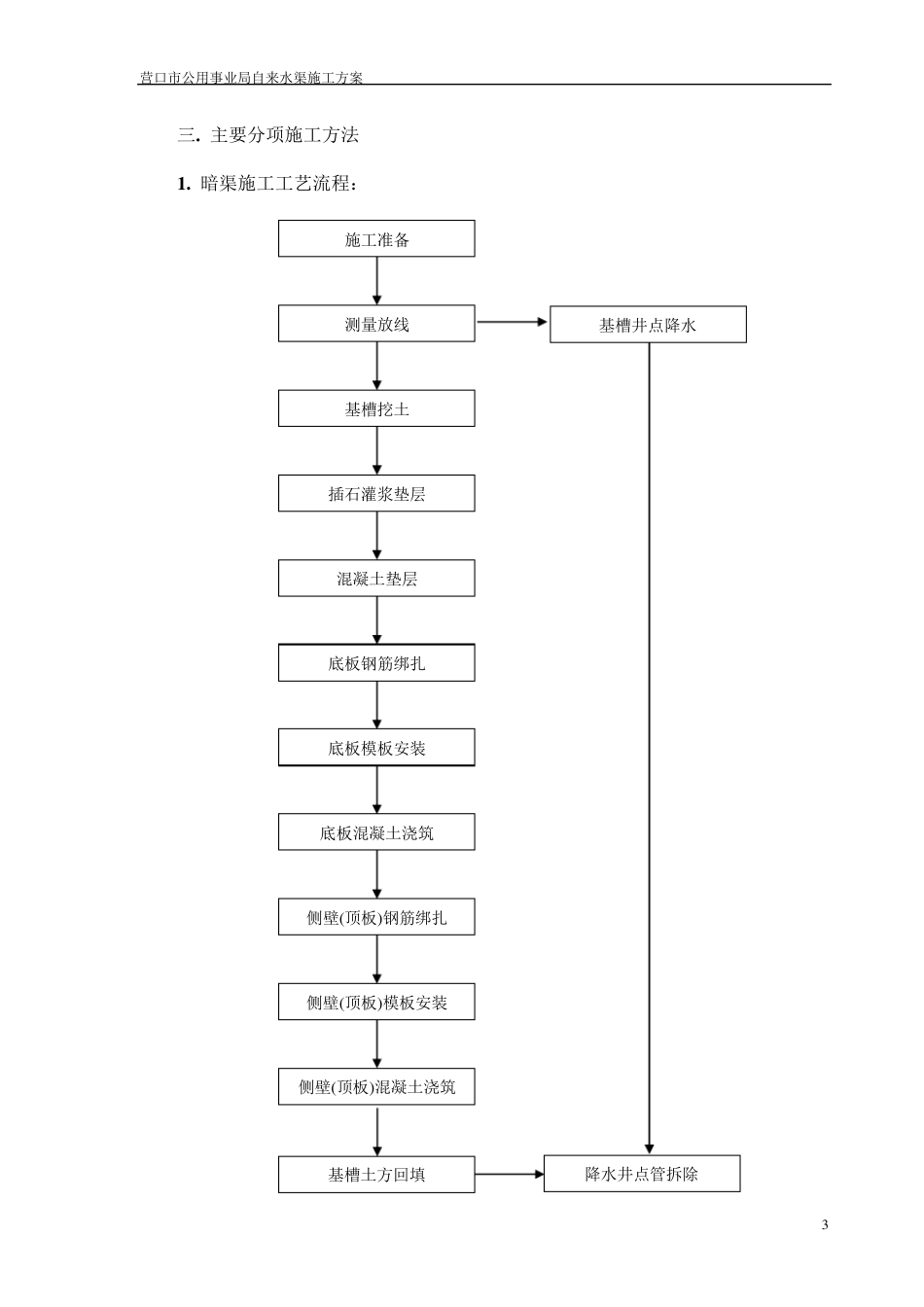

渠箱钢筋保护层厚度为40mm,渠箱找坡坡度为千分之零点八
工程特点与难点 (1)工程所处位置,在开工前应查明工程位置内的地下有无电缆、光缆、煤气管道、上下水管网及其它障碍物,如发现问题应及时采取有效措施进行处理,以避免施工时发生意外事故
(2)暗渠底板下皮距自然地面约3
44m,基槽挖土深度约3
79m,远远低于地下水位埋深,故暗渠施工过程中应采取降低地下水位措施,以保证施工顺利进行
(3)渠箱混凝土有抗渗要求,对混凝土的材 料 配 比 、搅 拌 、运 输 、浇 灌 、裂 缝控 制 及施工技 术 措施均 需 严 格 掌 握
资源 配 置 1

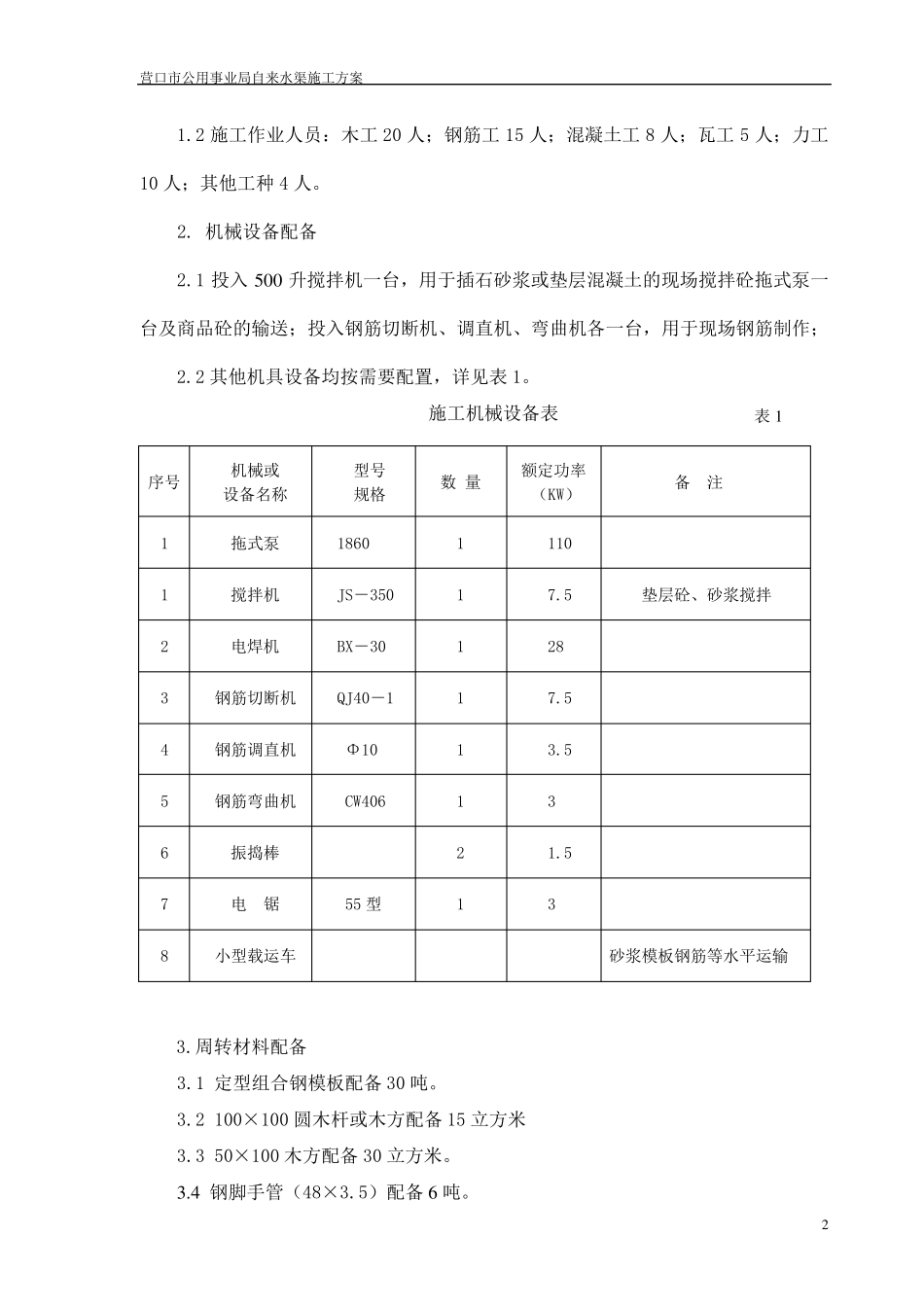

人 员 配 置 1
1 主 要管理人 员 : 设立 项 目 管理部 ,其主 要管理人 员 有项 目 经 理1 名 ,负 责 现场 的施工管理及施工进度安 排 ; 土建工程师 1 名 ,负 责 现场 施工技 术 、档 案资料 ,质量 控 制 、安 全 管理等工作 ; 测 量 工程师 1 名 ,负 责 水渠的施工放 样 和 测 量 工作 ; 材 料兼 试 验 员 1 名 ,负 责 全 部 进场 材 料 的收 、发管理及材 料 试 验 工作
自来水暗渠施工方案 营口市公用事业局自来水渠施工方案 2 1
2 施工作业人员:木工20 人;钢筋工15 人;混凝土工8 人;瓦工5 人;
