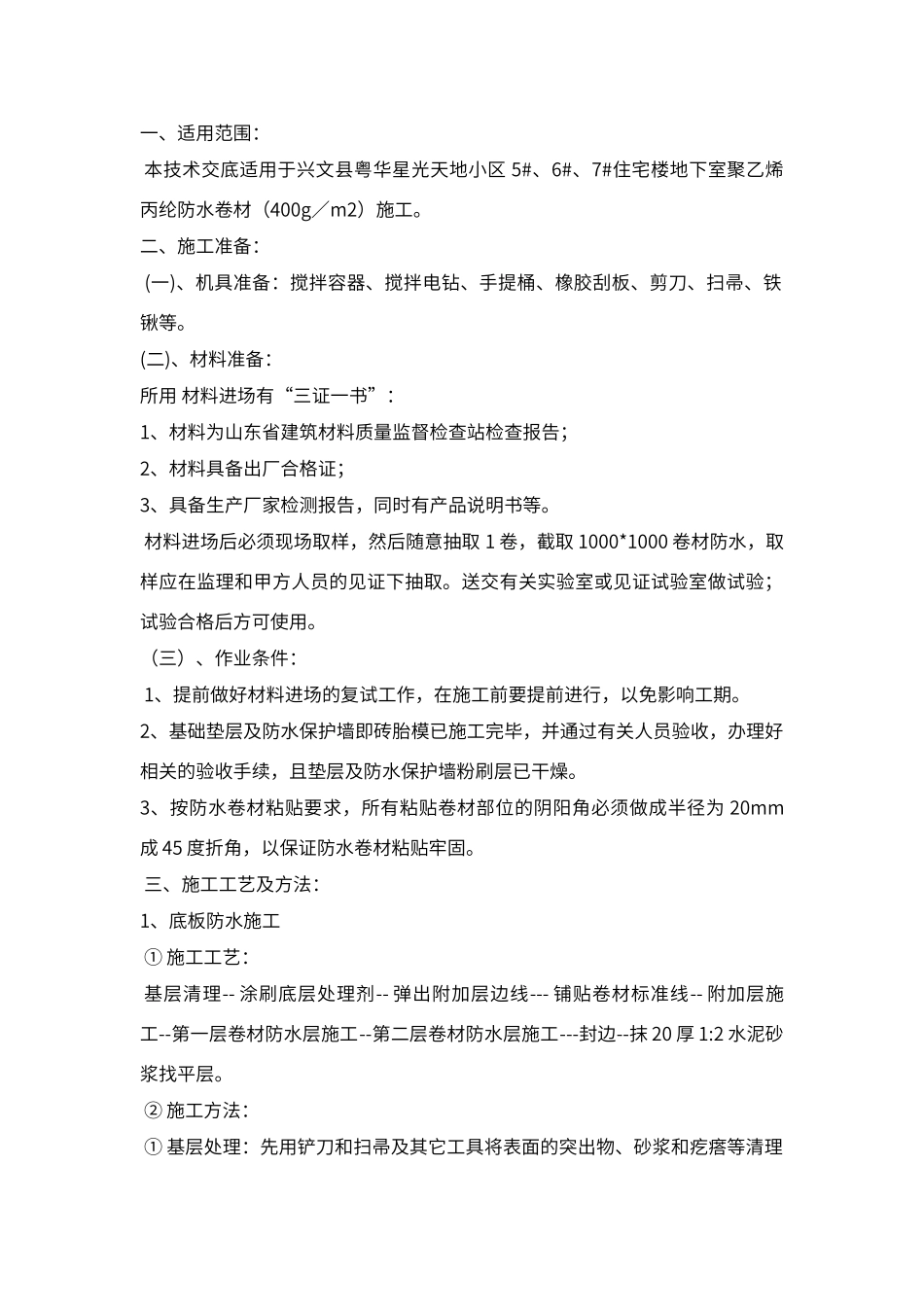

一、适用范围: 本技术交底适用于兴文县粤华星光天地小区 5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/m2)施工。二、施工准备: (一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。(二)、材料准备:所用 材料进场有“三证一书”:1、材料为山东省建筑材料质量监督检查站检查报告;2、材料具备出厂合格证;3、具备生产厂家检测报告,同时有产品说明书等。 材料进场后必须现场取样,然后随意抽取 1 卷,截取 1000*1000 卷材防水,取样应在监理和甲方人员的见证下抽取。送交有关实验室或见证试验室做试验;试验合格后方可使用。(三)、作业条件: 1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为 20mm成 45 度折角,以保证防水卷材粘贴牢固。 三、施工工艺及方法:1、底板防水施工 ① 施工工艺: 基层清理-- 涂刷底层处理剂-- 弹出附加层边线--- 铺贴卷材标准线-- 附加层施工--第一层卷材防水层施工--第二层卷材防水层施工---封边--抹 20 厚 1:2 水泥砂浆找平层。 ② 施工方法: ① 基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理洁净,并将尘土、杂物清扫洁净,对阴阳角、管根等部位必须仔细清理。② 涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。 ③ 弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。④ 附加层施工:阴阳角等复杂部位必须先做附加层,附加层采纳聚乙稀丙纶布,附加层的有效覆盖宽度>500mm,根据弹好的位置线用聚合物水泥胶与基层粘贴牢固。⑤ 卷材铺贴方法:在垫层和胎膜上全部采纳满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂 1 公斤与 6 到 12公斤水泥干混均匀后,用电动工具边搅拌边加水至公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于 10cm。在立面与...
