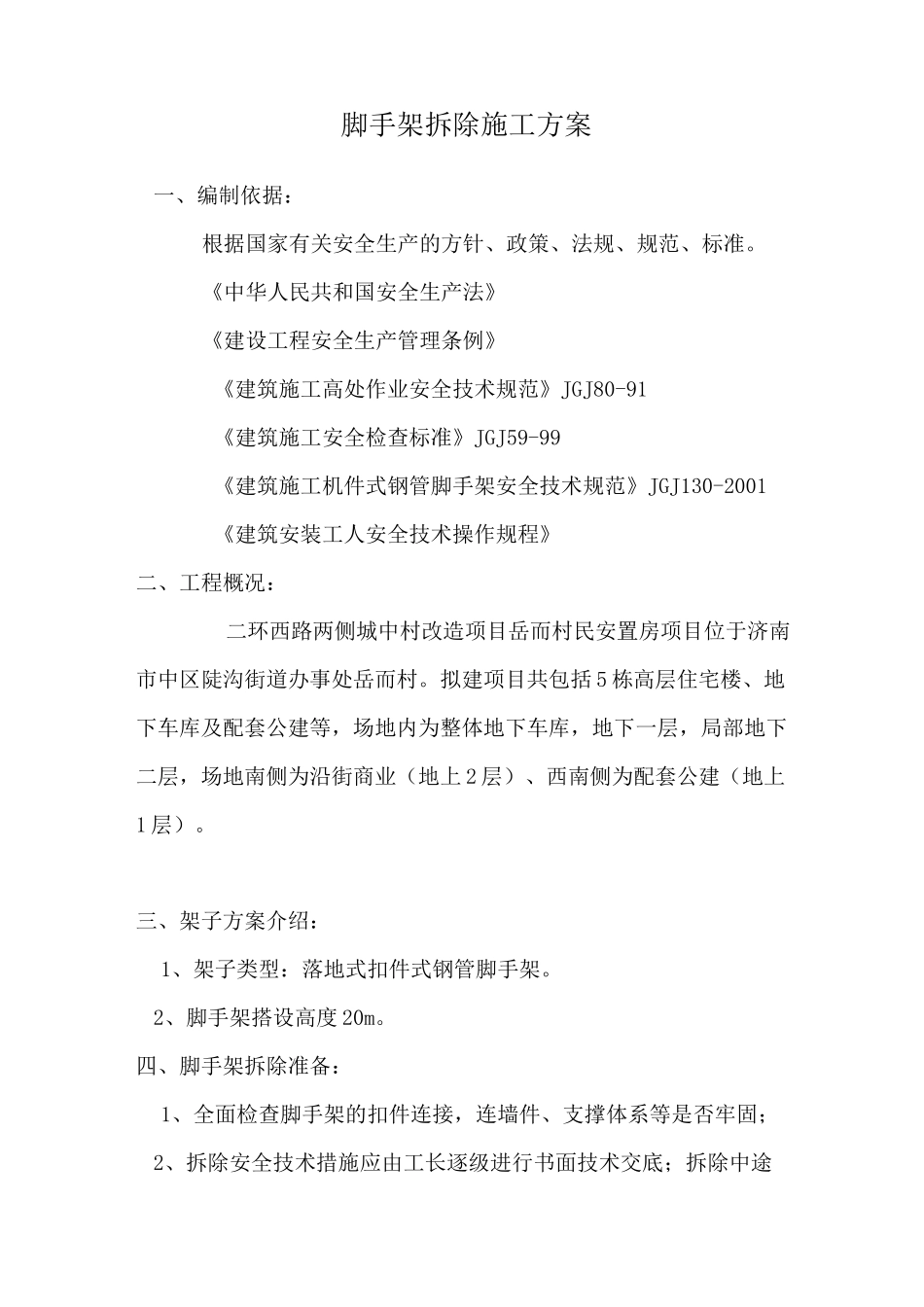

济南市中区岳尔村民安置房项目落地式脚手架拆除施工方案济南华海建设集团有限公司2018 年 3 月 18 日脚手架拆除施工方案一、编制依据:根据国家有关安全生产的方针、政策、法规、规范、标准。《中华人民共和国安全生产法》《建设工程安全生产管理条例》《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工安全检查标准》JGJ59-99《建筑施工机件式钢管脚手架安全技术规范》JGJ130-2001《建筑安装工人安全技术操作规程》二、工程概况:二环西路两侧城中村改造项目岳而村民安置房项目位于济南市中区陡沟街道办事处岳而村。拟建项目共包括 5 栋高层住宅楼、地下车库及配套公建等,场地内为整体地下车库,地下一层,局部地下二层,场地南侧为沿街商业(地上 2 层)、西南侧为配套公建(地上1 层)。三、架子方案介绍:1、架子类型:落地式扣件式钢管脚手架。2、脚手架搭设高度 20m。四、脚手架拆除准备:1、全面检查脚手架的扣件连接,连墙件、支撑体系等是否牢固;2、拆除安全技术措施应由工长逐级进行书面技术交底;拆除中途不得换人,如更换人员必须重新进行安全技术交底。3、拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。4、拆架前在地上用绳子先拉好围栏并设专人进行监护,没有监护人,没有安全员或工长在场,外架不准拆除;另指派一个责任心强、技术水平高的班组长担任指挥,负责拆除工作的全部安全作业;严禁一切非操作人员入内。5、清除脚手架上的杂物及地面障碍物;如脚手板上的混凝土、砂浆块、u 型卡、活动钢管及材料等。6、划出工作区,并作明显标志,设专人看管,禁止行人入内。7、拆除高处架子的作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。五、脚手架拆除工艺:拆除工艺流程:拆护栏一拆脚手板一拆小横杆一拆大横杆一拆剪刀撑f 拆立杆 f 拉杆传递至地面一清除扣件 f 按规格堆码。1、严格遵守拆除顺序,由上而下,后搭者先拆,先搭者后拆,先拆栏杆、脚手板、剪刀撑,而后拆横、纵向水平杆、立杆等;2、专人统一指挥,上下呼应,动作协调,当解开与另一人有关的扣件时,应先告知对方,以防坠落。六、脚手架拆除要求:拆架原则:由上而下,先拆后搭的杆子;应按层按步拆除;严禁上下同时作业。1、架子拆除程序拆除顺序应遵循由上而下,先搭后拆的原则。即:先拆栏杆、脚手板、剪刀撑、斜撑,后拆小横杆、大横杆、立...
