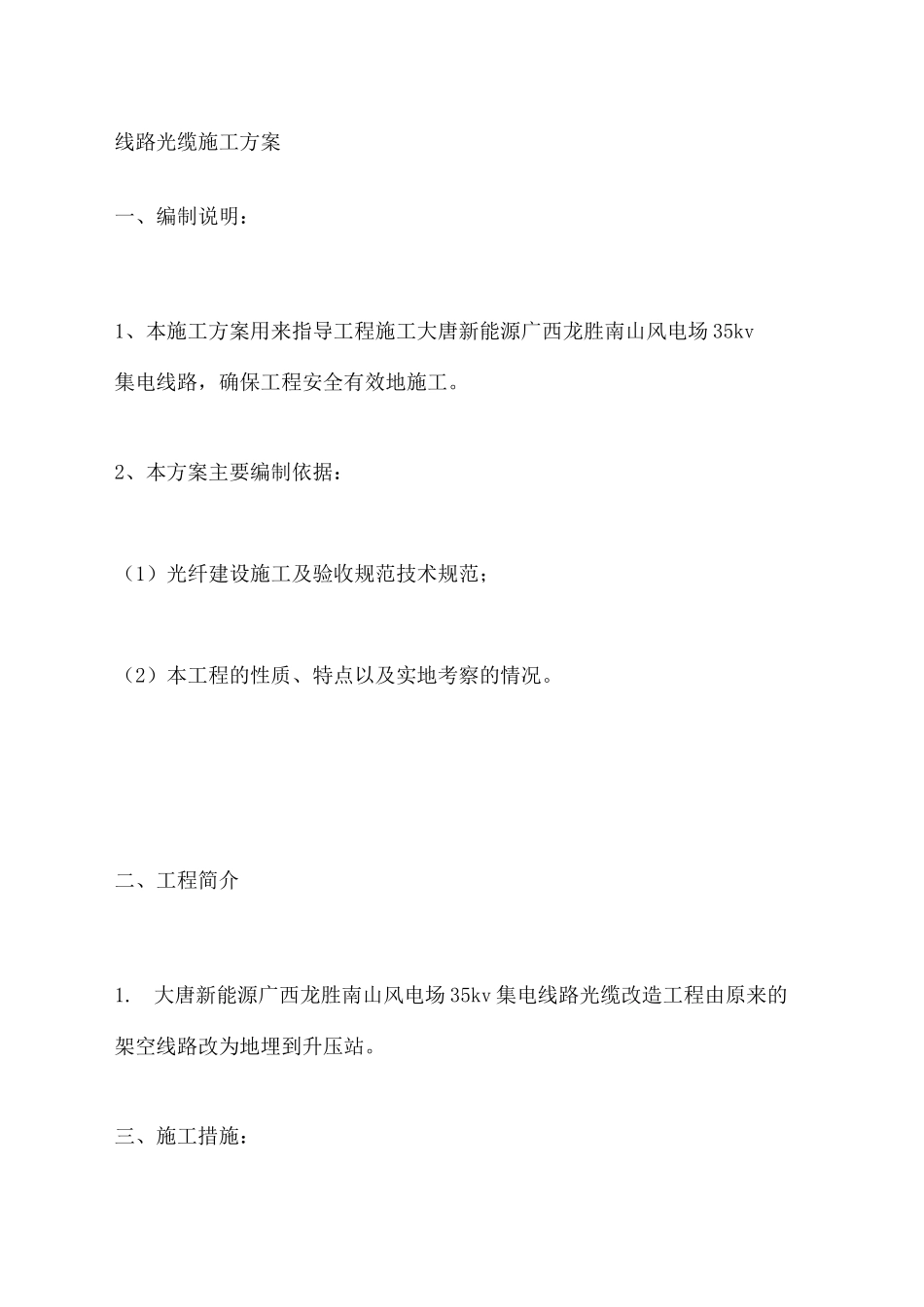

(TTT-UUTT-MMYB-URTTY-ITTLTY-线路光缆施工方案一、编制说明:1、本施工方案用来指导工程施工大唐新能源广西龙胜南山风电场 35kv集电线路,确保工程安全有效地施工
2、本方案主要编制依据:(1)光纤建设施工及验收规范技术规范;(2)本工程的性质、特点以及实地考察的情况
二、工程简介1
大唐新能源广西龙胜南山风电场 35kv 集电线路光缆改造工程由原来的架空线路改为地埋到升压站

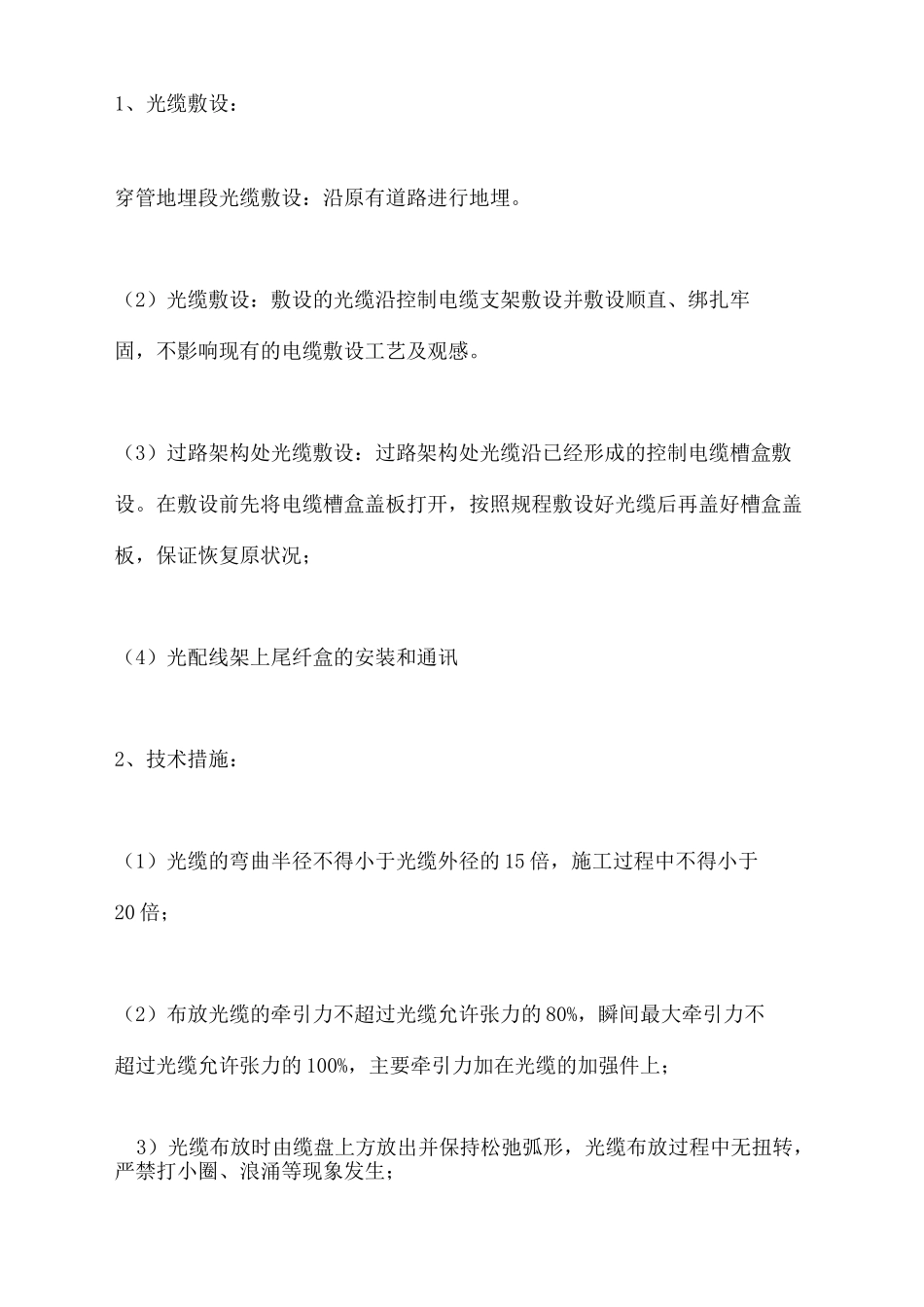

三、施工措施:1、光缆敷设:穿管地埋段光缆敷设:沿原有道路进行地埋
(2)光缆敷设:敷设的光缆沿控制电缆支架敷设并敷设顺直、绑扎牢固,不影响现有的电缆敷设工艺及观感
(3)过路架构处光缆敷设:过路架构处光缆沿已经形成的控制电缆槽盒敷设
在敷设前先将电缆槽盒盖板打开,按照规程敷设好光缆后再盖好槽盒盖板,保证恢复原状况;(4)光配线架上尾纤盒的安装和通讯2、技术措施:(1)光缆的弯曲半径不得小于光缆外径的 15 倍,施工过程中不得小于20 倍;(2)布放光缆的牵引力不超过光缆允许张力的 80%,瞬间最大牵引力不超过光缆允许张力的 100%,主要牵引力加在光缆的加强件上;3)光缆布放时由缆盘上方放出并保持松弛弧形,光缆布放过程中无扭转,严禁打小圈、浪涌等现象发生;(4)采用人力牵引,牵引速度不大于 10 米/分钟;(5)布放光缆中组织严密并用专人指挥及有良好的通信联络手段,严禁未经培训的人员上岗和无联络工具的情况下作业;(6)光缆布放完毕,检查光纤是否良好,光缆端头应做密封防潮处理,不得浸水;(7)在带电设备附近工作时,一定认清位置,经相关人员许可后方可进行工作;(8)在工作中如遇到不清楚的问题或有疑问的地方,及时相关人员提出,待问题清楚后方可进行工作;(9)做好线缆的标记工作,并作好施工记录
四、安全措施1、严格按照建设与运行规定,施工前办好工作票;2、施工前开好班前会,认真分析工
