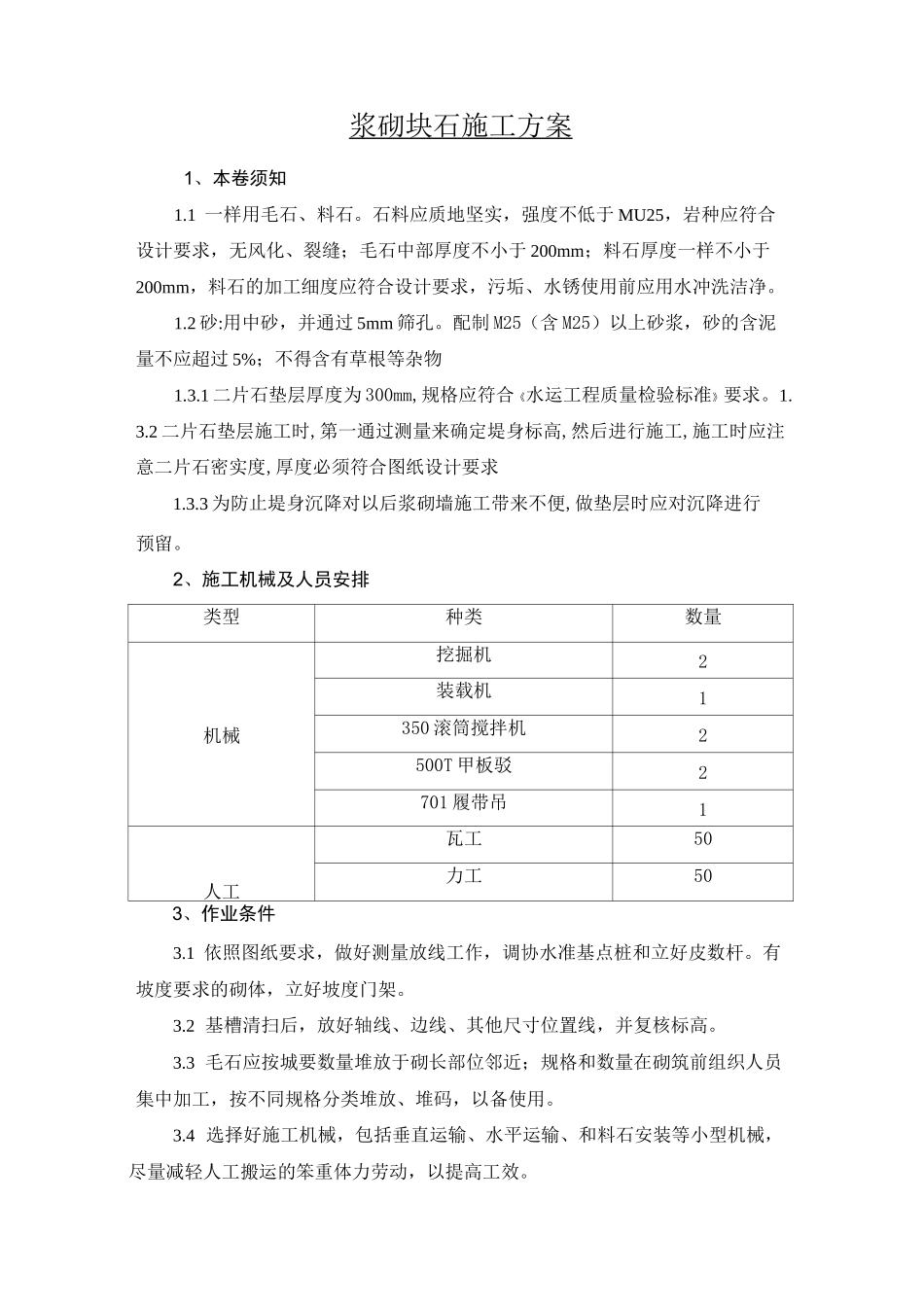

浆砌块石施工方案 1、本卷须知1
1 一样用毛石、料石
石料应质地坚实,强度不低于 MU25,岩种应符合设计要求,无风化、裂缝;毛石中部厚度不小于 200mm;料石厚度一样不小于200mm,料石的加工细度应符合设计要求,污垢、水锈使用前应用水冲洗洁净
2 砂:用中砂,并通过 5mm 筛孔
配制 M25(含 M25)以上砂浆,砂的含泥量不应超过 5%;不得含有草根等杂物1
1 二片石垫层厚度为 300mm,规格应符合《水运工程质量检验标准》要求
2 二片石垫层施工时,第一通过测量来确定堤身标高,然后进行施工,施工时应注意二片石密实度,厚度必须符合图纸设计要求1
3 为防止堤身沉降对以后浆砌墙施工带来不便,做垫层时应对沉降进行预留
2、施工机械及人员安排类型种类数量机械挖掘机2装载机1350 滚筒搅拌机2500T 甲板驳2701 履带吊1人工瓦工50力工503、作业条件3
1 依照图纸要求,做好测量放线工作,调协水准基点桩和立好皮数杆
有坡度要求的砌体,立好坡度门架
2 基槽清扫后,放好轴线、边线、其他尺寸位置线,并复核标高
3 毛石应按城要数量堆放于砌长部位邻近;规格和数量在砌筑前组织人员集中加工,按不同规格分类堆放、堆码,以备使用
4 选择好施工机械,包括垂直运输、水平运输、和料石安装等小型机械,尽量减轻人工搬运的笨重体力劳动,以提高工效

5 砌筑砂浆应依照设计要求和现场实际材料情形由施工员确定配合比4、施工工艺流程图施工
预备1r测量放线1r二片石垫层1F浆砌块石砌筑5、进度打算:打算工期 3 个月,2 月 15 日进入现场做施工预备工作,包括机械安装,材料进场,现场用电等,2 月 20 日正式开工 5 月 20 日完成砌筑
工期为89 天,平均每日完成 277 方,因工期较紧,打算 2-3 个工作面同时进行施工
6 、工艺流程6
