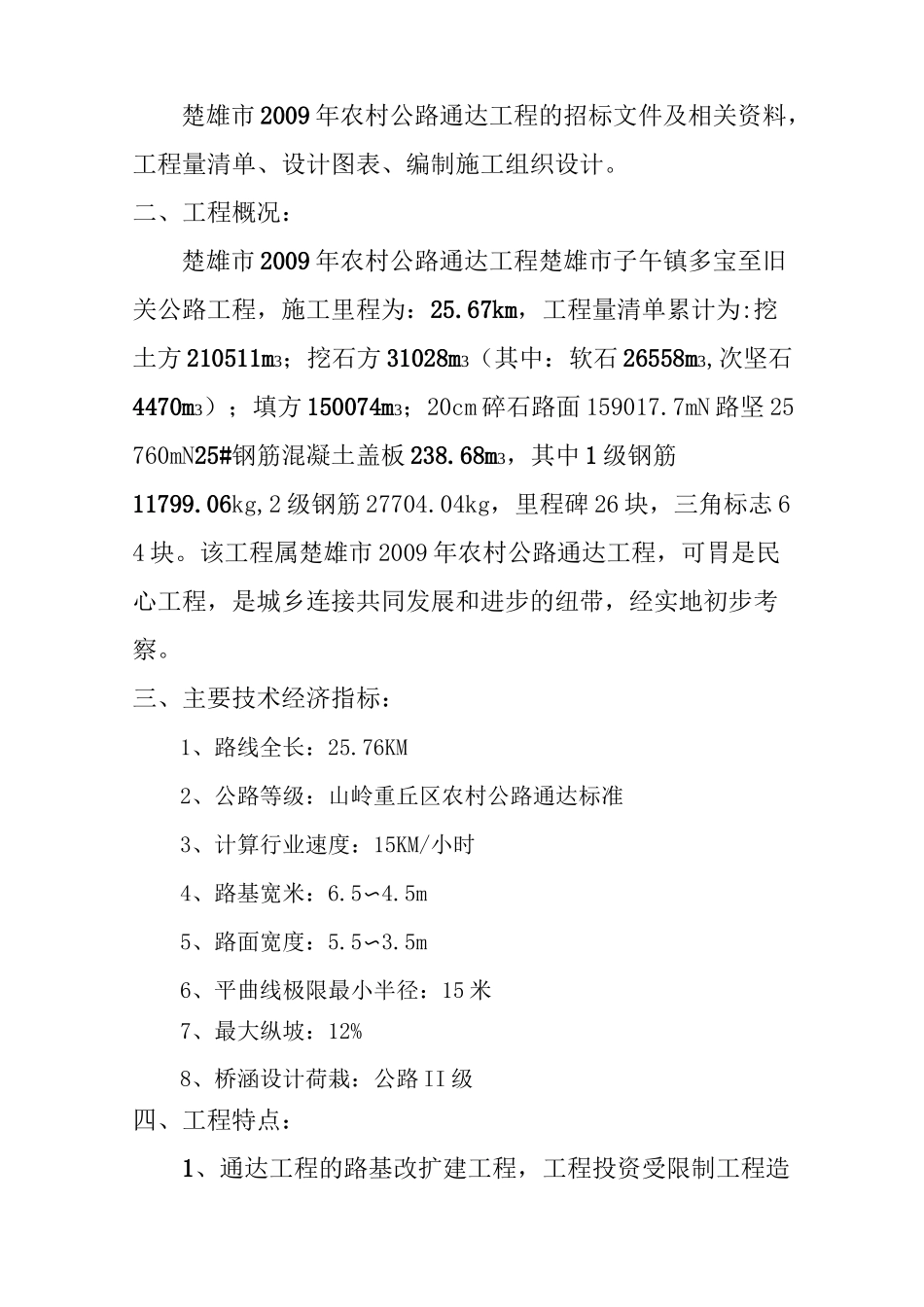

施工组织设计目录一、编制依据二、工程概况三、主要技术及指标四、工程特点五、组织机构与施工部署六、初步施工方案七、质量保证方案八、进度保证措施九、施工安全措施十、文明施工措施十一、环境保护措施楚雄市 2009 年农村公路通达工程楚雄市子午镇多宝至旧关公路工程一、编制依据:楚雄市 2009 年农村公路通达工程的招标文件及相关资料,工程量清单、设计图表、编制施工组织设计
二、工程概况:楚雄市 2009 年农村公路通达工程楚雄市子午镇多宝至旧关公路工程,施工里程为:25
67km,工程量清单累计为:挖土方 210511m3;挖石方 31028m3(其中:软石 26558m3,次坚石4470m3);填方 150074m3;20cm 碎石路面 159017
7mN 路坚 25760mN25#钢筋混凝土盖板 238
68m3,其中 1 级钢筋11799
06kg,2 级钢筋 27704
04kg,里程碑 26 块,三角标志 64 块
该工程属楚雄市 2009 年农村公路通达工程,可胃是民心工程,是城乡连接共同发展和进步的纽带,经实地初步考察
三、主要技术经济指标:1、路线全长:25
76KM2、公路等级:山岭重丘区农村公路通达标准3、计算行业速度:15KM/小时4、路基宽米:6
5m5、路面宽度:5

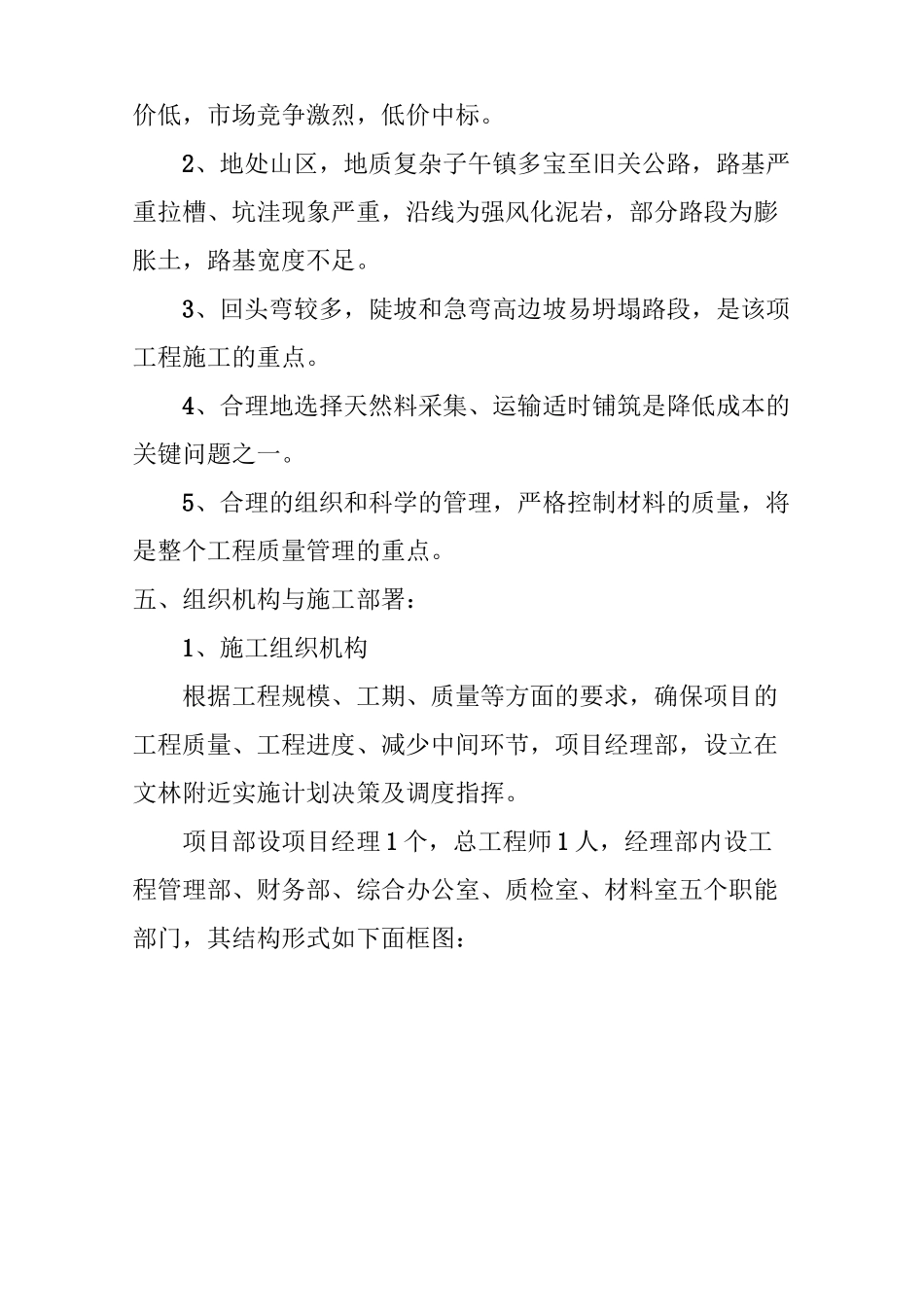

5m6、平曲线极限最小半径:15 米7、最大纵坡:12%8、桥涵设计荷栽:公路 II 级四、工程特点:1、通达工程的路基改扩建工程,工程投资受限制工程造价低,市场竞争激烈,低价中标
2、地处山区,地质复杂子午镇多宝至旧关公路,路基严重拉槽、坑洼现象严重,沿线为强风化泥岩,部分路段为膨胀土,路基宽度不足
3、回头弯较多,陡坡和急弯高边坡易坍塌路段,是该项工程施工的重点
4、合理地选择天然料采集、运输适时铺筑是降低成本的关键问题之一
5、合理的组织和科学的管理,严格控制材料的质量
