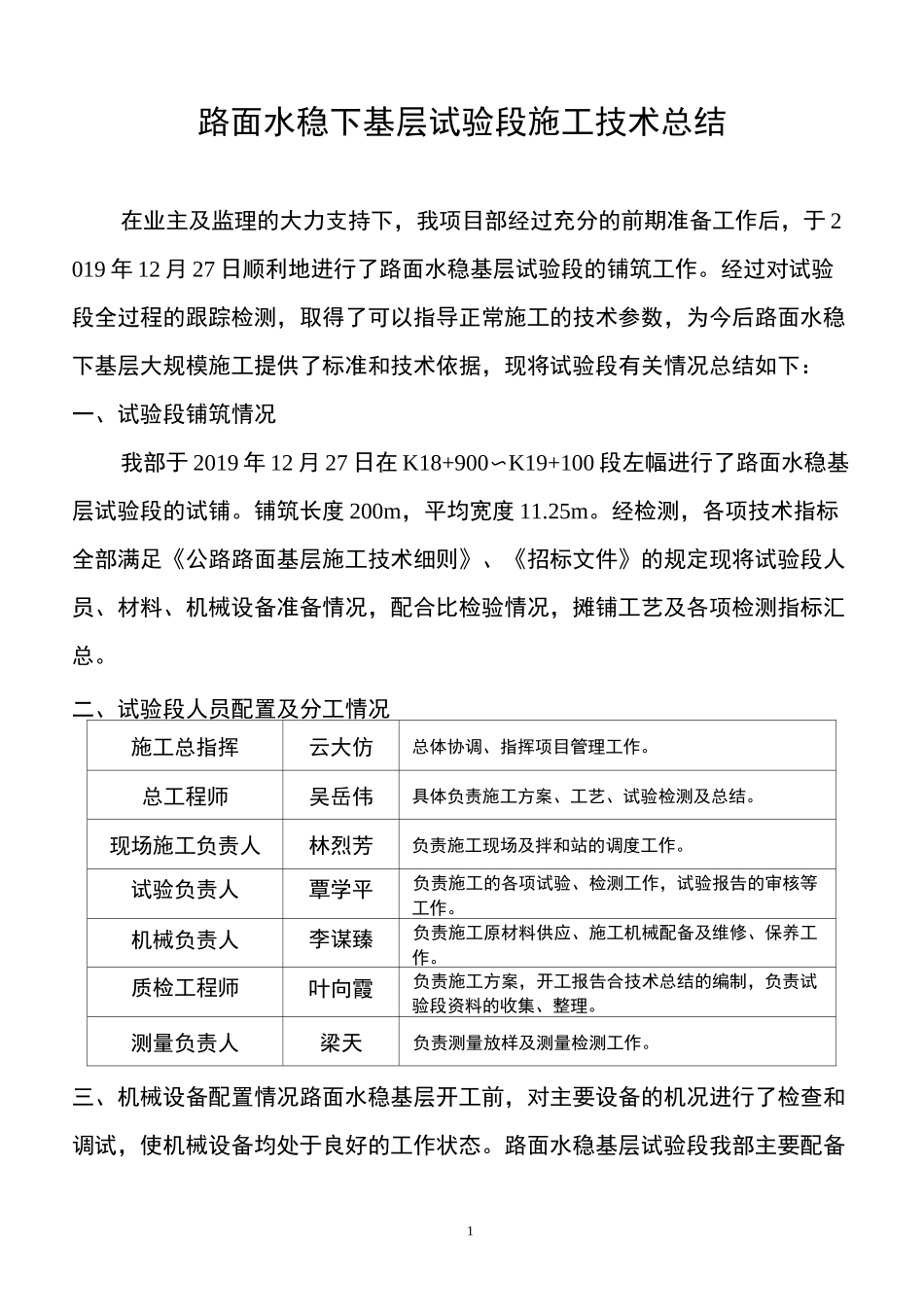

1路面水稳下基层试验段施工技术总结在业主及监理的大力支持下,我项目部经过充分的前期准备工作后,于 2019 年 12 月 27 日顺利地进行了路面水稳基层试验段的铺筑工作
经过对试验段全过程的跟踪检测,取得了可以指导正常施工的技术参数,为今后路面水稳下基层大规模施工提供了标准和技术依据,现将试验段有关情况总结如下:一、试验段铺筑情况我部于 2019 年 12 月 27 日在 K18+900〜K19+100 段左幅进行了路面水稳基层试验段的试铺
铺筑长度 200m,平均宽度 11
经检测,各项技术指标全部满足《公路路面基层施工技术细则》、《招标文件》的规定现将试验段人员、材料、机械设备准备情况,配合比检验情况,摊铺工艺及各项检测指标汇总
二、试验段人员配置及分工情况施工总指挥云大仿总体协调、指挥项目管理工作
总工程师吴岳伟具体负责施工方案、工艺、试验检测及总结
现场施工负责人林烈芳负责施工现场及拌和站的调度工作
试验负责人覃学平负责施工的各项试验、检测工作,试验报告的审核等工作
机械负责人李谋臻负责施工原材料供应、施工机械配备及维修、保养工作
质检工程师叶向霞负责施工方案,开工报告合技术总结的编制,负责试验段资料的收集、整理
测量负责人梁天负责测量放样及测量检测工作

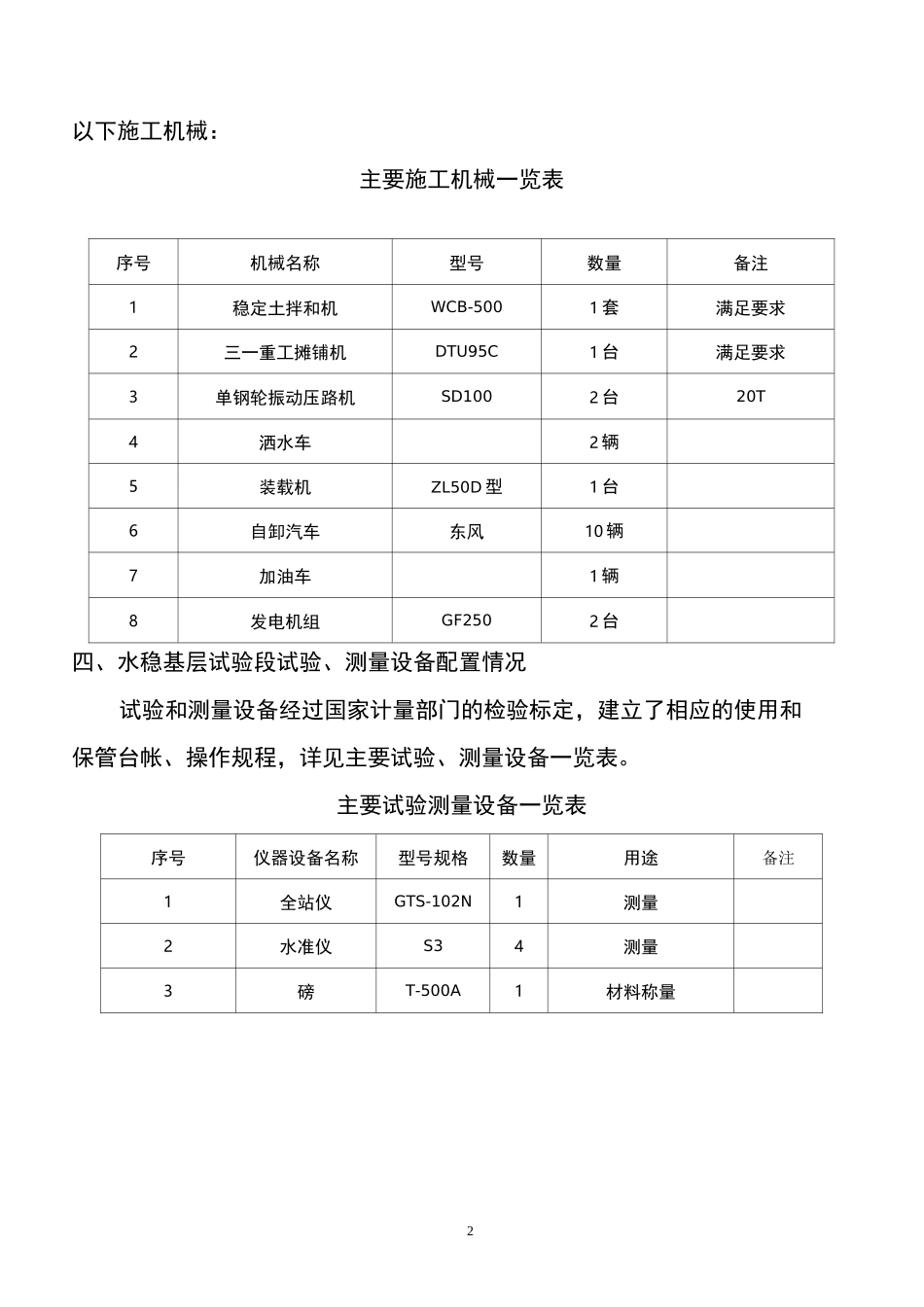

三、机械设备配置情况路面水稳基层开工前,对主要设备的机况进行了检查和调试,使机械设备均处于良好的工作状态

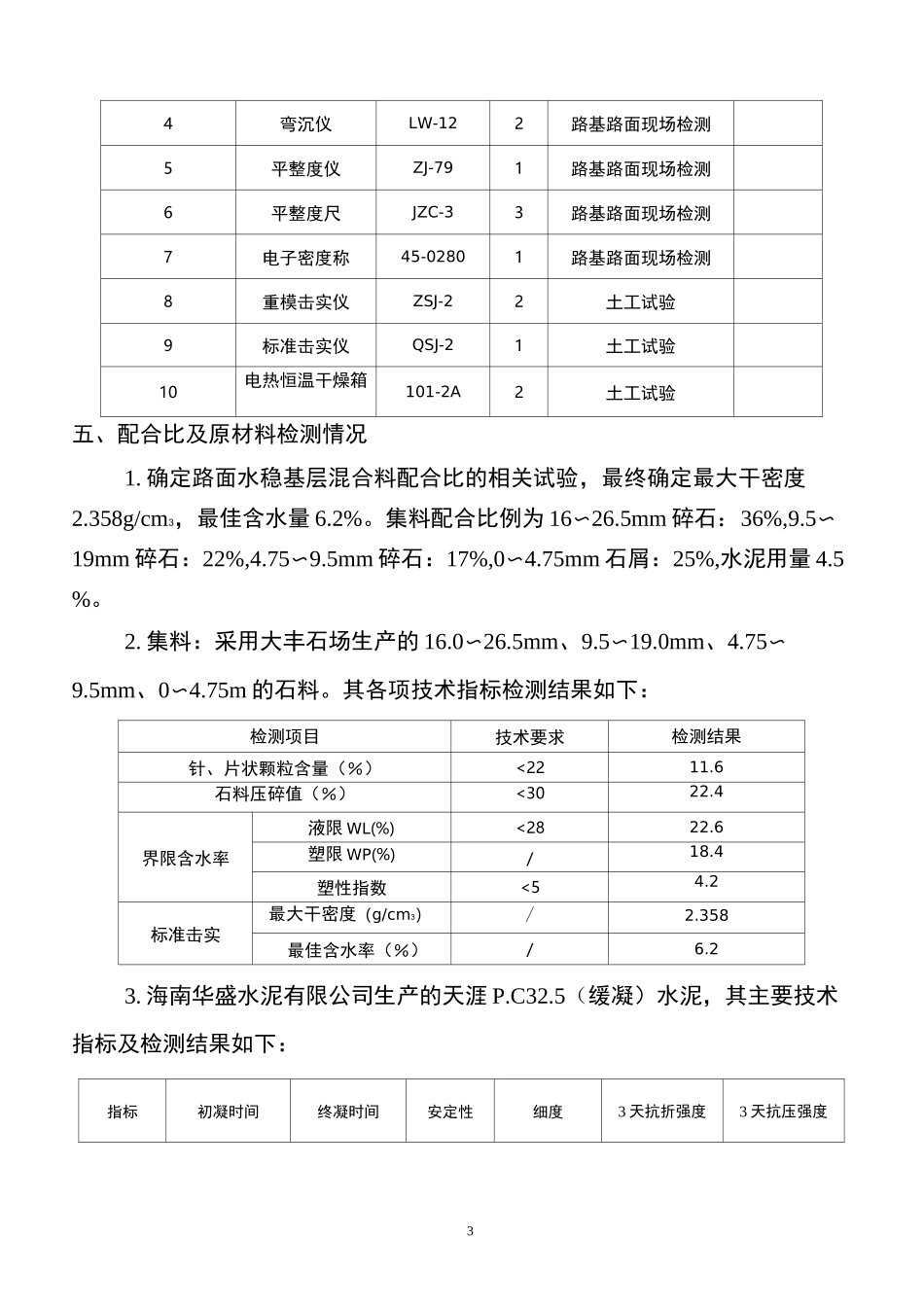

路面水稳基层试验段我部主要配备2以下施工机械:主要施工机械一览表序号机械名称型号数量备注1稳定土拌和机WCB-5001 套满足要求2三一重工摊铺机DTU95C1 台满足要求3单钢轮振动压路机SD1002 台20T4洒水车2 辆5装载机ZL50D 型1 台6自卸汽车东风10 辆7加油车1 辆8发电机组GF2502 台四、水稳基层试验段试验、测量设备配置情况试验和测量设备经过国家计量部门的检验标定,建立了
