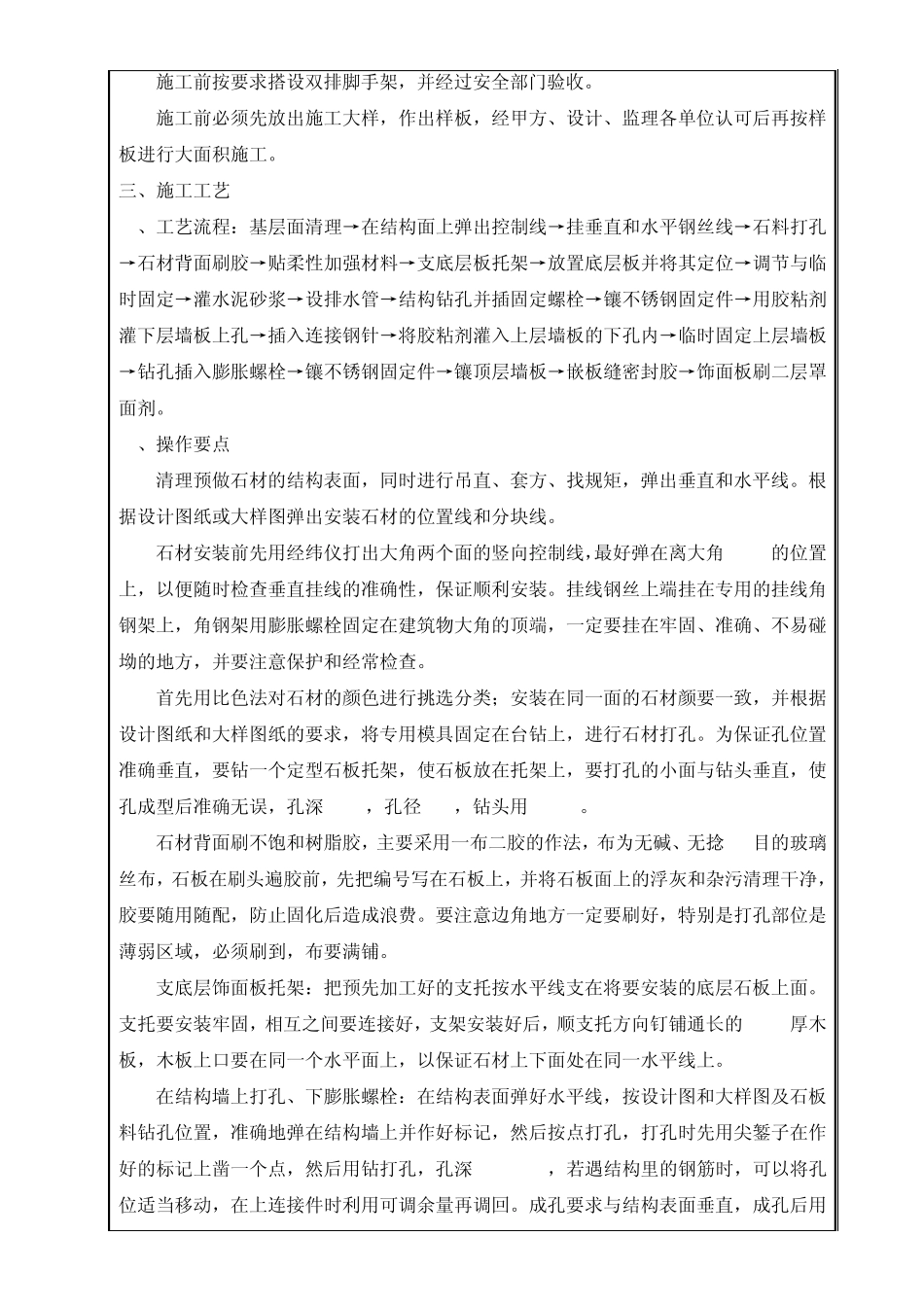

技术交底记录 编号 工程名称 寿阳21#地 交底日期 2011 年9 月10 日 施工单位 X X X X 建设公司 分项工程名称 花岗石内墙面 交底提要 花岗石内墙面施工工艺、质量标准 交底内容: 一、花岗石内墙的范围及具体做法 内墙-1:石质板材墙面(用于部位:住宅入口门厅) ·30厚 1:2
5水泥砂浆,分层灌浆 ·25厚花岗石板(背面用双股 16号钢丝绑扎与墙面固定)水泥砂浆擦缝 二、施工准备 1、材料及主要工具 1)花岗石板块规格,:详见设计图纸或设计洽商 2)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能
3)防水胶泥:用于密封连接件
4)防污胶条:用于石材边缘防止污染
5)嵌缝膏:用于嵌填石材接缝
6)罩面涂料:用于石材表面防风化、防污染
7)膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽与骨架固定的各种安装所需的连接件等
8)施工机具:台钻、无齿切缝锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、手推车、合金钢扁錾子、合金钢钻头、铁制水平尺、方尺、盒尺、托线板、线坠、木楔子、笤帚、铅丝、铅笔、木抹子、铁抹子、软毛刷、钢丝刷、灰桶等
2、作业条件: 1)结构经检查验收,水、电、暖等专业的施工必须走在花岗石前面,并准备好加工饰面板所需的水、电源等
2)工长已根据规范和图纸中的要求对工人进行了全面的施工技术交底
3)墙面上已弹好 50cm水平控制线
4) 施工前必须先把门窗护框立好,贴上保护膜,同时用1:3水泥砂浆将框间的间隙塞填密实
5)磨光花岗石进场时要有专人进行进场检验,核对规格、颜色、数量,堆放于室内,下垫木方,颜色不均匀时,应进行挑选,必要时应试拼选用
6)施工前按要求搭设双排脚手架,并经过安全部门验收
7)施工前必须先放出施工大样,作出样板,经甲方、设计、监理各单位认可后再按样板进行大面积
