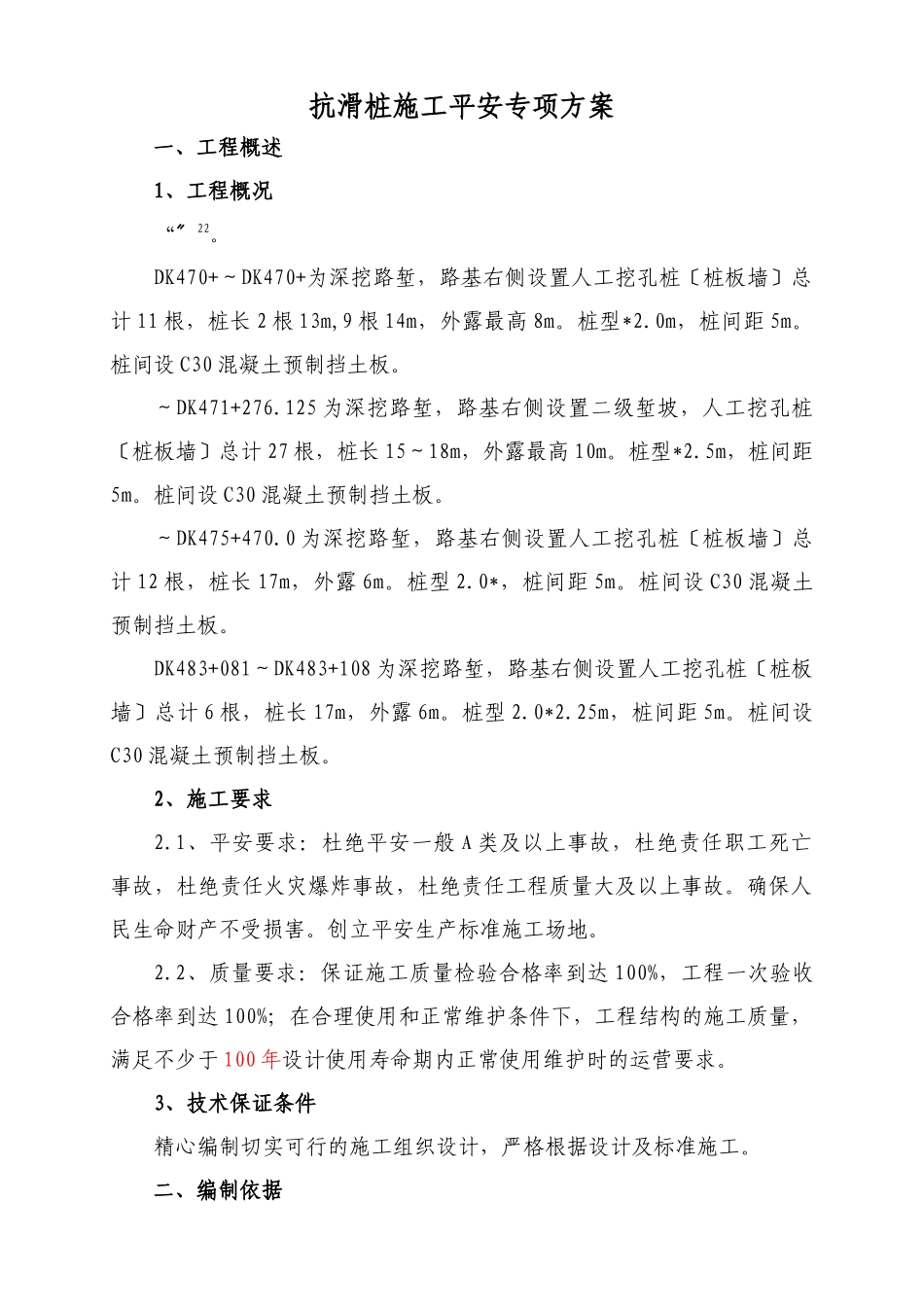

抗滑桩施工平安专项方案一、工程概述1、工程概况“〞22
DK470+~DK470+为深挖路堑,路基右侧设置人工挖孔桩〔桩板墙〕总计 11 根,桩长 2 根 13m,9 根 14m,外露最高 8m
0m,桩间距 5m
桩间设 C30 混凝土预制挡土板
~DK471+276
125 为深挖路堑,路基右侧设置二级堑坡,人工挖孔桩〔桩板墙〕总计 27 根,桩长 15~18m,外露最高 10m
5m,桩间距5m
桩间设 C30 混凝土预制挡土板
~DK475+470
0 为深挖路堑,路基右侧设置人工挖孔桩〔桩板墙〕总计 12 根,桩长 17m,外露 6m
0*,桩间距 5m
桩间设 C30 混凝土预制挡土板
DK483+081~DK483+108 为深挖路堑,路基右侧设置人工挖孔桩〔桩板墙〕总计 6 根,桩长 17m,外露 6m
25m,桩间距 5m
桩间设C30 混凝土预制挡土板

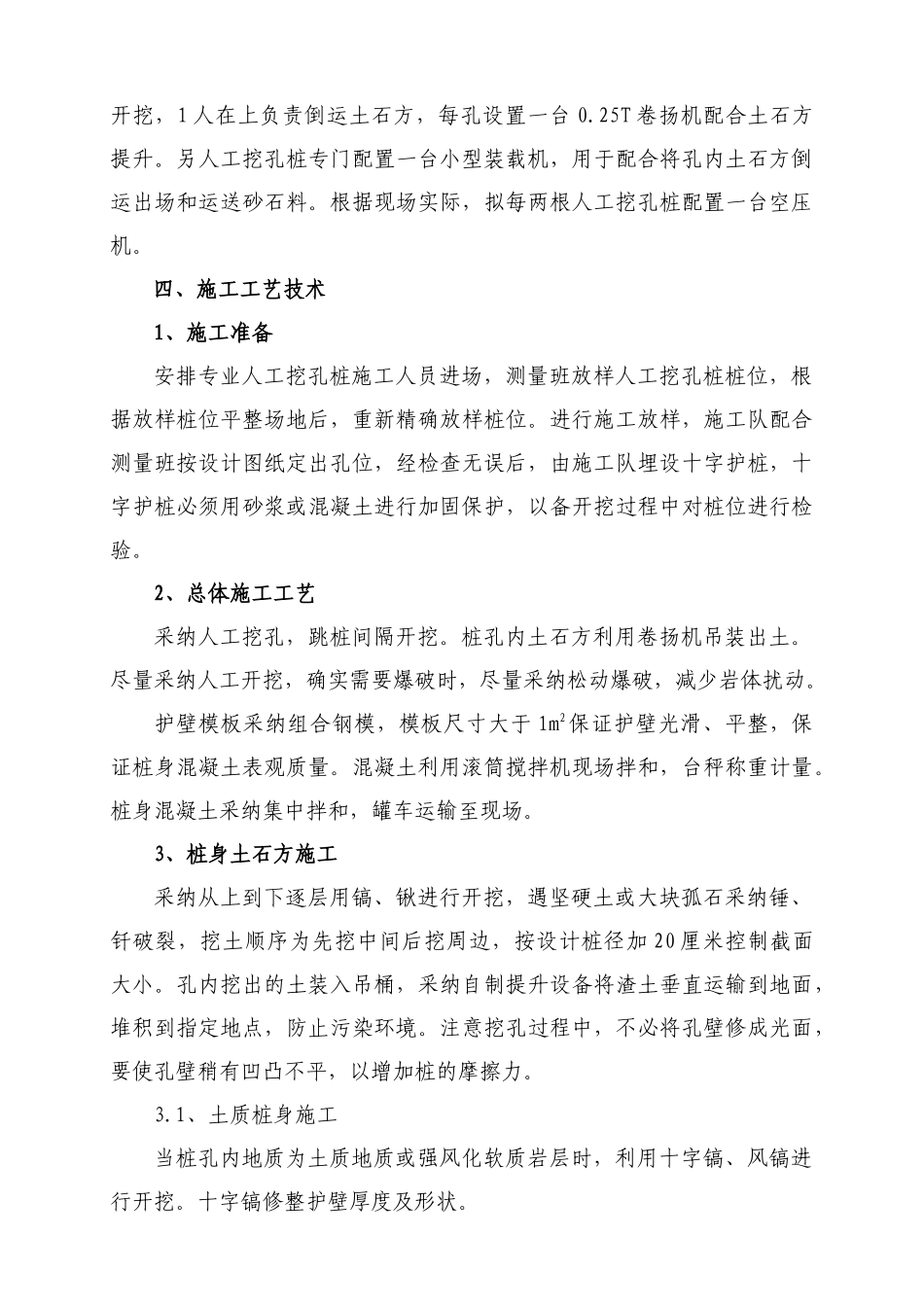

2、施工要求2
1、平安要求:杜绝平安一般 A 类及以上事故,杜绝责任职工死亡事故,杜绝责任火灾爆炸事故,杜绝责任工程质量大及以上事故
确保人民生命财产不受损害
创立平安生产标准施工场地
2、质量要求:保证施工质量检验合格率到达 100%,工程一次验收合格率到达 100%;在合理使用和正常维护条件下,工程结构的施工质量,满足不少于 100 年设计使用寿命期内正常使用维护时的运营要求
3、技术保证条件精心编制切实可行的施工组织设计,严格根据设计及标准施工

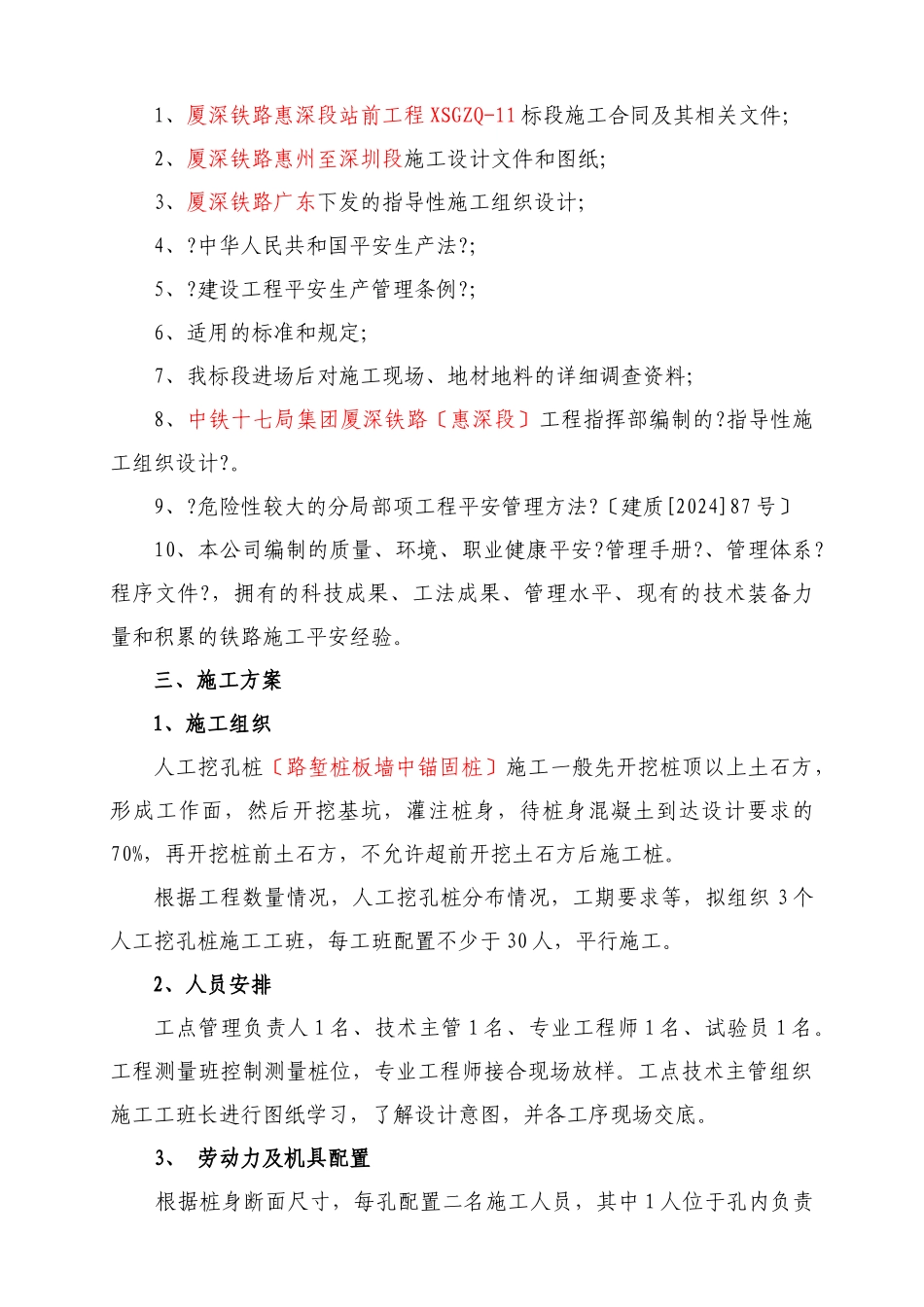

二、编制依据1、厦深铁路惠深段站前工程 XSGZQ-11 标段施工合同及其相关文件;2、厦深铁路惠州至深圳段施工设计文件和图纸;3、厦深铁路广东下发的指导性施工组织设计;4、
中华人民共和国平安生产法
建设工程平安生产管理条例
;6、适用的标准和规定;7、我标段进场后对施工现场、地材地料的详细调查
