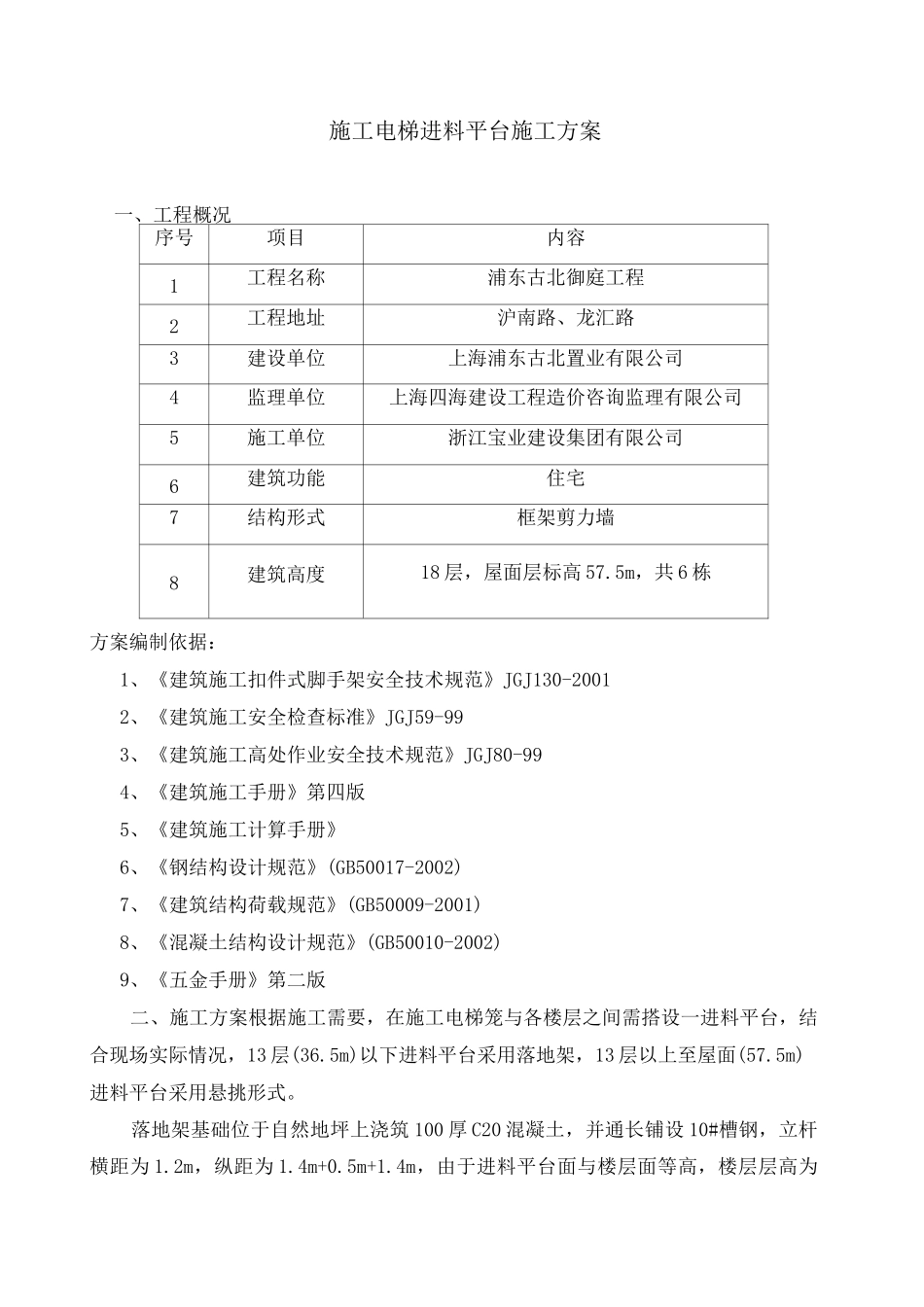

施工电梯进料平台施工方案一、工程概况序号项目内容1工程名称浦东古北御庭工程2工程地址沪南路、龙汇路3建设单位上海浦东古北置业有限公司4监理单位上海四海建设工程造价咨询监理有限公司5施工单位浙江宝业建设集团有限公司6建筑功能住宅7结构形式框架剪力墙8建筑高度18 层,屋面层标高 57.5m,共 6 栋方案编制依据:1、《建筑施工扣件式脚手架安全技术规范》JGJ130-20012、《建筑施工安全检查标准》JGJ59-993、《建筑施工高处作业安全技术规范》JGJ80-994、《建筑施工手册》第四版5、《建筑施工计算手册》6、《钢结构设计规范》(GB50017-2002)7、《建筑结构荷载规范》(GB50009-2001)8、《混凝土结构设计规范》(GB50010-2002)9、《五金手册》第二版二、施工方案根据施工需要,在施工电梯笼与各楼层之间需搭设一进料平台,结合现场实际情况,13 层(36.5m)以下进料平台采用落地架,13 层以上至屋面(57.5m)进料平台采用悬挑形式。落地架基础位于自然地坪上浇筑 100 厚 C20 混凝土,并通长铺设 10#槽钢,立杆横距为 1.2m,纵距为 1.4m+0.5m+1.4m,由于进料平台面与楼层面等高,楼层层高为3m,同时又考虑到进料平台的人员进出,每层步距为 1.8m+1.2m,平台立杆离墙距离为 350,平台满铺 18 厚模板在楼层面层层铺设,落地架搭设高度为 36.5m,18m 以下采用双立杆,18m 以上采用单立杆。悬挑架主梁采用 16#工字钢,并用 8#槽钢作为斜撑撑于下一层楼面上,悬挑长度为 1.8m,锚固长度为 1.5m,锚固采用在楼板内预埋 20 的圆钢作为压筋,平台的纵距、横距设置立杆,悬挑架的横距、纵距、步距同落地架。三、落地平台施工落地脚手架搭设的工艺流程为:地基整平一定位设置 10#槽钢一纵向扫地杆一立杆一横向扫地杆一小横杆一大横杆一连墙杆一铺平台板一防护栏杆及侧向栏板一检查验收。立杆采用 6m 和 3m 两种,布设在同步距内相邻立杆接头应错开,与相邻横向杆的距离不大于 500mm,立杆与横向杆用直角扣件扣紧,立杆垂直度偏差不得大于 1/200。双排架宜先立里排立杆,后立外排立杆。每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。双排架、外排两立杆的边线要与墙面重直。立杆接长时,宜先立外排,后立内排。定距定位,立杆的纵距 1.4m+0.5m+1.4m,立杆的横距 1.2 米,立杆的步距 1.8米。内立杆(外侧)距墙面为 35cm。在距离底座 150mm 处设置纵向扫地杆,连接立杆下端,防止立柱底端在纵向发生位...
