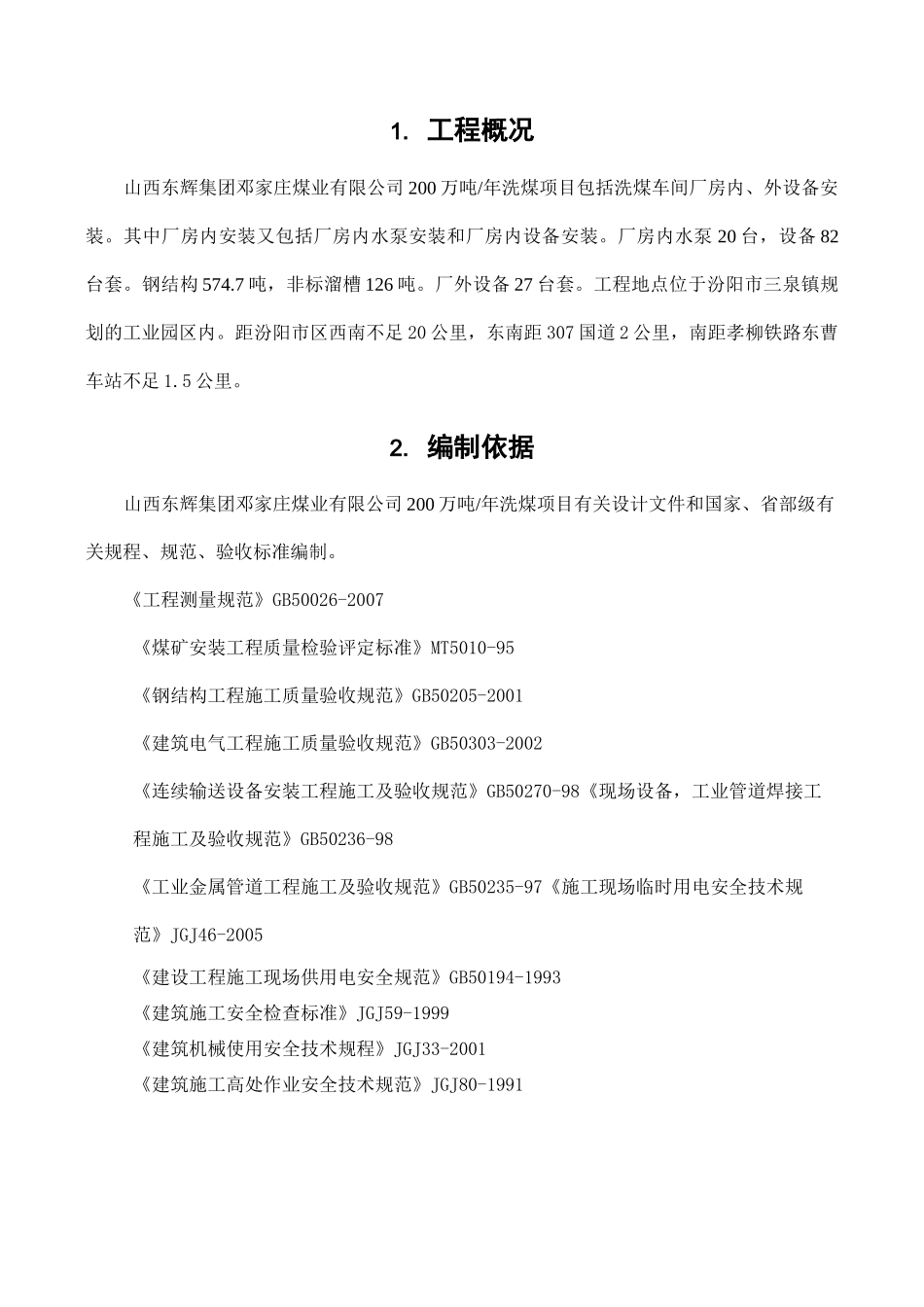

工程概况山西东辉集团邓家庄煤业有限公司 200 万吨/年洗煤项目包括洗煤车间厂房内、外设备安装
其中厂房内安装又包括厂房内水泵安装和厂房内设备安装
厂房内水泵 20 台,设备 82台套
钢结构 574
7 吨,非标溜槽 126 吨
厂外设备 27 台套
工程地点位于汾阳市三泉镇规划的工业园区内
距汾阳市区西南不足 20 公里,东南距 307 国道 2 公里,南距孝柳铁路东曹车站不足 1
编制依据山西东辉集团邓家庄煤业有限公司 200 万吨/年洗煤项目有关设计文件和国家、省部级有关规程、规范、验收标准编制
《工程测量规范》GB50026-2007《煤矿安装工程质量检验评定标准》MT5010-95《钢结构工程施工质量验收规范》GB50205-2001《建筑电气工程施工质量验收规范》GB50303-2002《连续输送设备安装工程施工及验收规范》GB50270-98《现场设备,工业管道焊接工程施工及验收规范》GB50236-98《工业金属管道工程施工及验收规范》GB50235-97《施工现场临时用电安全技术规范》JGJ46-2005《建设工程施工现场供用电安全规范》GB50194-1993《建筑施工安全检查标准》JGJ59-1999《建筑机械使用安全技术规程》JGJ33-2001《建筑施工高处作业安全技术规范》JGJ80-19913

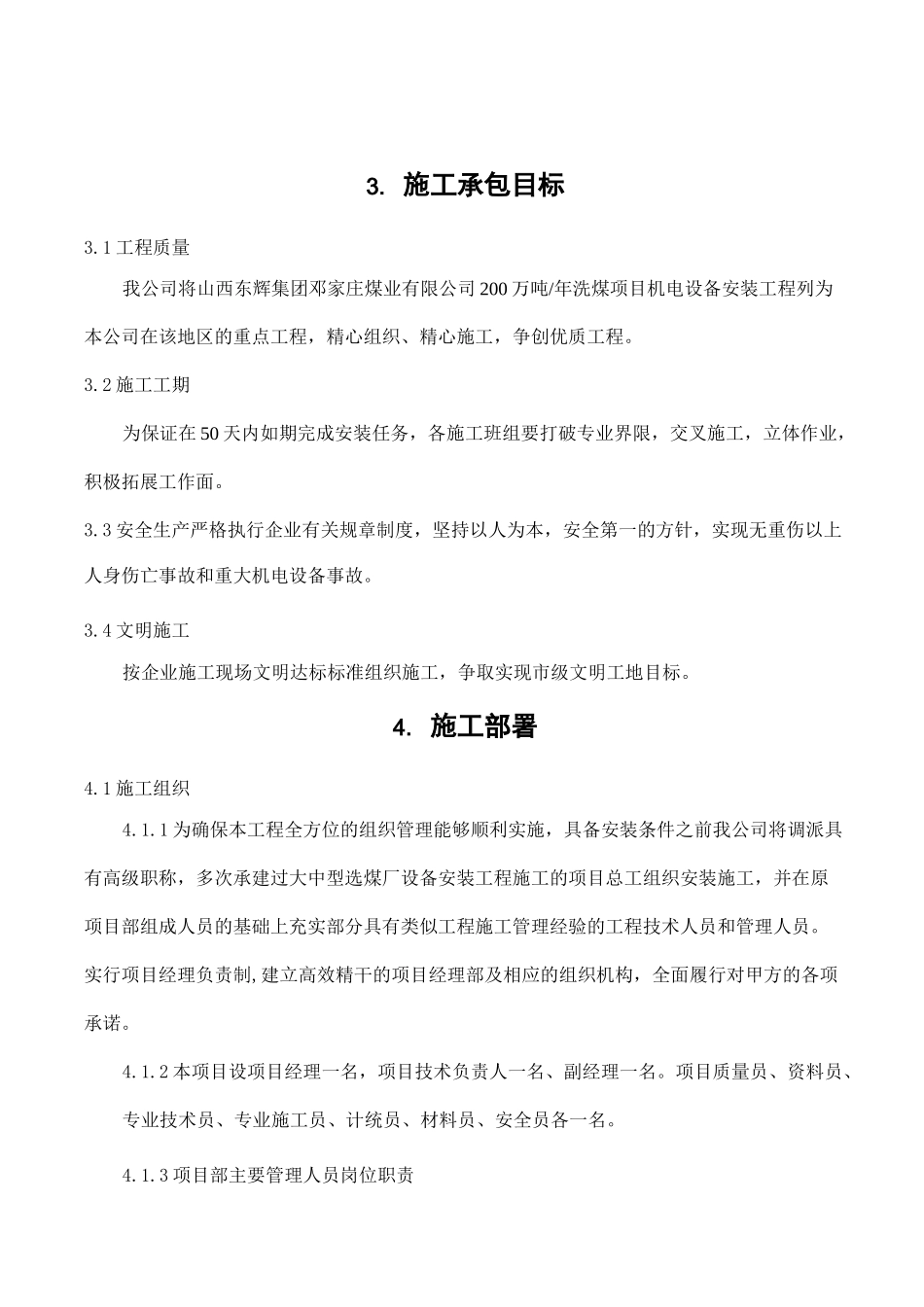

施工承包目标3
1 工程质量我公司将山西东辉集团邓家庄煤业有限公司 200 万吨/年洗煤项目机电设备安装工程列为本公司在该地区的重点工程,精心组织、精心施工,争创优质工程
2 施工工期为保证在 50 天内如期完成安装任务,各施工班组要打破专业界限,交叉施工,立体作业,积极拓展工作面
3 安全生产严格执行企业有关规章制度,坚持以人为本,安全第一的方针,实现无重伤以上人身伤亡事故和重大机电设备事故
4 文明施工按企业施工
