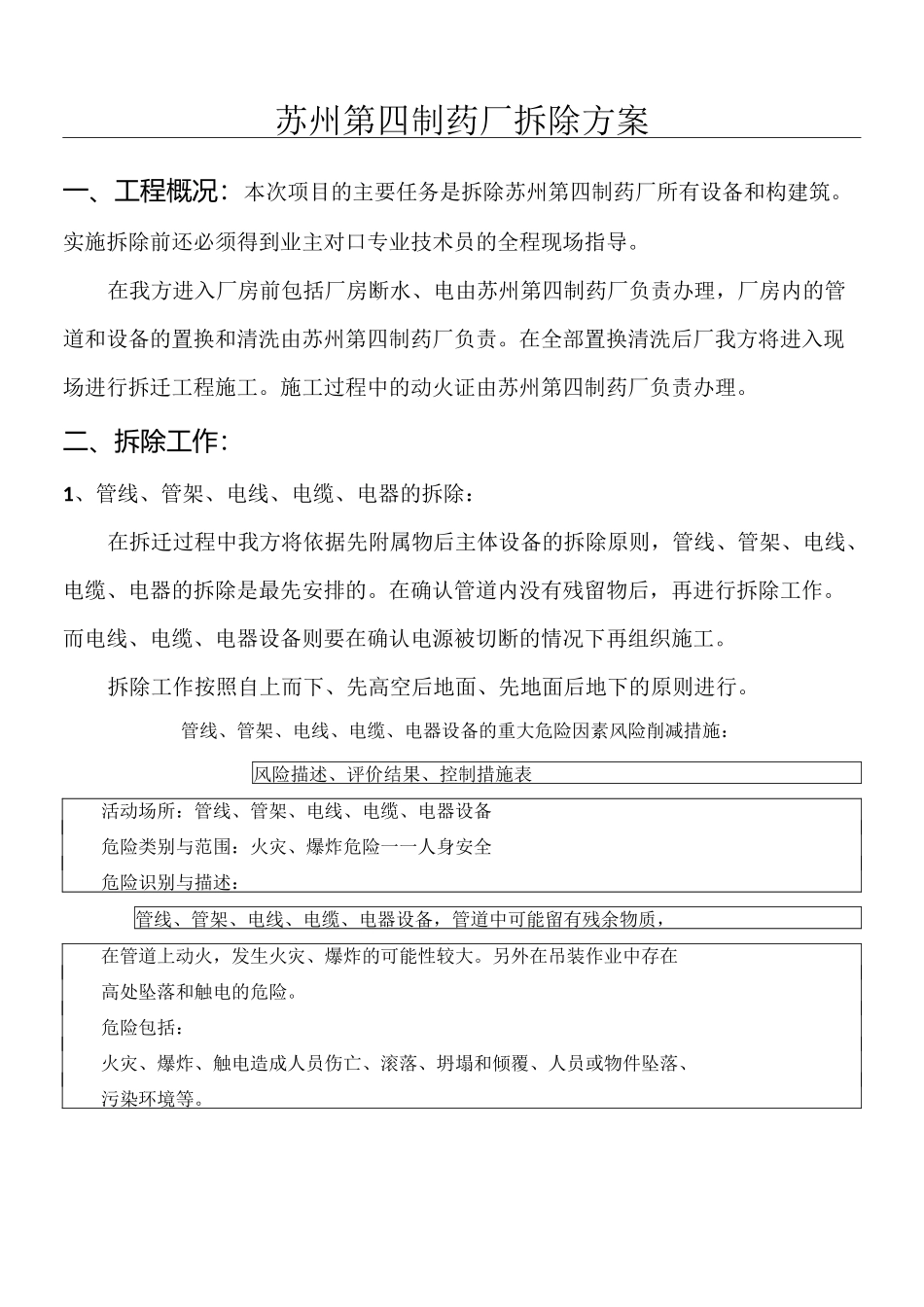

苏州第四制药厂拆除方案一、工程概况:本次项目的主要任务是拆除苏州第四制药厂所有设备和构建筑
实施拆除前还必须得到业主对口专业技术员的全程现场指导
在我方进入厂房前包括厂房断水、电由苏州第四制药厂负责办理,厂房内的管道和设备的置换和清洗由苏州第四制药厂负责
在全部置换清洗后厂我方将进入现场进行拆迁工程施工
施工过程中的动火证由苏州第四制药厂负责办理
二、拆除工作:1、管线、管架、电线、电缆、电器的拆除:在拆迁过程中我方将依据先附属物后主体设备的拆除原则,管线、管架、电线、电缆、电器的拆除是最先安排的
在确认管道内没有残留物后,再进行拆除工作
而电线、电缆、电器设备则要在确认电源被切断的情况下再组织施工
拆除工作按照自上而下、先高空后地面、先地面后地下的原则进行
管线、管架、电线、电缆、电器设备的重大危险因素风险削减措施:风险描述、评价结果、控制措施表活动场所:管线、管架、电线、电缆、电器设备危险类别与范围:火灾、爆炸危险一一人身安全危险识别与描述:管线、管架、电线、电缆、电器设备,管道中可能留有残余物质,在管道上动火,发生火灾、爆炸的可能性较大
另外在吊装作业中存在高处坠落和触电的危险
危险包括:火灾、爆炸、触电造成人员伤亡、滚落、坍塌和倾覆、人员或物件坠落、污染环境等

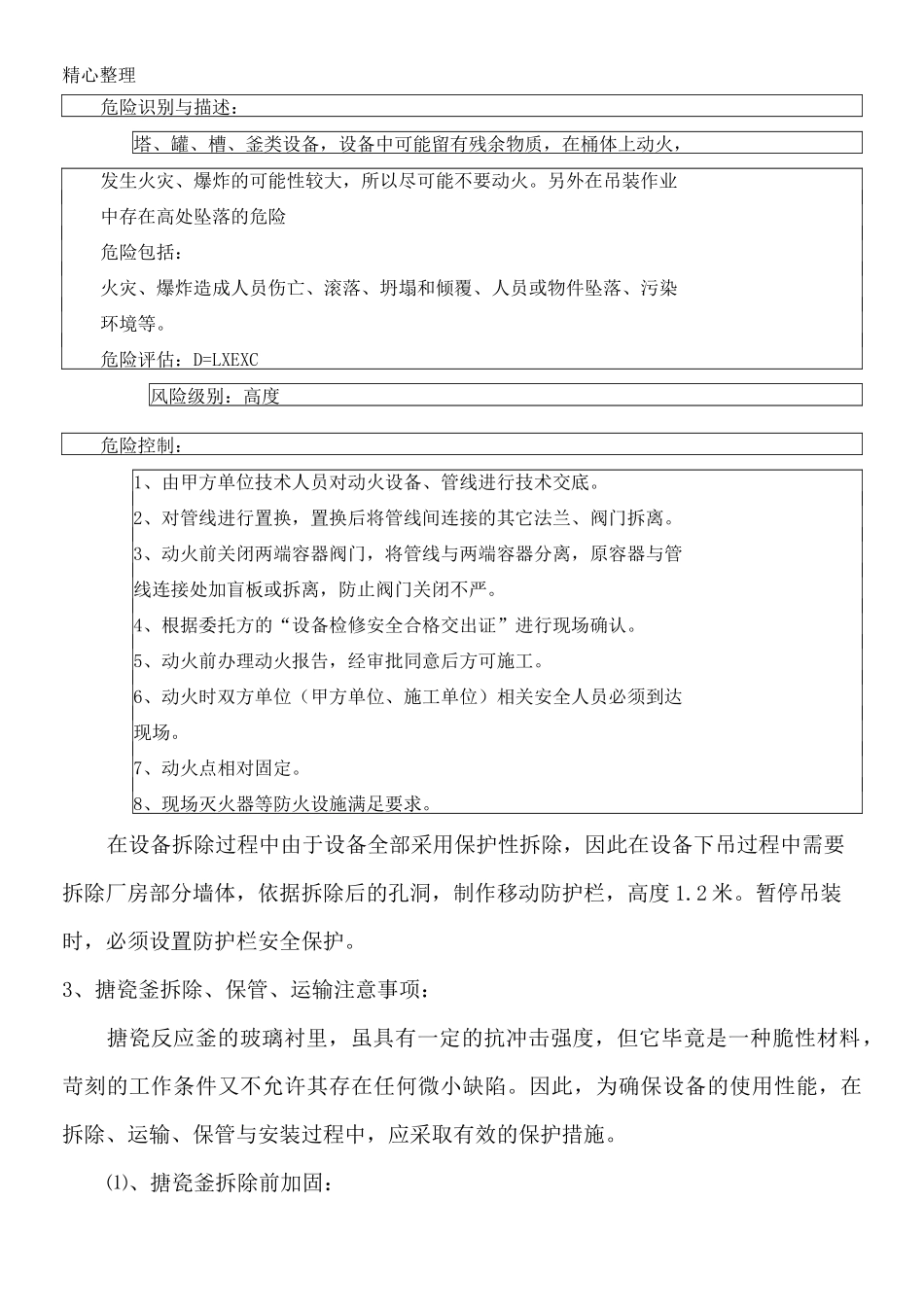

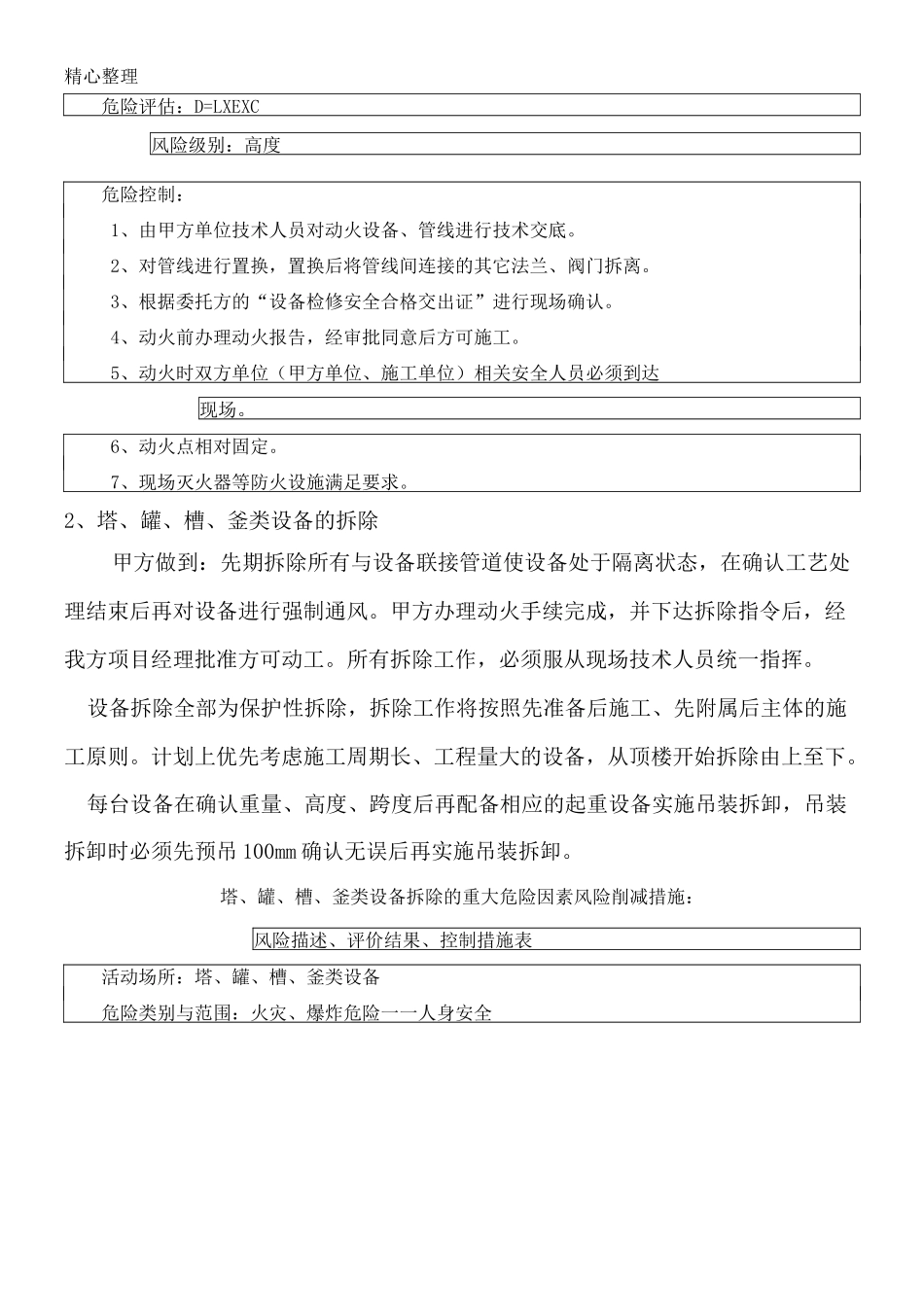

精心整理危险评估:D=LXEXC风险级别:高度危险控制:1、由甲方单位技术人员对动火设备、管线进行技术交底
2、对管线进行置换,置换后将管线间连接的其它法兰、阀门拆离
3、根据委托方的“设备检修安全合格交出证”进行现场确认
4、动火前办理动火报告,经审批同意后方可施工
5、动火时双方单位(甲方单位、施工单位)相关安全人员必须到达现场
6、动火点相对固定
7、现场灭火器等防火设施满足要求
2、塔、罐、槽、釜类设备的拆除甲方做到:先期拆除所有与设备联接管道使设备处于隔离状态,在确认工艺处理结束后再对设备进行强制通
