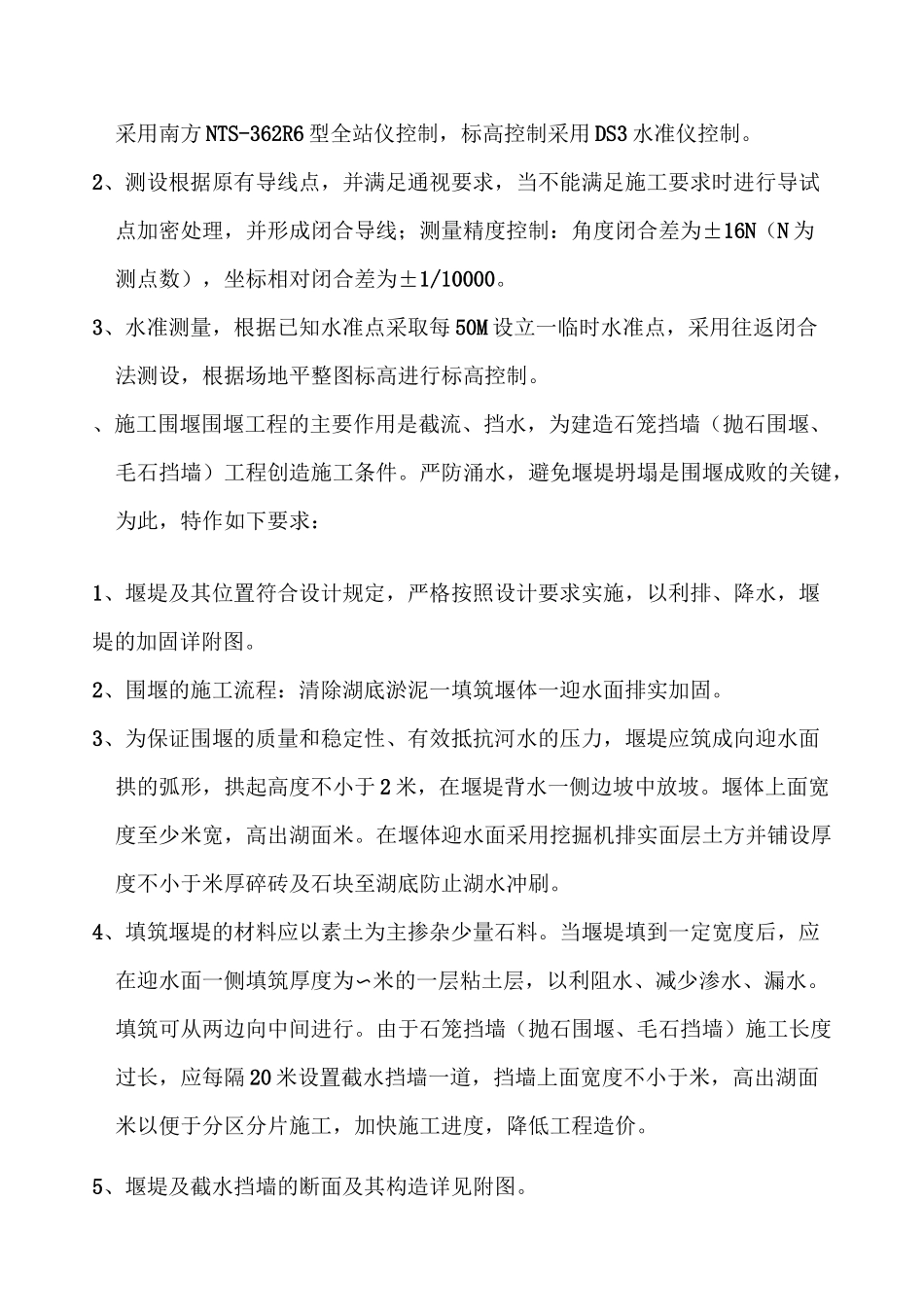

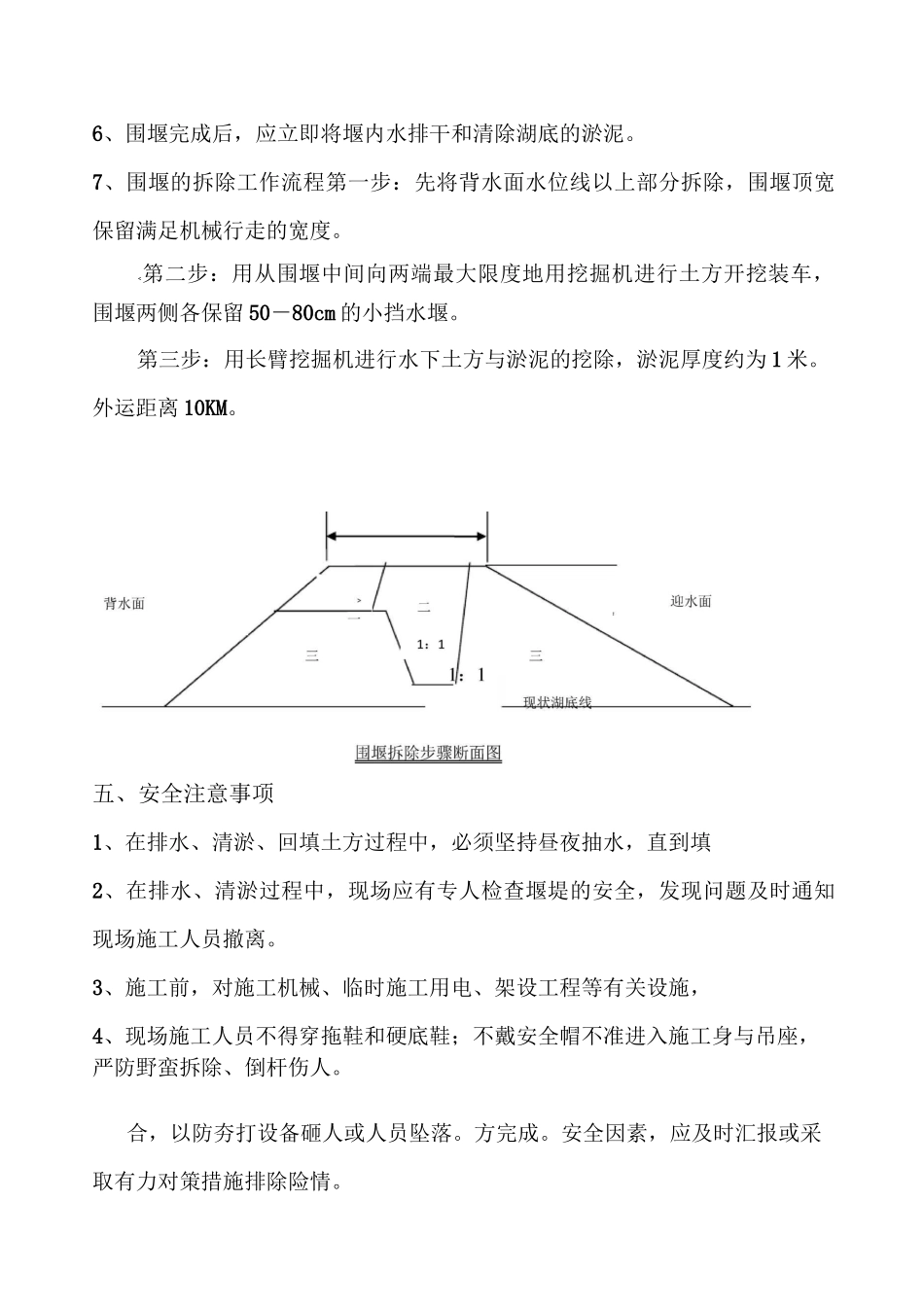

土石方围堰施工方案一、工程概况拟建工程位于唐山市世园会核心景区小南湖片区一标段内,小南湖北岸、4m 园路和湖心岛石笼围堰及抛石围堰范围,本次工程范围主要包括石笼挡墙、抛石围堰和毛石挡墙。由于设计构筑物均坐落于水面范围内,根据施工需求需进行土方围堰施工,抽水清淤后换填级配碎石,再进行施工。围堰用土需我单位自行采购并运至施工现场,挡墙施工完成后再行运出,进出运距均为 10km。二、施工作业安排根据工程特点,施工前必须进行土石方围堰施工。排水后清淤进行级配碎石换填,并压实整平,压实系数。1、技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案。2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场。3、施工计划工期:自进场起 30 日历天完成施工任务。&三、施工顺序工艺流程:现场勘察一清除水边杂草、树木、原有路灯基础一围堰施工一排水、清淤、夯填级配碎石一分层回填压实一石笼挡墙(抛石围堰)施工一拆除围堰。四、主要项目施工方法、施工测量1、测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用南方 NTS-362R6 型全站仪控制,标高控制采用 DS3 水准仪控制。2、测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16N(N 为测点数),坐标相对闭合差为±1/10000。3、水准测量,根据已知水准点采取每 50M 设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制。、施工围堰围堰工程的主要作用是截流、挡水,为建造石笼挡墙(抛石围堰、毛石挡墙)工程创造施工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求:1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。2、围堰的施工流程:清除湖底淤泥一填筑堰体一迎水面排实加固。3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度不小于 2 米,在堰堤背水一侧边坡中放坡。堰体上面宽度至少米宽,高出湖面米。在堰体迎水面采用挖掘机排实面层土方并铺设厚度不小于米厚碎砖及石块至湖底防止湖水冲刷。4、填筑堰堤的材料应以素土为主掺杂少量石料。当堰堤填到一定宽度后,应在迎水面一侧填筑厚度为〜米的一层粘土层,以利阻水、减少渗水、漏水。填筑可从两边向中间进...
