电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

涉路工程交叉路口施工方案 - 副本

涉路工程交叉路口施工方案 - 副本_第1页
涉路工程交叉路口施工方案 - 副本_第2页
涉路工程交叉路口施工方案 - 副本_第3页

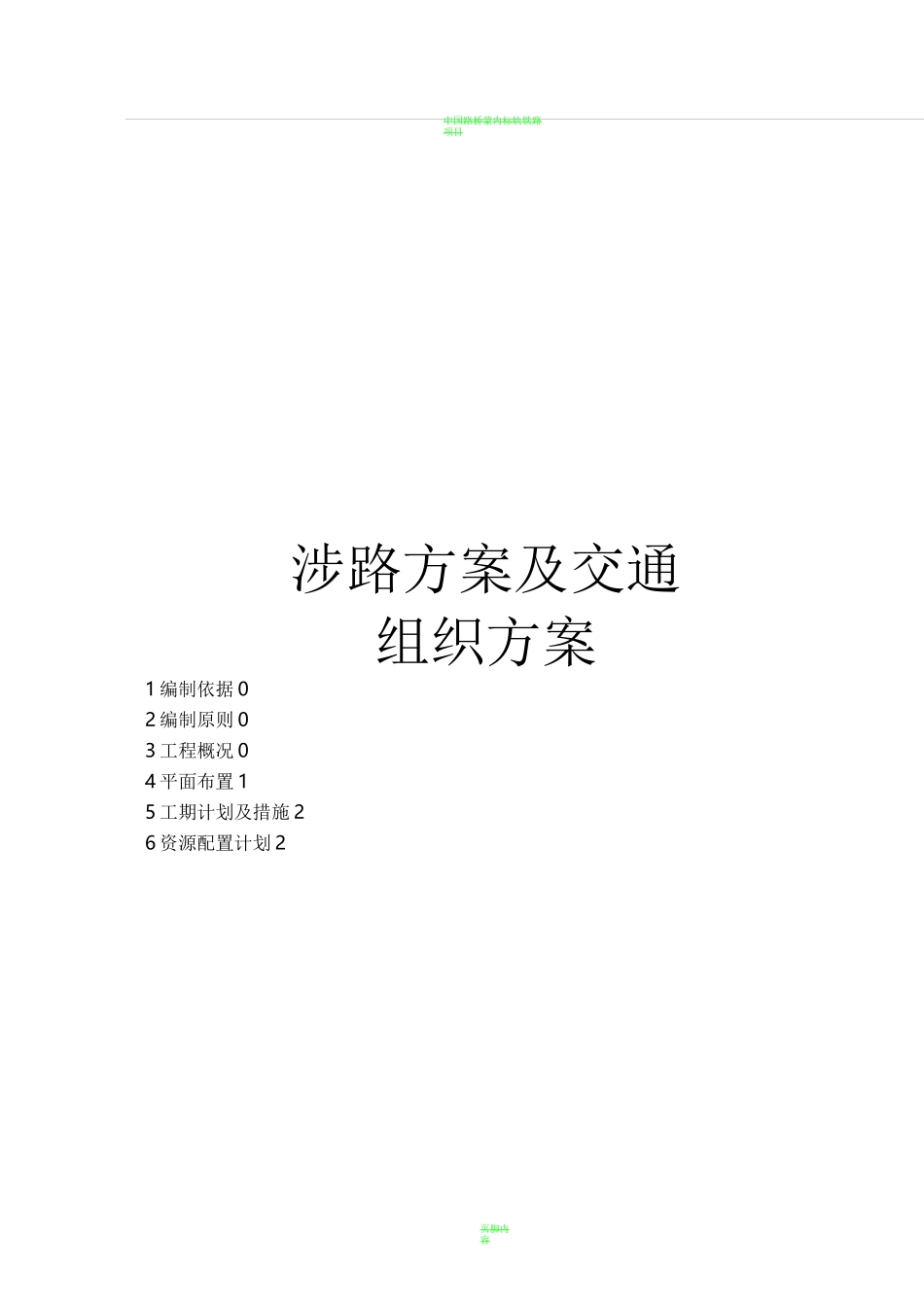

中国路桥蒙内标轨铁路项目页脚内容涉路方案及交通组织方案1 编制依据 02 编制原则 03 工程概况 04 平面布置 15 工期计划及措施 26 资源配置计划 2中国路桥页脚内容7 施工方案及技术措施 3打国路桥蒙内十标轨铁路工项目页脚内容中国路桥蒙内标轨铁路项目页脚内容便道与省道交叉路口开口设计表中国路桥蒙内标轨铁路项目页脚内容页脚内容中国路桥;序号设备名称型号单位数量备注10拖板车10t台若干11汽车吊8t台若干12GPS华测 S90套若干13全站仪拓普康台若干14水准仪DSZ2台若干15人员个若干注:人员配置根据施工实际需要适当调整。7 施工方案及技术措施7.1施工前准备交叉路口施工前与地方交通主管部门申请、协商,确定施工方案可行性。施工前对施工现场进行充分调查,明确地上、地下现有管线及埋藏物,并提前与相关部门协商确定保护方案;施工前完善各方面手续、避免和当地村民产生纠纷;根据涉路工程交叉路口施工方案,做好技术、安全交底工作;提前按要求制作施工警示标志,合理规划交通,避免交通事故发生;完成原始地形联合测量等前期测量工作。7.2 交叉路口施工涉路工程交叉路口施工内容主要包括:施工交通警示标识安设、中央隔离、路缘石及原有交通标识拆除、便道填筑、排水涵管埋设、施工便道进场路段硬化等施工内容。7.2.1施工交通警示标识安设交通警示标识一般不侵入公路建筑限界以内,标志内边缘距路面或土路肩边缘不得小于 25cm;本项目施工区所有标志采用单立柱式。交通标识安设前由测量人员按设计图纸进行放样,放样完成后人工开挖土坑,埋设警示标识。警示标识安设同时利用全站仪矫正,避免埋设后,警示标识倾斜。埋深不小于1m,回填时人工分层夯实。7.2.2 施工便道填筑页脚内容中国路桥蒙内标轨铁路项 目 页脚内容页脚内容921 交通事故报告与调查处理发生交通事故的车辆必须立即停车,当事人必须保护现场,努力抢救伤者和财产(必须移动时应当标明位置),并迅速报告公安机关或执勤的交通警察,听候处理。当事人应当如实向交警陈述交通事故发生经过,不得隐瞒交通事故真实情况,更不得肇事后逃逸。根据事故的等级不同,事故的报告与调查处理应分级进行。9.2.2 道路交通事故发生应急预案实施发现交通事故或车辆故障,立即向交警、路政部门报告,启动应急处置预案,协助交警、路政人员迅速实施交通管制,疏导车辆,救护伤员,避免二次发生事故。若清障车无法及时到达现场时,配合交警、路政部门管理,利用施工现有机...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
