给水排水管道工程闭水试验按照设计图纸要求及规范《给水排水管道工程施工及验收规范》GB50268-2008 规定,污水管道必须经严密性试验合格后方可投入运行
我单位结合现场情况,根据设计要求,组织进行闭水试验
1 闭水试验流程闭水试验流程如下:施工准备一清理检查内壁一封堵预留洞口一注水浸泡一检查外壁及预留洞口渗水情况一验收一缓慢放水 1
2 试验准备闭水试验前,施工现场应具备以下条件:1
1 管道及检查井的外观质量及“量测”检验均已合格;1
2 管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力;1
3 现场的水源满足闭水需要,不影响其它用水;1
4选好排放水的位置,不得影响周围环境
试验前,用 1:3水泥砂浆将试验段首尾两井内的上游管口砌 24cm 厚的砖堵头,并用 1:2
5 砂浆抹面,将管段封闭严密
当堵头砌好后,养护 3〜4d 达到一定强度后,方可进行灌水试验
灌水前,应先对管接口进行外观检查,如抹带有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验

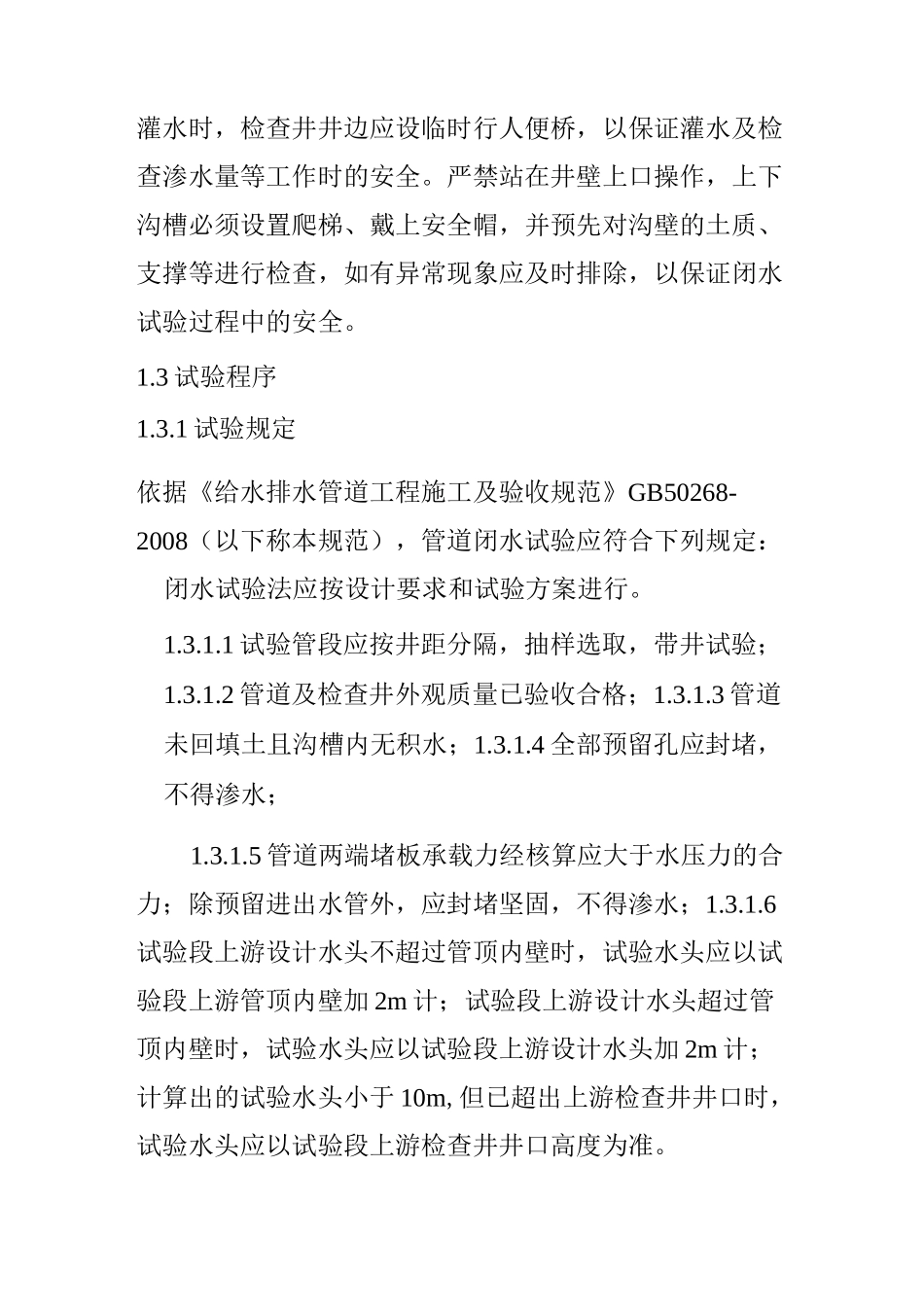

灌水时,检查井井边应设临时行人便桥,以保证灌水及检查渗水量等工作时的安全
严禁站在井壁上口操作,上下沟槽必须设置爬梯、戴上安全帽,并预先对沟壁的土质、支撑等进行检查,如有异常现象应及时排除,以保证闭水试验过程中的安全
3 试验程序1
1 试验规定依据《给水排水管道工程施工及验收规范》GB50268-2008(以下称本规范),管道闭水试验应符合下列规定:闭水试验法应按设计要求和试验方案进行
1 试验管段应按井距分隔,抽样选取,带井试验;1
2 管道及检查井外观质量已验收合格;1
3 管道未回填土且沟槽内无积水;1
4 全部预留孔应封堵,不得渗水;1
5 管道两端堵板承载力经核算应大于水压力的合
