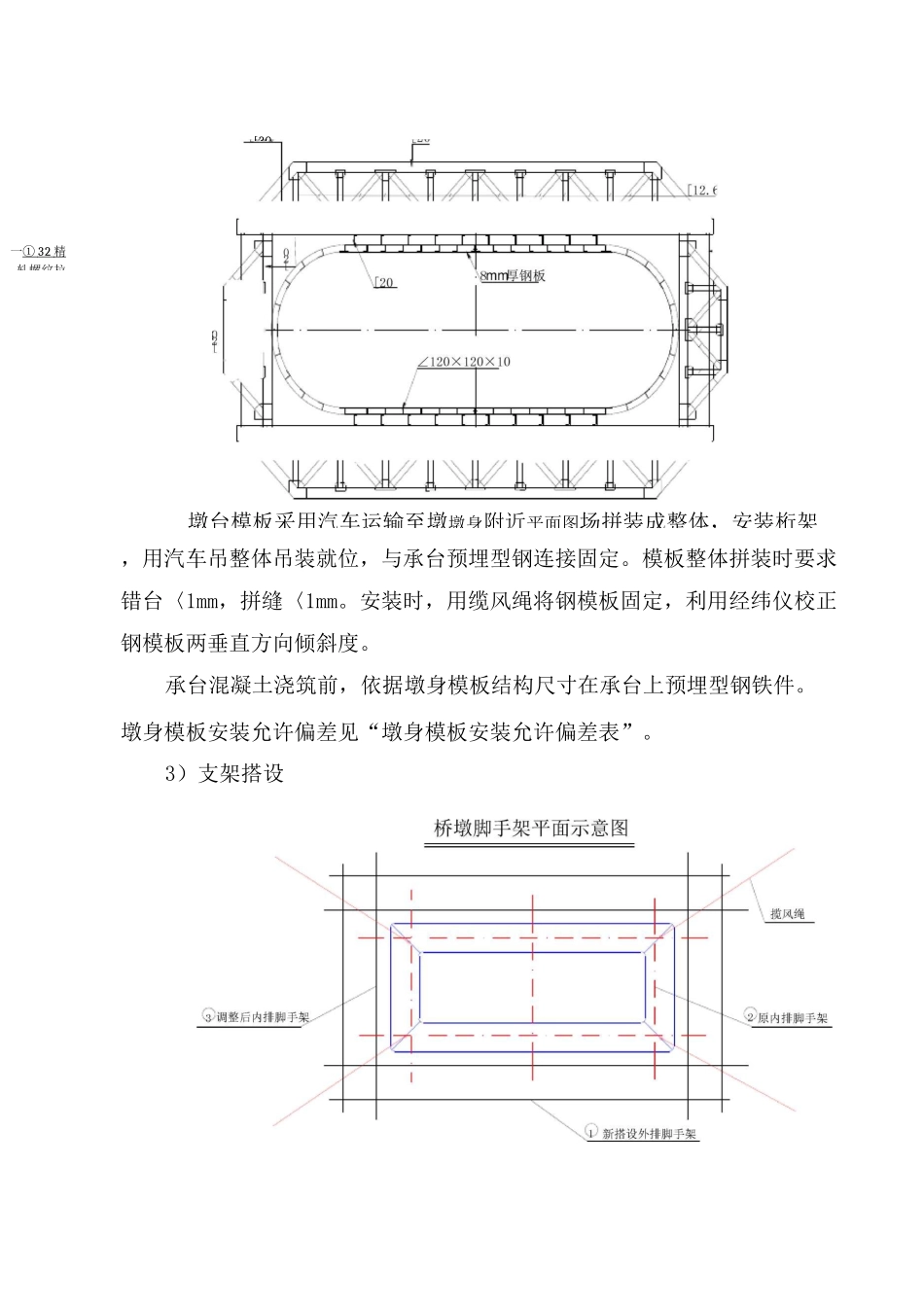

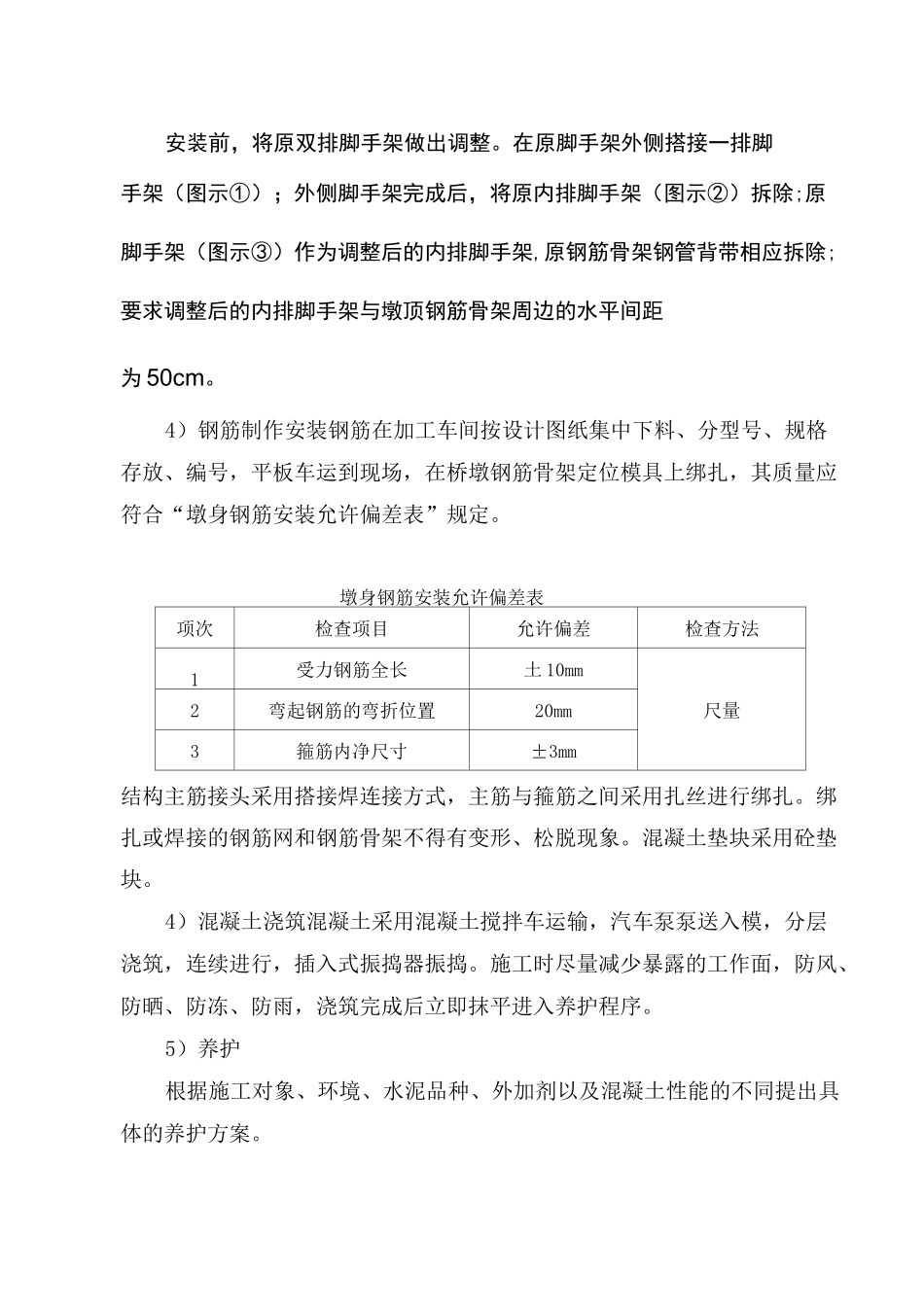

墩身混凝土应一次成型,为了保证浇注后砼外观质量,桥墩采用整体式钢模板一次浇注,分层浇注砼的方案施工。模板:采用整体钢模,托盘顶帽采用整体定型钢模。钢筋施工:墩身采用定型钢模板和钢支架一次支模到顶,整体浇筑。墩身钢筋,一次绑扎成型。待模板支立完成后把整体绑扎完成的墩帽钢筋吊装连接。砼施工及养护:砼由现场拌合站集中生产,混凝土输送车运输,混凝土泵车输送,连续灌筑。根据季节不同分别选用砼的养护施工方法,夏季主要采用降温法施工,冬季主要采用保温法施工。1)墩台施工工艺模板安装采用 25t 汽车吊进行,吊装前确定拼装顺序,自下而上逐节安装,每节模板安装后都应认真检查,测量复测校核模板尺寸,并根据校核数据对模板尺寸进行调整,合格后方可继续安装下一节。在钢筋和模板之间设置与墩台同标号混凝土垫块,以保证钢筋骨架的保护层满足设计要求;模板安装完成后联系监理工程师对该仓位进行验收。模板安装质量要求见下表。墩台模板允许偏差及检验方法序号项目允许偏差检验方法1刖后左右距中心线尺寸测量检杳每边不少于 2 处2表面平整度31m 靠尺检杳不少于 5 处3相邻模板错台1尺量检杳部少于 5 处4同一梁端两垫石咼差2测量检杳5墩台支承垫石顶面咼程0,-5经纬仪测量6预埋铁件和预留孔位置5纵横两向尺量检杳墩台身模板采用厂制定型无拉杆整体钢模,见“墩身模板示意图”。-二八:\「一\\\Xn1!11Cy1一① 32 精 轧螺纹拉.口--j「11|r-ni~11—1■J1~~111TXX;—■*\\"Z1' ■K.J-%■/厂,用汽车吊整体吊装就位,与承台预埋型钢连接固定。模板整体拼装时要求错台〈1mm,拼缝〈1mm。安装时,用缆风绳将钢模板固定,利用经纬仪校正钢模板两垂直方向倾斜度。承台混凝土浇筑前,依据墩身模板结构尺寸在承台上预埋型钢铁件。墩身模板安装允许偏差见“墩身模板安装允许偏差表”。3)支架搭设墩台模板采用汽车运输至墩墩身附近平面图场拼装成整体,安装桁架[30安装前,将原双排脚手架做出调整。在原脚手架外侧搭接一排脚手架(图示①);外侧脚手架完成后,将原内排脚手架(图示②)拆除;原脚手架(图示③)作为调整后的内排脚手架,原钢筋骨架钢管背带相应拆除;要求调整后的内排脚手架与墩顶钢筋骨架周边的水平间距为 50cm。4)钢筋制作安装钢筋在加工车间按设计图纸集中下料、分型号、规格存放、编号,平板车运到现场,在桥墩钢筋骨架定位模具上绑扎,其质量应符合“墩身钢筋安装允许偏差表”规定。墩身钢筋安装允许偏差...
