目录一、编制依据 1二、工程概况 12
1 施工范围 12
2 施工内容:22
3 本工程的一些主要特点和难点分析 2三、施工安排 23
1 施工组织 23
2 施工队伍 33
3 施工顺序 33
4 施工进度安排 3四、施工准备 34
1 技术准备 34
2 主要施工机具准备 34
3 劳动力准备 44
5 现场准备 4五、主要施工方法及措施 45
1 施工程序:45
2 施工方法:55
3 质量检验及验收标准 5六、质量管理 66
1 质量管理流程 66
2 质量的管理措施 6七、文明施工保证措施 67
1 对环境因素的控制 67
2 消防措施 77

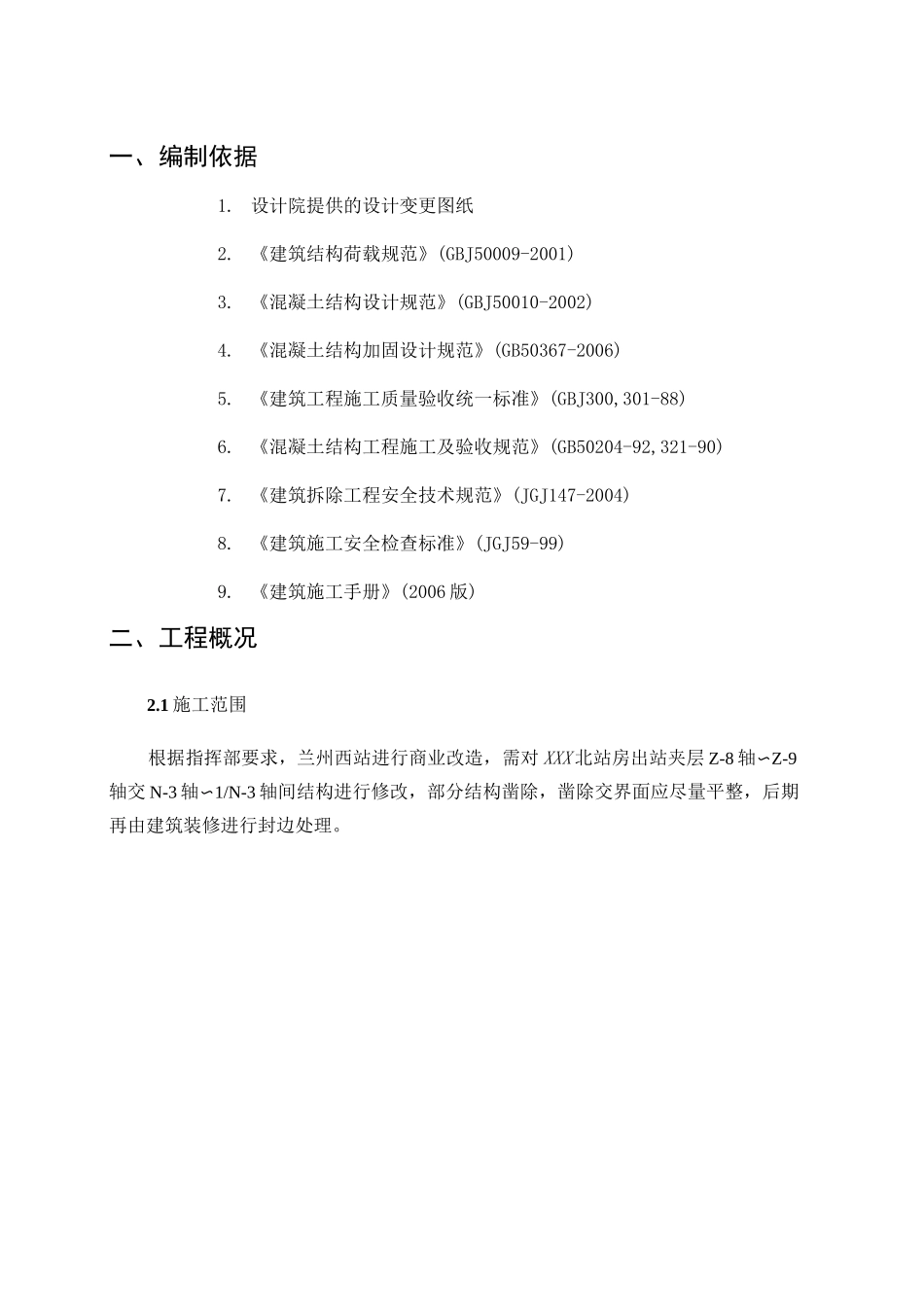

3 安全保证措施 7一、编制依据1
设计院提供的设计变更图纸2
《建筑结构荷载规范》(GBJ50009-2001)3
《混凝土结构设计规范》(GBJ50010-2002)4
《混凝土结构加固设计规范》(GB50367-2006)5
《建筑工程施工质量验收统一标准》(GBJ300,301-88)6
《混凝土结构工程施工及验收规范》(GB50204-92,321-90)7
《建筑拆除工程安全技术规范》(JGJ147-2004)8
《建筑施工安全检查标准》(JGJ59-99)9
《建筑施工手册》(2006 版)二、工程概况2
1 施工范围根据指挥部要求,兰州西站进行商业改造,需对 XXX 北站房出站夹层 Z-8 轴〜Z-9轴交 N-3 轴〜1/N-3 轴间结构进行修改,部分结构凿除,凿除交界面应尽量平整,后期再由建筑装修进行封边处理
240003
2 施工队伍安排专业的施工队伍进行楼板拆除
3 施工顺序施工准备—放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场3
4 施工进度安排计划工期:总工期 7 日历天
楼板拆除:2014 年 5 月 8 日至 2014 年 5 月 11 日;
