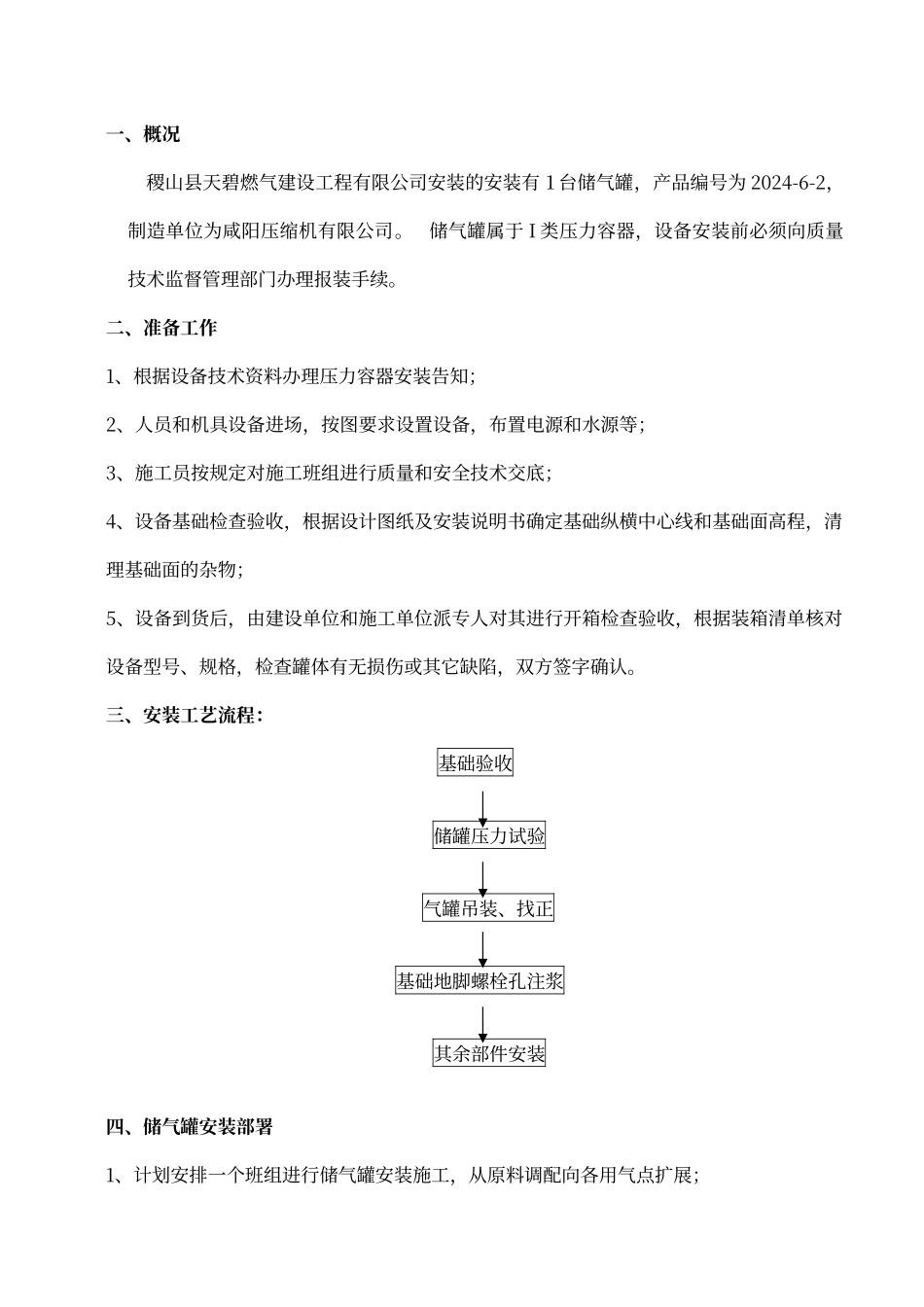

一、概况稷山县天碧燃气建设工程有限公司安装的安装有 1 台储气罐,产品编号为 2024-6-2,制造单位为咸阳压缩机有限公司
储气罐属于 I 类压力容器,设备安装前必须向质量技术监督管理部门办理报装手续
二、准备工作1、根据设备技术资料办理压力容器安装告知;2、人员和机具设备进场,按图要求设置设备,布置电源和水源等;3、施工员按规定对施工班组进行质量和安全技术交底;4、设备基础检查验收,根据设计图纸及安装说明书确定基础纵横中心线和基础面高程,清理基础面的杂物;5、设备到货后,由建设单位和施工单位派专人对其进行开箱检查验收,根据装箱清单核对设备型号、规格,检查罐体有无损伤或其它缺陷,双方签字确认

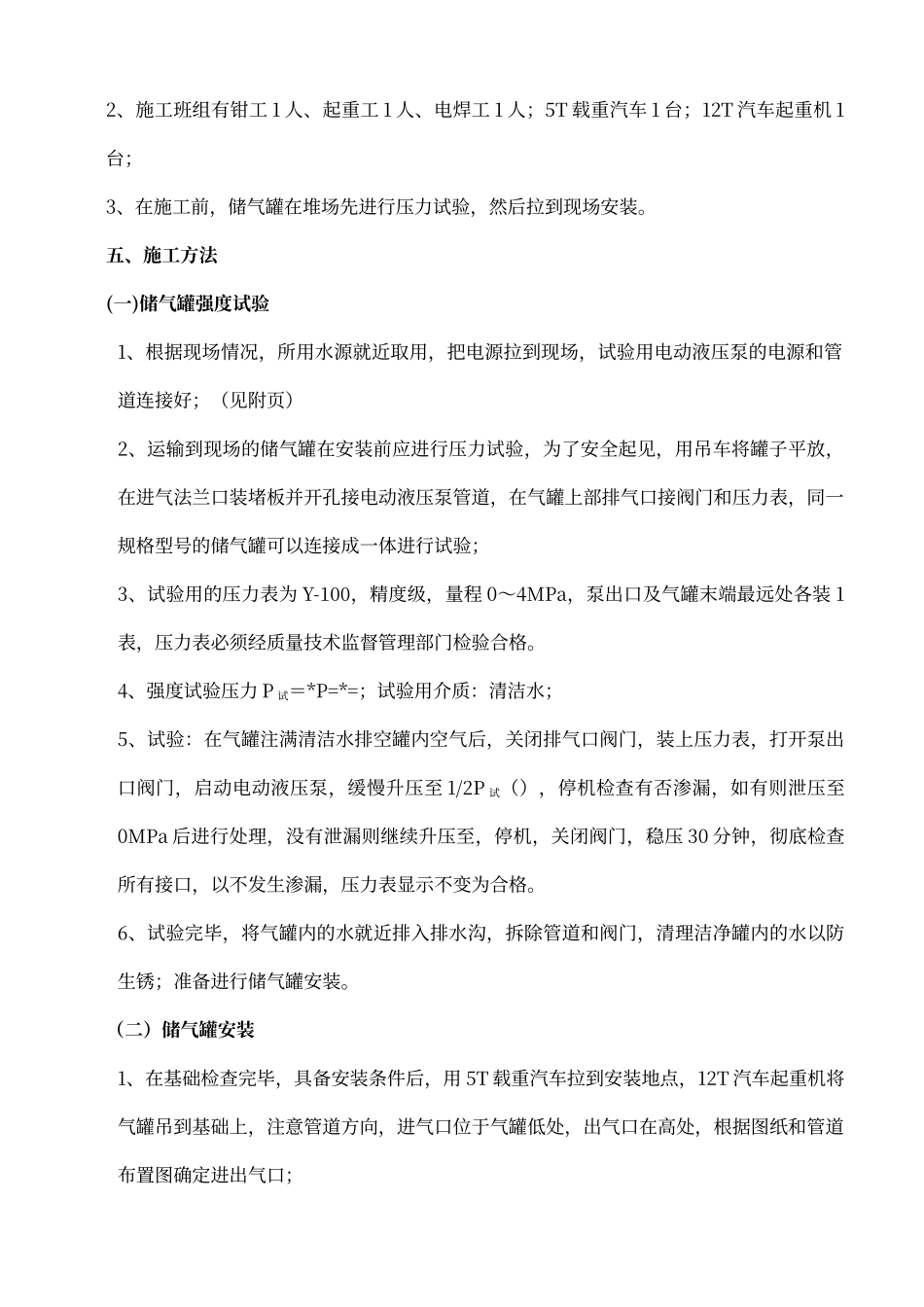

三、安装工艺流程:基础验收 储罐压力试验气罐吊装、找正基础地脚螺栓孔注浆其余部件安装四、储气罐安装部署1、计划安排一个班组进行储气罐安装施工,从原料调配向各用气点扩展;2、施工班组有钳工 1 人、起重工 1 人、电焊工 1 人;5T 载重汽车 1 台;12T 汽车起重机 1台;3、在施工前,储气罐在堆场先进行压力试验,然后拉到现场安装
五、施工方法(一)储气罐强度试验1、根据现场情况,所用水源就近取用,把电源拉到现场,试验用电动液压泵的电源和管道连接好;(见附页)2、运输到现场的储气罐在安装前应进行压力试验,为了安全起见,用吊车将罐子平放,在进气法兰口装堵板并开孔接电动液压泵管道,在气罐上部排气口接阀门和压力表,同一规格型号的储气罐可以连接成一体进行试验;3、试验用的压力表为 Y-100,精度级,量程 0~4MPa,泵出口及气罐末端最远处各装 1表,压力表必须经质量技术监督管理部门检验合格

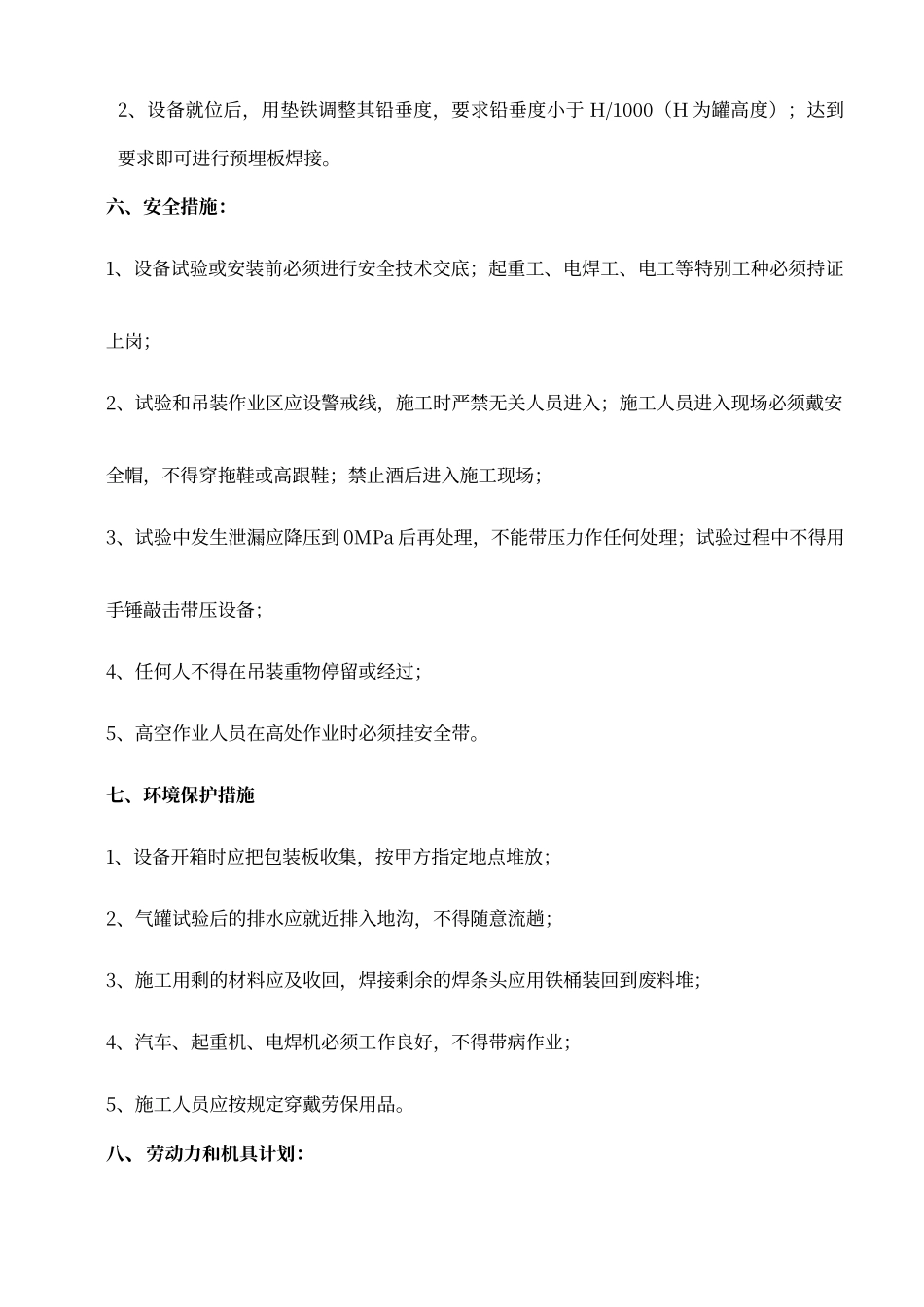

4、强度试验压力 P 试=*P=*=;试验用介质:清洁水;5、试验:在气罐注满清洁水排空罐内空气后,关闭排气口阀门,装上压力表,打开泵出口阀门,启动电动液压泵,缓慢升压至 1/2P 试(),停机
