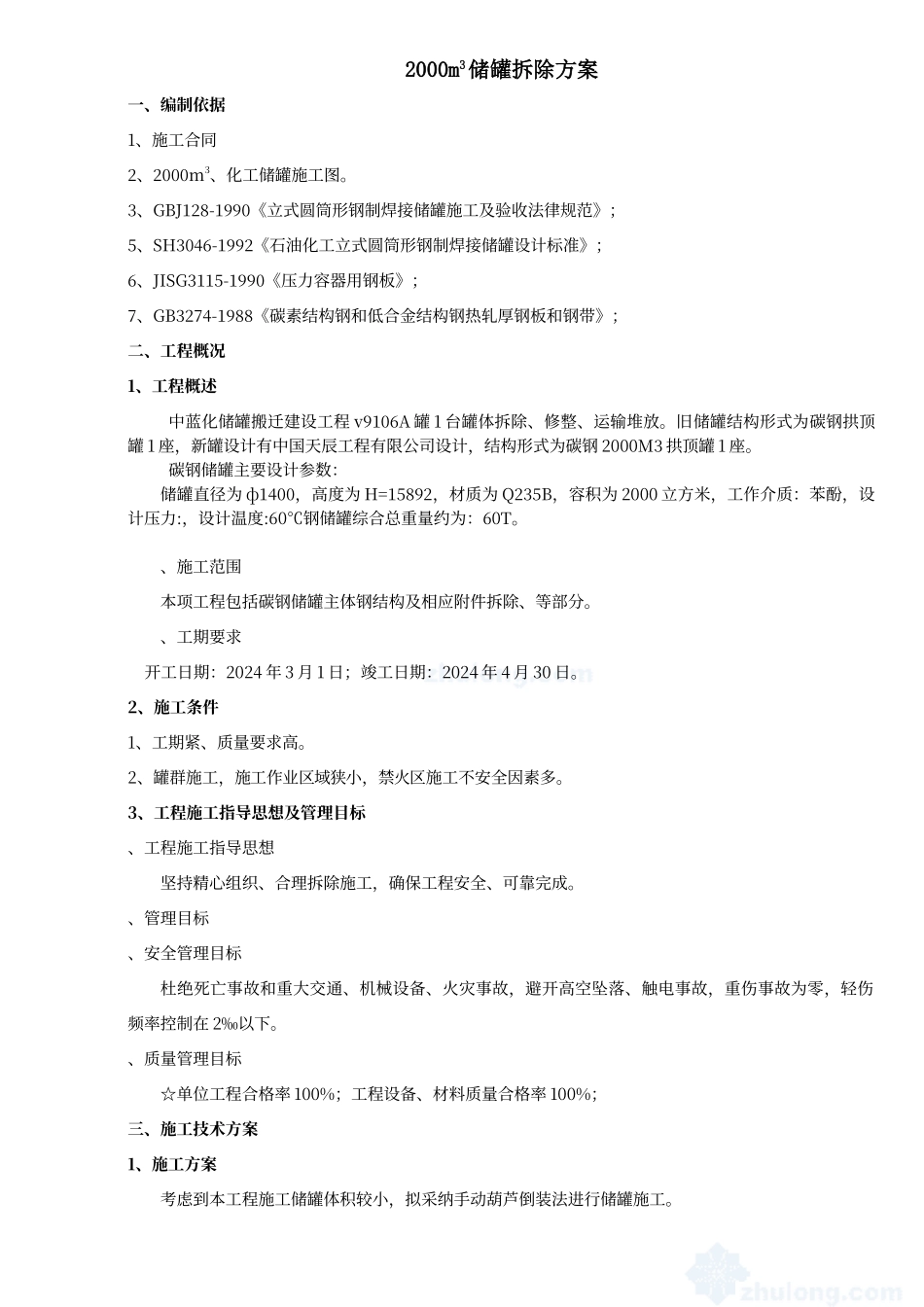

2000m3储罐拆除方案一、编制依据1、施工合同2、2000m3、化工储罐施工图
3、GBJ128-1990《立式圆筒形钢制焊接储罐施工及验收法律规范》;5、SH3046-1992《石油化工立式圆筒形钢制焊接储罐设计标准》;6、JISG3115-1990《压力容器用钢板》;7、GB3274-1988《碳素结构钢和低合金结构钢热轧厚钢板和钢带》;二、工程概况1、工程概述中蓝化储罐搬迁建设工程 v9106A 罐 1 台罐体拆除、修整、运输堆放
旧储罐结构形式为碳钢拱顶罐 1 座,新罐设计有中国天辰工程有限公司设计,结构形式为碳钢 2000M3 拱顶罐 1 座
碳钢储罐主要设计参数:储罐直径为 ф1400,高度为 H=15892,材质为 Q235B,容积为 2000 立方米,工作介质:苯酚,设计压力:,设计温度:60℃钢储罐综合总重量约为:60T
、施工范围本项工程包括碳钢储罐主体钢结构及相应附件拆除、等部分
、工期要求 开工日期:2024 年 3 月 1 日;竣工日期:2024 年 4 月 30 日
2、施工条件1、工期紧、质量要求高
2、罐群施工,施工作业区域狭小,禁火区施工不安全因素多
3、工程施工指导思想及管理目标、工程施工指导思想坚持精心组织、合理拆除施工,确保工程安全、可靠完成
、管理目标、安全管理目标杜绝死亡事故和重大交通、机械设备、火灾事故,避开高空坠落、触电事故,重伤事故为零,轻伤频率控制在 2‰以下
、质量管理目标☆单位工程合格率 100%;工程设备、材料质量合格率 100%;三、施工技术方案1、施工方案考虑到本工程施工储罐体积较小,拟采纳手动葫芦倒装法进行储罐施工
2、储罐清洗置换方案、清洗前的准备:、尽可能排空储罐内的化工品,使残留达到最小值
、打开储罐的人孔、透光孔、检尺孔进行换气,使储罐内空气处于对流状态,必要时可加气动鼓风机进行换气,使储罐内含氧量
