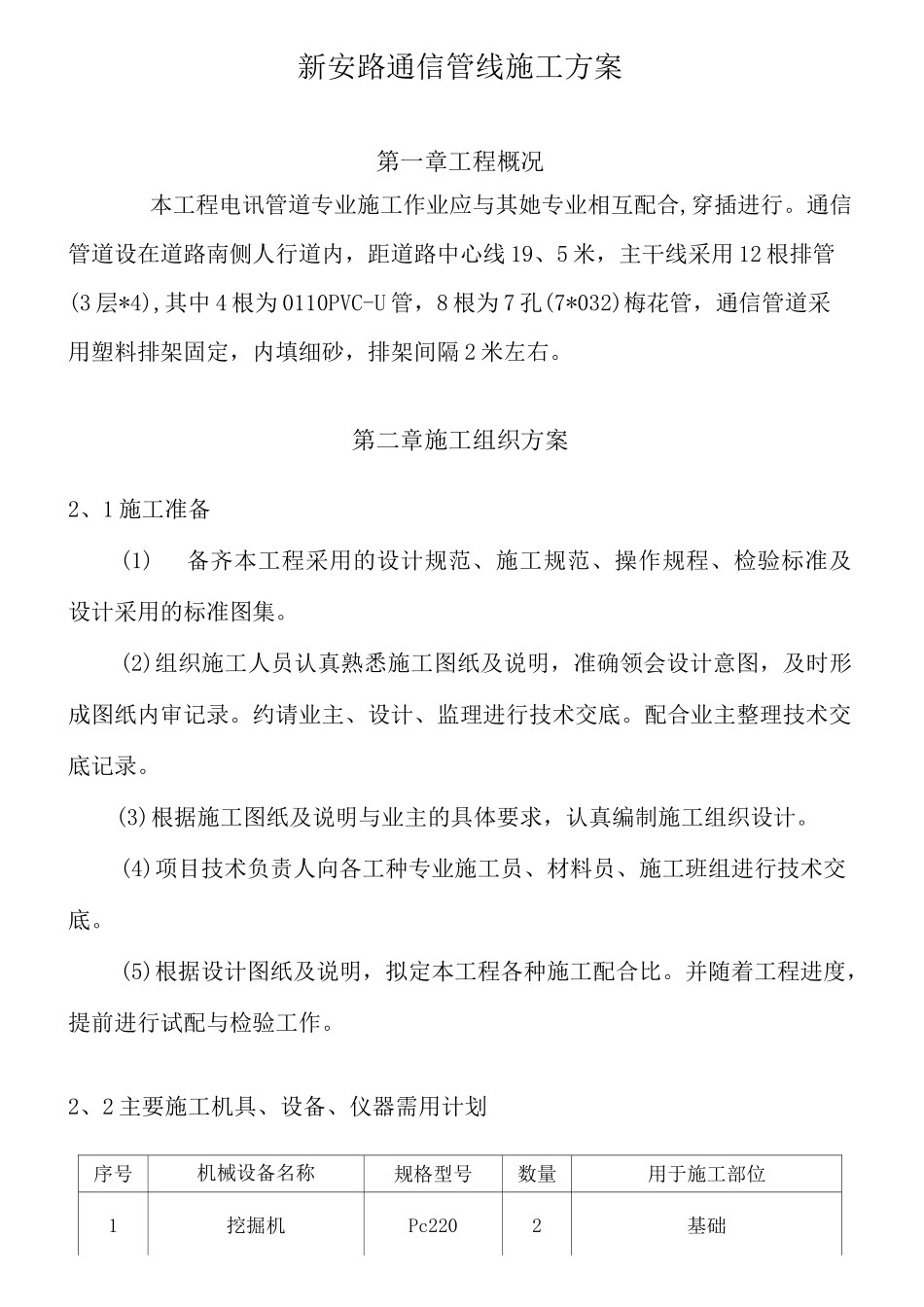

新安路通信管线施工方案第一章工程概况本工程电讯管道专业施工作业应与其她专业相互配合,穿插进行
通信管道设在道路南侧人行道内,距道路中心线 19、5 米,主干线采用 12 根排管(3 层*4),其中 4 根为 0110PVC-U 管,8 根为 7 孔(7*032)梅花管,通信管道采用塑料排架固定,内填细砂,排架间隔 2 米左右
第二章施工组织方案2、1 施工准备(1)备齐本工程采用的设计规范、施工规范、操作规程、检验标准及设计采用的标准图集
(2)组织施工人员认真熟悉施工图纸及说明,准确领会设计意图,及时形成图纸内审记录
约请业主、设计、监理进行技术交底
配合业主整理技术交底记录
(3)根据施工图纸及说明与业主的具体要求,认真编制施工组织设计
(4)项目技术负责人向各工种专业施工员、材料员、施工班组进行技术交底
(5)根据设计图纸及说明,拟定本工程各种施工配合比
并随着工程进度,提前进行试配与检验工作

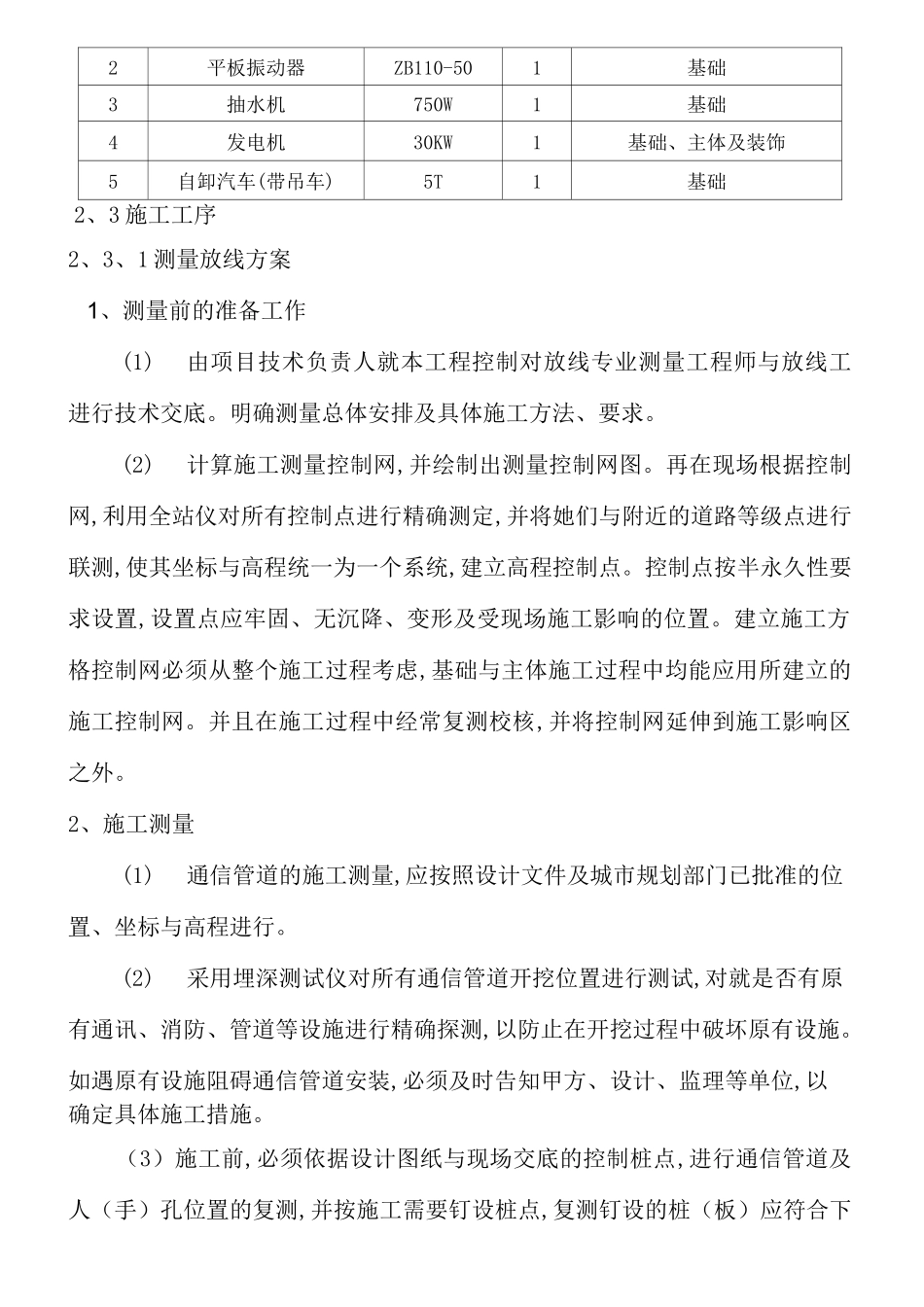

2、2 主要施工机具、设备、仪器需用计划序号机械设备名称规格型号数量用于施工部位1挖掘机Pc2202基础2平板振动器ZB110-501基础3抽水机750W1基础4发电机30KW1基础、主体及装饰5自卸汽车(带吊车)5T1基础2、3 施工工序2、3、1 测量放线方案1、测量前的准备工作(1)由项目技术负责人就本工程控制对放线专业测量工程师与放线工进行技术交底
明确测量总体安排及具体施工方法、要求
(2)计算施工测量控制网,并绘制出测量控制网图
再在现场根据控制网,利用全站仪对所有控制点进行精确测定,并将她们与附近的道路等级点进行联测,使其坐标与高程统一为一个系统,建立高程控制点
控制点按半永久性要求设置,设置点应牢固、无沉降、变形及受现场施工影响的位置
建立施工方格控制网必须从整个施工过程考虑,基础与主体施工过程中均能应用所建立的施工控制网

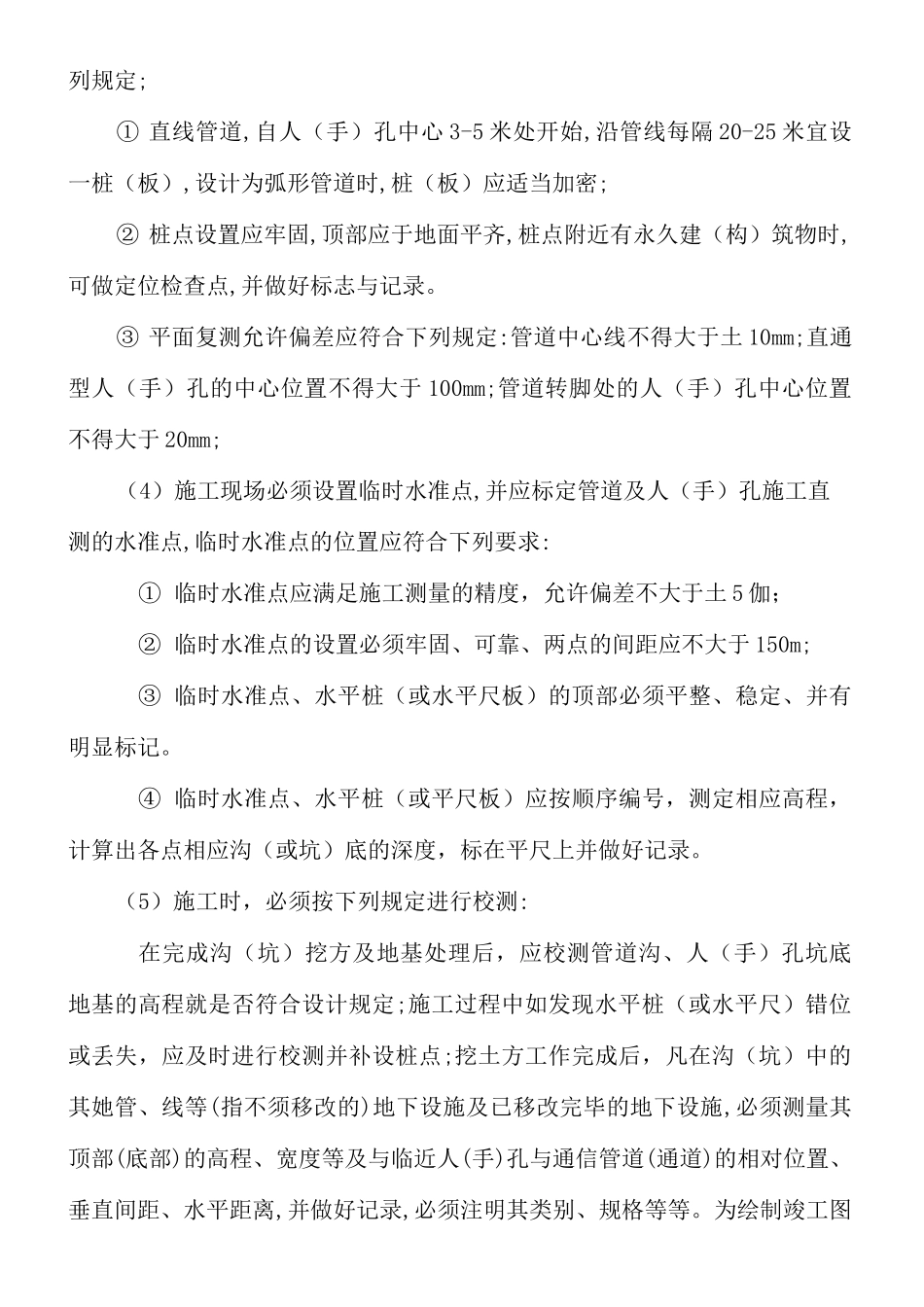

并且在施工过程中经常复测校核,并将控制
