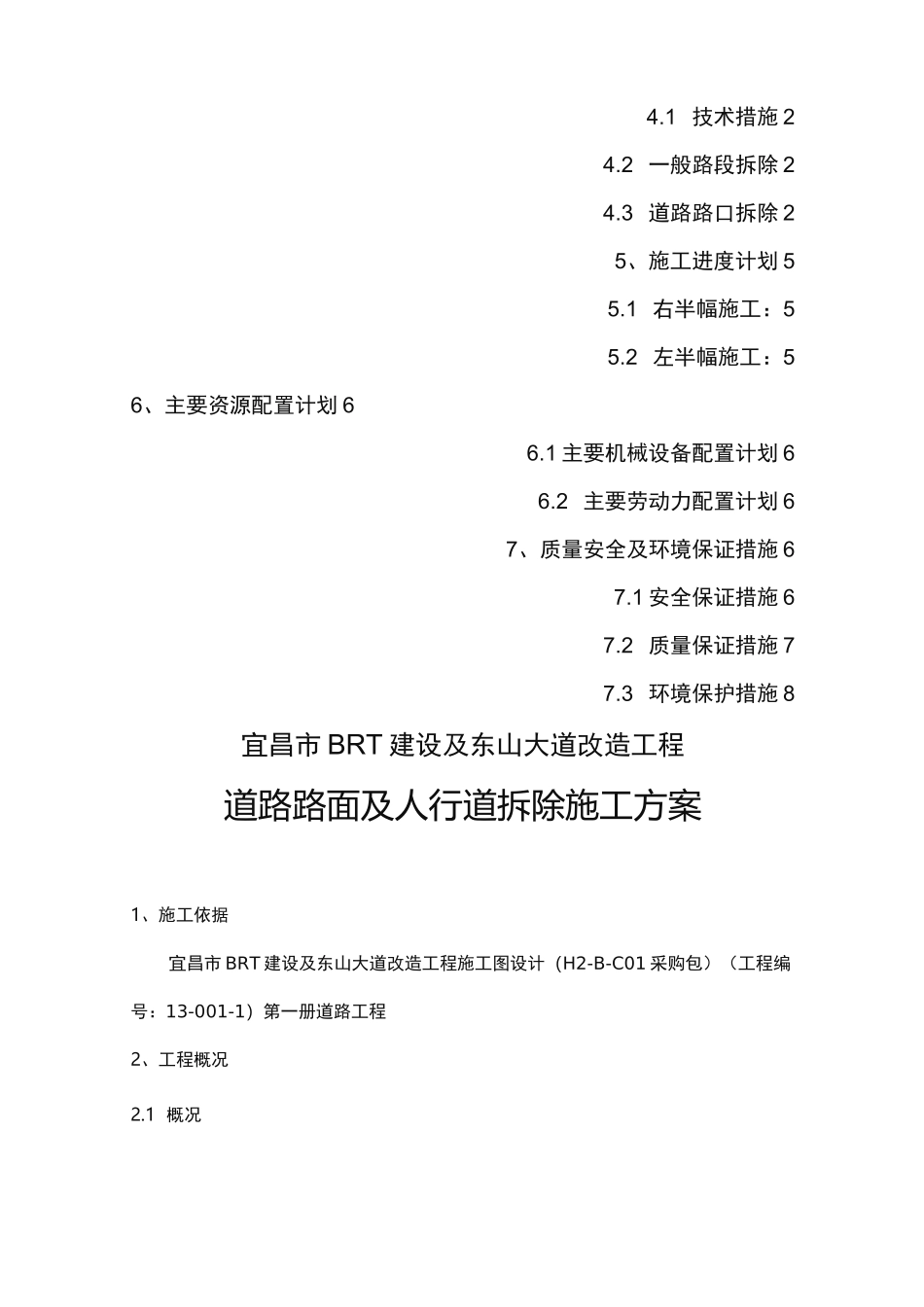

宜昌市 BRT 建设及东山大道改造工程道路路面及人行道拆除施工方案批准:审核:编制:中国葛洲坝股份公司 BRT 项目部2015 年 5 月 15 日1、施工依据 12、工程概况 12
1 概况 12
2 主要工程量 13、施工部署 24、施工方案技术措施 24
1 技术措施 24
2 一般路段拆除 24
3 道路路口拆除 25、施工进度计划 55
1 右半幅施工:55
2 左半幅施工:56、主要资源配置计划 66
1 主要机械设备配置计划 66
2 主要劳动力配置计划 67、质量安全及环境保证措施 67
1 安全保证措施 67
2 质量保证措施 77
3 环境保护措施 8宜昌市 BRT 建设及东山大道改造工程道路路面及人行道拆除施工方案1、施工依据宜昌市 BRT 建设及东山大道改造工程施工图设计(H2-B-C01 采购包)(工程编号:13-001-1)第一册道路工程2、工程概况2

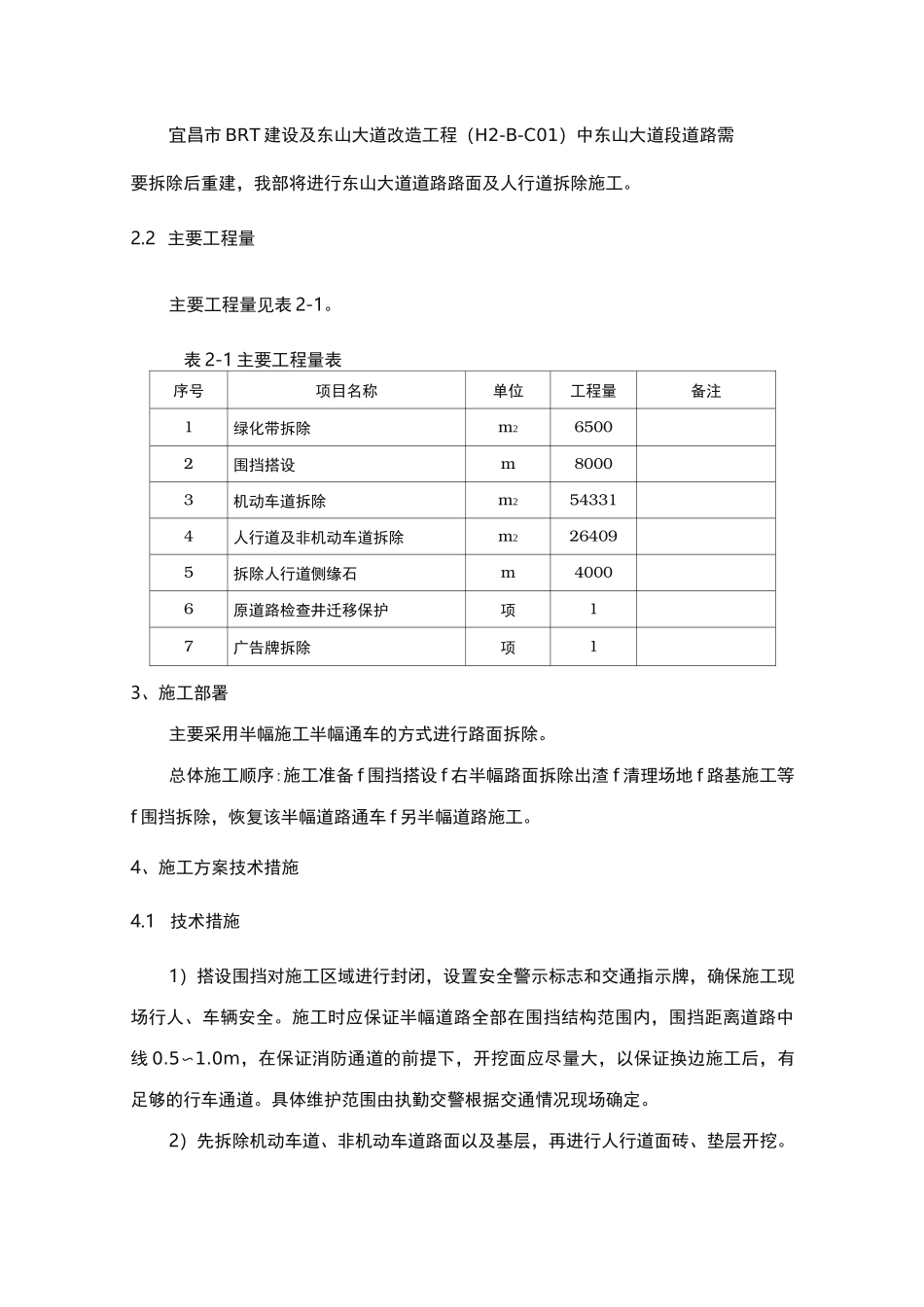

1 概况宜昌市 BRT 建设及东山大道改造工程(H2-B-C01)中东山大道段道路需要拆除后重建,我部将进行东山大道道路路面及人行道拆除施工
2 主要工程量主要工程量见表 2-1
表 2-1 主要工程量表序号项目名称单位工程量备注1绿化带拆除m265002围挡搭设m80003机动车道拆除m2543314人行道及非机动车道拆除m2264095拆除人行道侧缘石m40006原道路检查井迁移保护项17广告牌拆除项13、施工部署主要采用半幅施工半幅通车的方式进行路面拆除
总体施工顺序:施工准备 f 围挡搭设 f 右半幅路面拆除出渣 f 清理场地 f 路基施工等f 围挡拆除,恢复该半幅道路通车 f 另半幅道路施工
4、施工方案技术措施4
1技术措施1)搭设围挡对施工区域进行封闭,设置安全警示标志和交通指示牌,确保施工现场行人、车辆安全
施工时应保证半幅道路全部在围挡结构范围内,围挡距离道路中线 0
