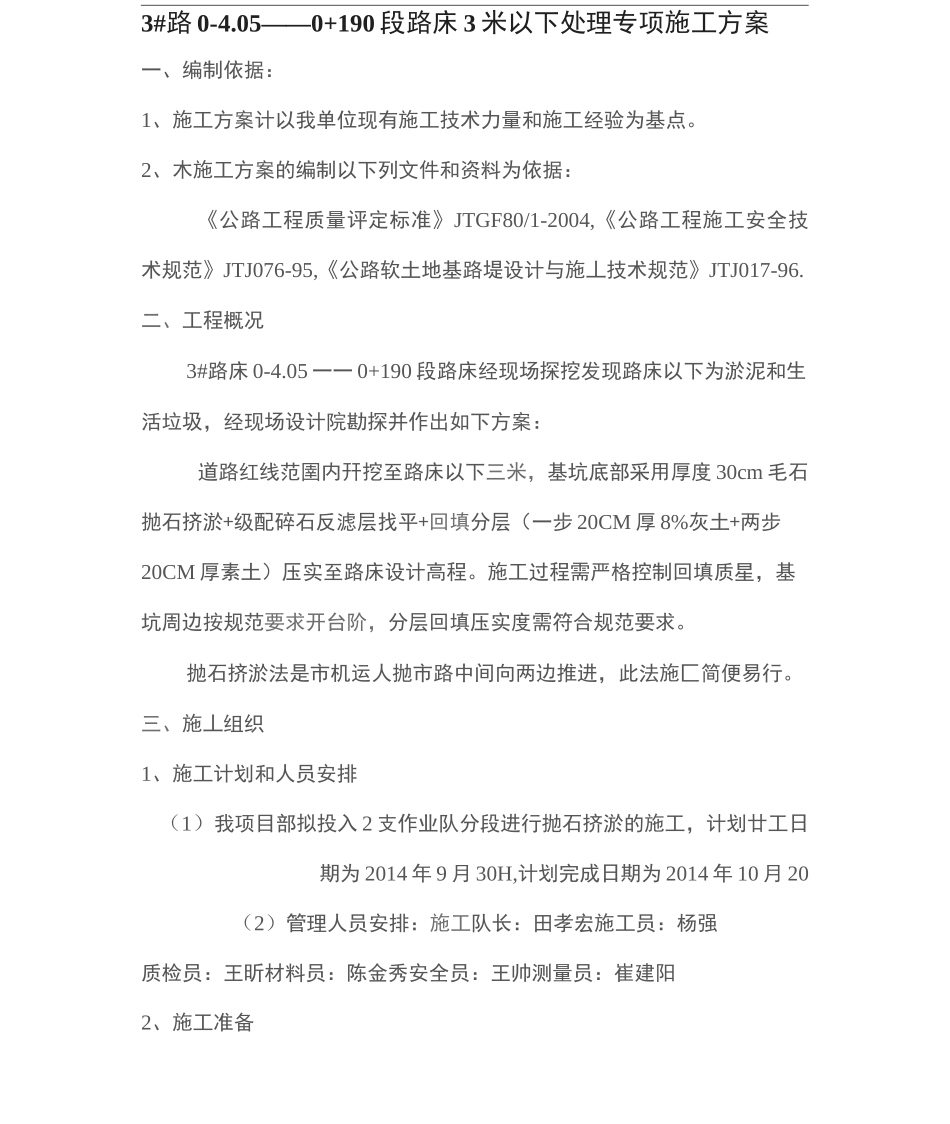

3#路 0-4
05——0+190 段路床 3 米以下处理专项施工方案一、编制依据:1、施工方案计以我单位现有施工技术力量和施工经验为基点
2、木施工方案的编制以下列文件和资料为依据:《公路工程质量评定标准》JTGF80/1-2004,《公路工程施工安全技术规范》JTJ076-95,《公路软土地基路堤设计与施丄技术规范》JTJ017-96
二、工程概况3#路床 0-4
05 一一 0+190 段路床经现场探挖发现路床以下为淤泥和生活垃圾,经现场设计院勘探并作出如下方案:道路红线范圉内幵挖至路床以下三米,基坑底部采用厚度 30cm 毛石抛石挤淤+级配碎石反滤层找平+回填分层(一步 20CM 厚 8%灰土+两步20CM 厚素土)压实至路床设计高程
施工过程需严格控制回填质星,基坑周边按规范要求开台阶,分层回填压实度需符合规范要求
抛石挤淤法是市机运人抛市路中间向两边推进,此法施匚简便易行
三、施丄组织1、施工计划和人员安排(1)我项目部拟投入 2 支作业队分段进行抛石挤淤的施工,计划廿工日期为 2014 年 9 月 30H,计划完成日期为 2014 年 10 月 20(2)管理人员安排:施工队长:田孝宏施工员:杨强质检员:王昕材料员:陈金秀安全员:王帅测量员:崔建阳2、施工准备2
1 施工便道
经过现场踏勘,尽最选择合适的原有道路作为施 1:便道,并进行适当的加宽和加固,施丄过程中注意施匚便道的维护
在抛石挤淤施匸现场附近应有一定储量的毛石堆放,毛石浸水抗压强度不小于 20MPa,其尺寸不应小于 30cm
片石准备完成后报请监理工程师进行检查
3、施工方案3
1 在基坑东侧设集水坑,挖掘机对基底大致整平,并用人工配合清理
2 现状基坑周边坡度应做搭接台阶,每级台阶宽度不得小于 0
5m,台阶顶而应向内倾斜;3

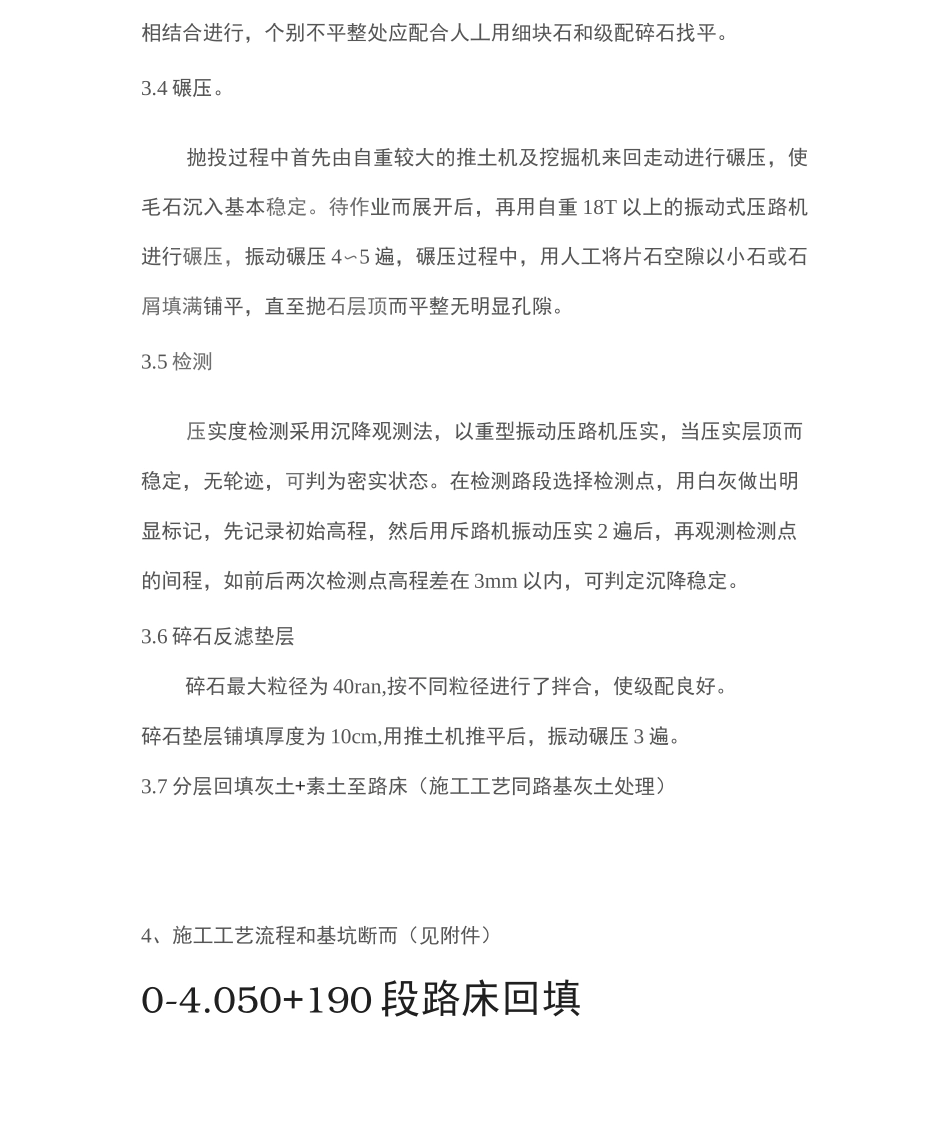

3 抛投片石抛石米用挖掘机+人工进行,方法
