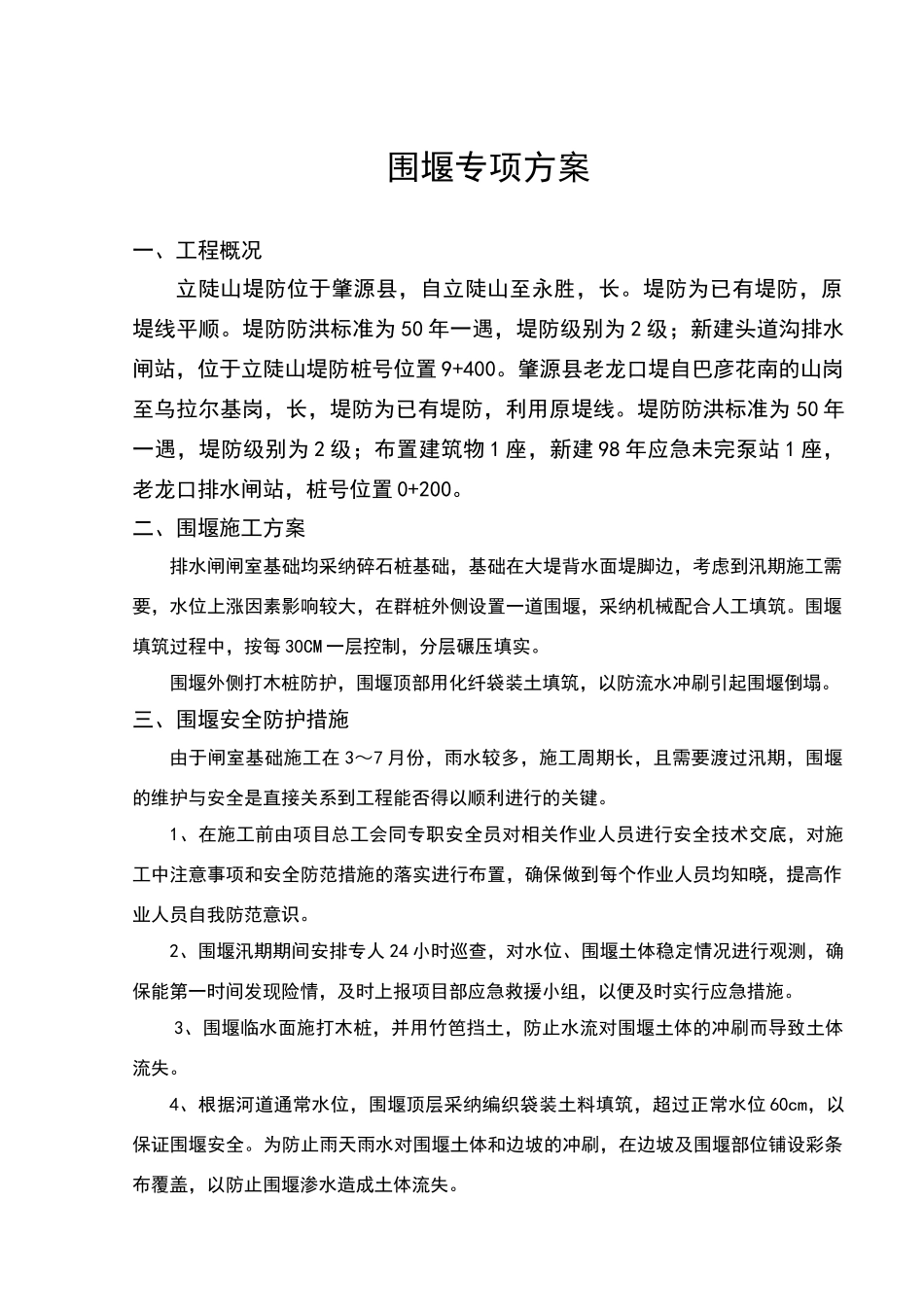

黑龙江省嫩江干流治理工程第十四标段 合同编号:NGZL/SG-14 排水闸围堰专项方案江苏淮阴水利建设有限公司黑龙江省嫩江干流治理工程十四标项目部二 0 一五年十月十八日围堰专项方案一、工程概况立陡山堤防位于肇源县,自立陡山至永胜,长。堤防为已有堤防,原堤线平顺。堤防防洪标准为 50 年一遇,堤防级别为 2 级;新建头道沟排水闸站,位于立陡山堤防桩号位置 9+400。肇源县老龙口堤自巴彦花南的山岗至乌拉尔基岗,长,堤防为已有堤防,利用原堤线。堤防防洪标准为 50 年一遇,堤防级别为 2 级;布置建筑物 1 座,新建 98 年应急未完泵站 1 座,老龙口排水闸站,桩号位置 0+200。二、围堰施工方案排水闸闸室基础均采纳碎石桩基础,基础在大堤背水面堤脚边,考虑到汛期施工需要,水位上涨因素影响较大,在群桩外侧设置一道围堰,采纳机械配合人工填筑。围堰填筑过程中,按每 30CM 一层控制,分层碾压填实。围堰外侧打木桩防护,围堰顶部用化纤袋装土填筑,以防流水冲刷引起围堰倒塌。三、围堰安全防护措施由于闸室基础施工在 3~7 月份,雨水较多,施工周期长,且需要渡过汛期,围堰的维护与安全是直接关系到工程能否得以顺利进行的关键。1、在施工前由项目总工会同专职安全员对相关作业人员进行安全技术交底,对施工中注意事项和安全防范措施的落实进行布置,确保做到每个作业人员均知晓,提高作业人员自我防范意识。2、围堰汛期期间安排专人 24 小时巡查,对水位、围堰土体稳定情况进行观测,确保能第一时间发现险情,及时上报项目部应急救援小组,以便及时实行应急措施。3、围堰临水面施打木桩,并用竹笆挡土,防止水流对围堰土体的冲刷而导致土体流失。4、根据河道通常水位,围堰顶层采纳编织袋装土料填筑,超过正常水位 60cm,以保证围堰安全。为防止雨天雨水对围堰土体和边坡的冲刷,在边坡及围堰部位铺设彩条布覆盖,以防止围堰渗水造成土体流失。 5、围堰位置设置警示标志,设置警示红线,非作业人员禁止入内。6、配备必要的救生衣、救生圈等安全防护用品,防止作业人员落水受伤。四、应急预案1、由项目部应急救援小组负责现场统一指挥协调,下设抢险小组。2、应急物资的储备:由财供科负责保证防汛应急物资的供应储备工作。(1)、为有效开展抢险工作,汛期抢险物资储备要充足,现场备编织袋 500 只,木桩 30 根,黄土 100 方,黄砂、石子料场储备。(2)、机械设备配备:现场配备挖掘机 1 台、装载机 1...
