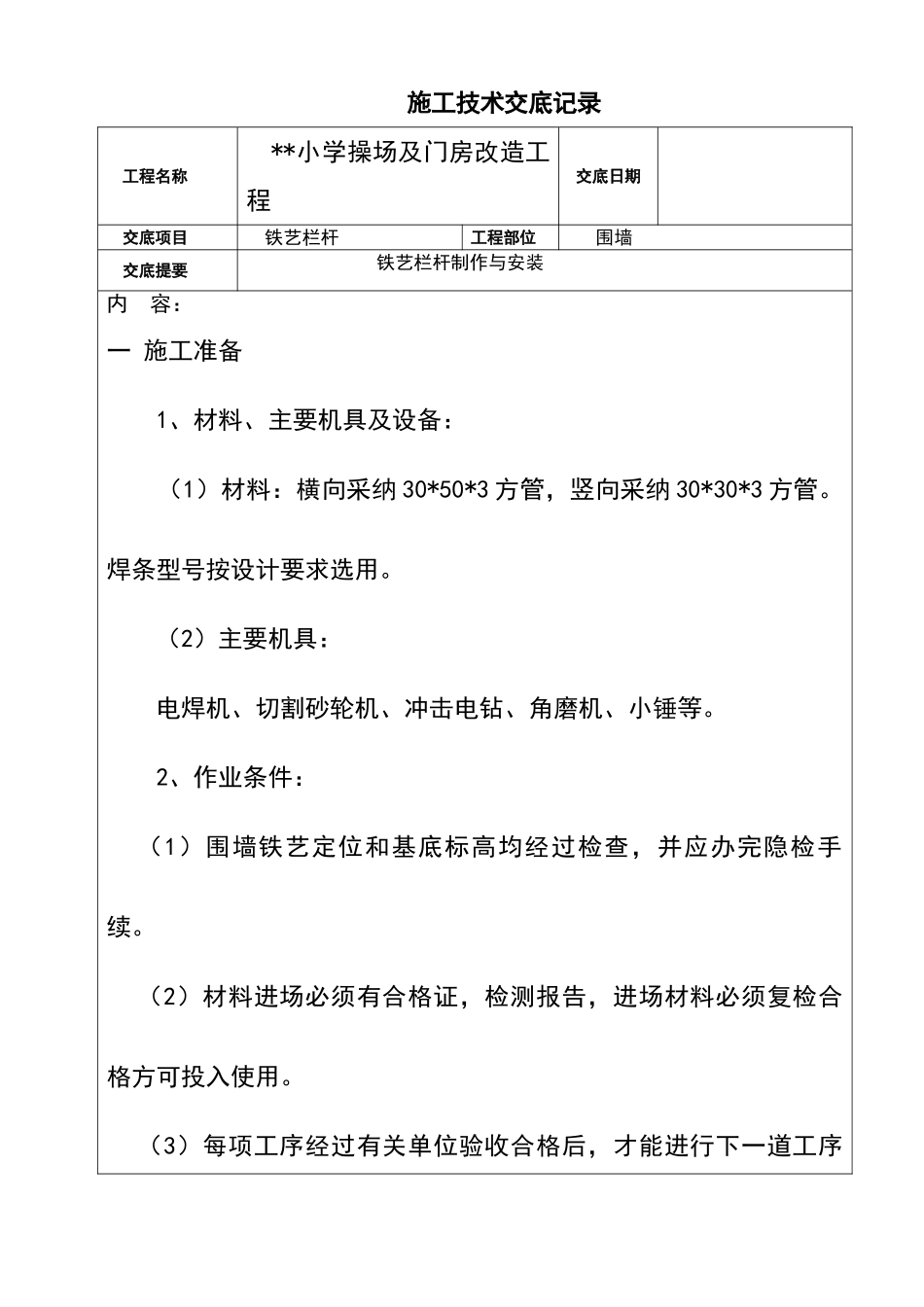

施工技术交底记录工程名称**小学操场及门房改造工程交底日期交底项目铁艺栏杆工程部位围墙交底提要铁艺栏杆制作与安装内 容:一 施工准备 1、材料、主要机具及设备: (1)材料:横向采纳 30*50*3 方管,竖向采纳 30*30*3 方管
焊条型号按设计要求选用
(2)主要机具:电焊机、切割砂轮机、冲击电钻、角磨机、小锤等
2、作业条件:(1)围墙铁艺定位和基底标高均经过检查,并应办完隐检手续
(2)材料进场必须有合格证,检测报告,进场材料必须复检合格方可投入使用
(3)每项工序经过有关单位验收合格后,才能进行下一道工序施工

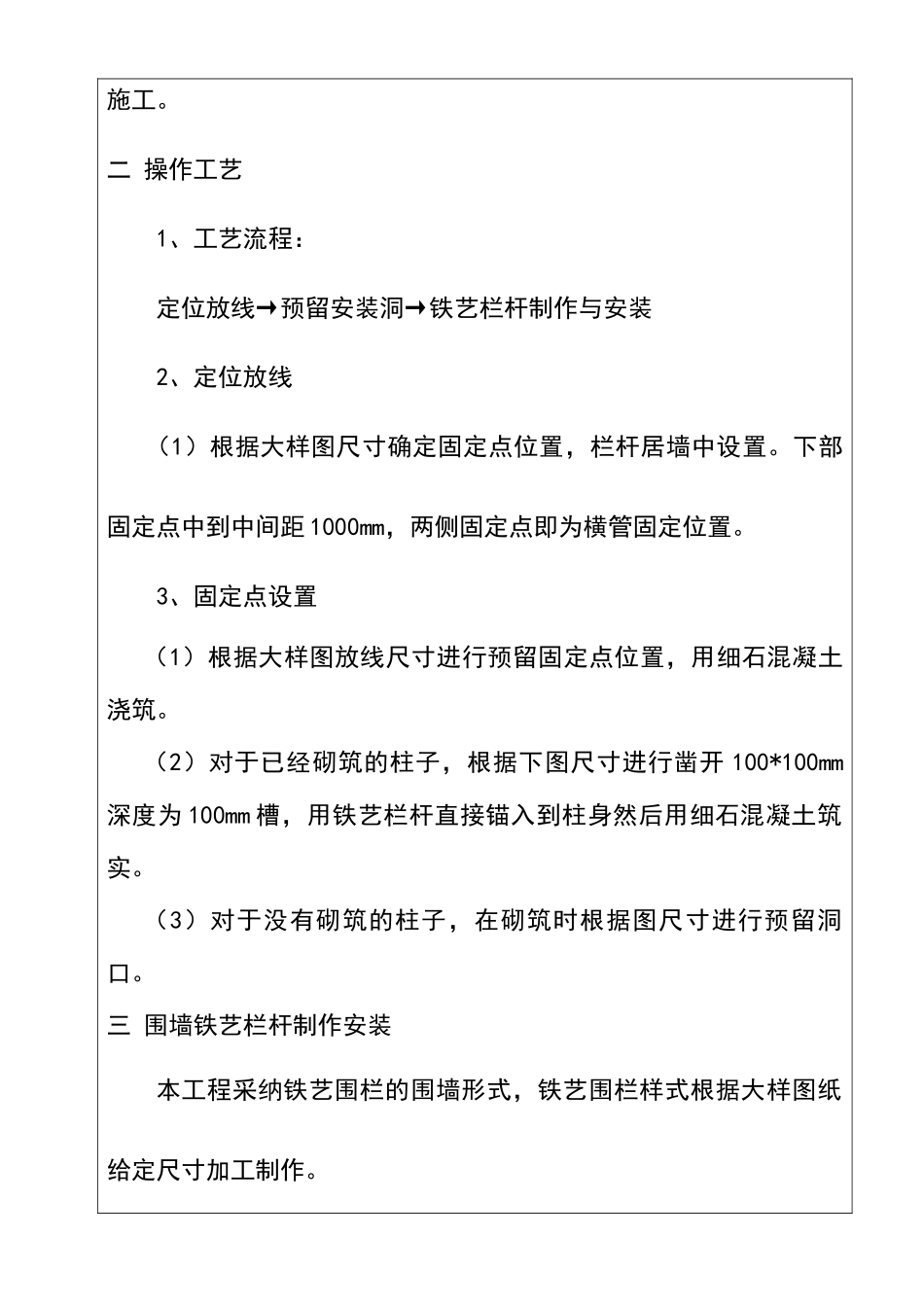

二 操作工艺 1、工艺流程:定位放线→预留安装洞→铁艺栏杆制作与安装2、定位放线 (1)根据大样图尺寸确定固定点位置,栏杆居墙中设置
下部固定点中到中间距 1000mm,两侧固定点即为横管固定位置
3、固定点设置(1)根据大样图放线尺寸进行预留固定点位置,用细石混凝土浇筑
(2)对于已经砌筑的柱子,根据下图尺寸进行凿开 100*100mm深度为 100mm 槽,用铁艺栏杆直接锚入到柱身然后用细石混凝土筑实
(3)对于没有砌筑的柱子,在砌筑时根据图尺寸进行预留洞口
三 围墙铁艺栏杆制作安装本工程采纳铁艺围栏的围墙形式,铁艺围栏样式根据大样图纸给定尺寸加工制作

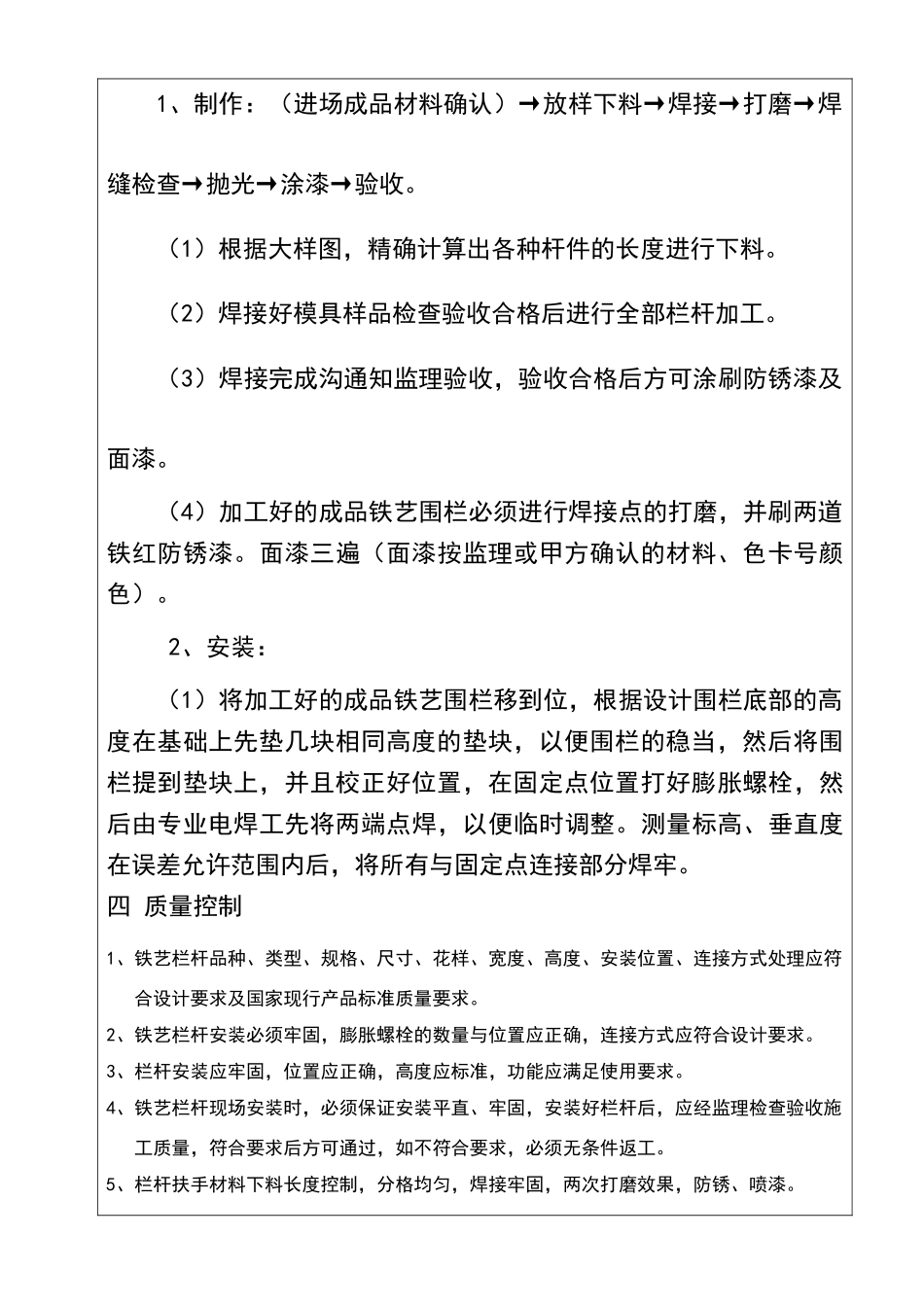

1、制作:(进场成品材料确认)→放样下料→焊接→打磨→焊缝检查→抛光→涂漆→验收
(1)根据大样图,精确计算出各种杆件的长度进行下料
(2)焊接好模具样品检查验收合格后进行全部栏杆加工
(3)焊接完成沟通知监理验收,验收合格后方可涂刷防锈漆及面漆
(4)加工好的成品铁艺围栏必须进行焊接点的打磨,并刷两道铁红防锈漆
面漆三遍(面漆按监理或甲方确认的材料、色卡号颜色)
2、安装:(1)将加工好的成品铁艺围栏移到位,根据设计围栏底部的高度在基础上先垫几块相同高度的垫块,以便围栏的稳当,然后将围栏提到垫
