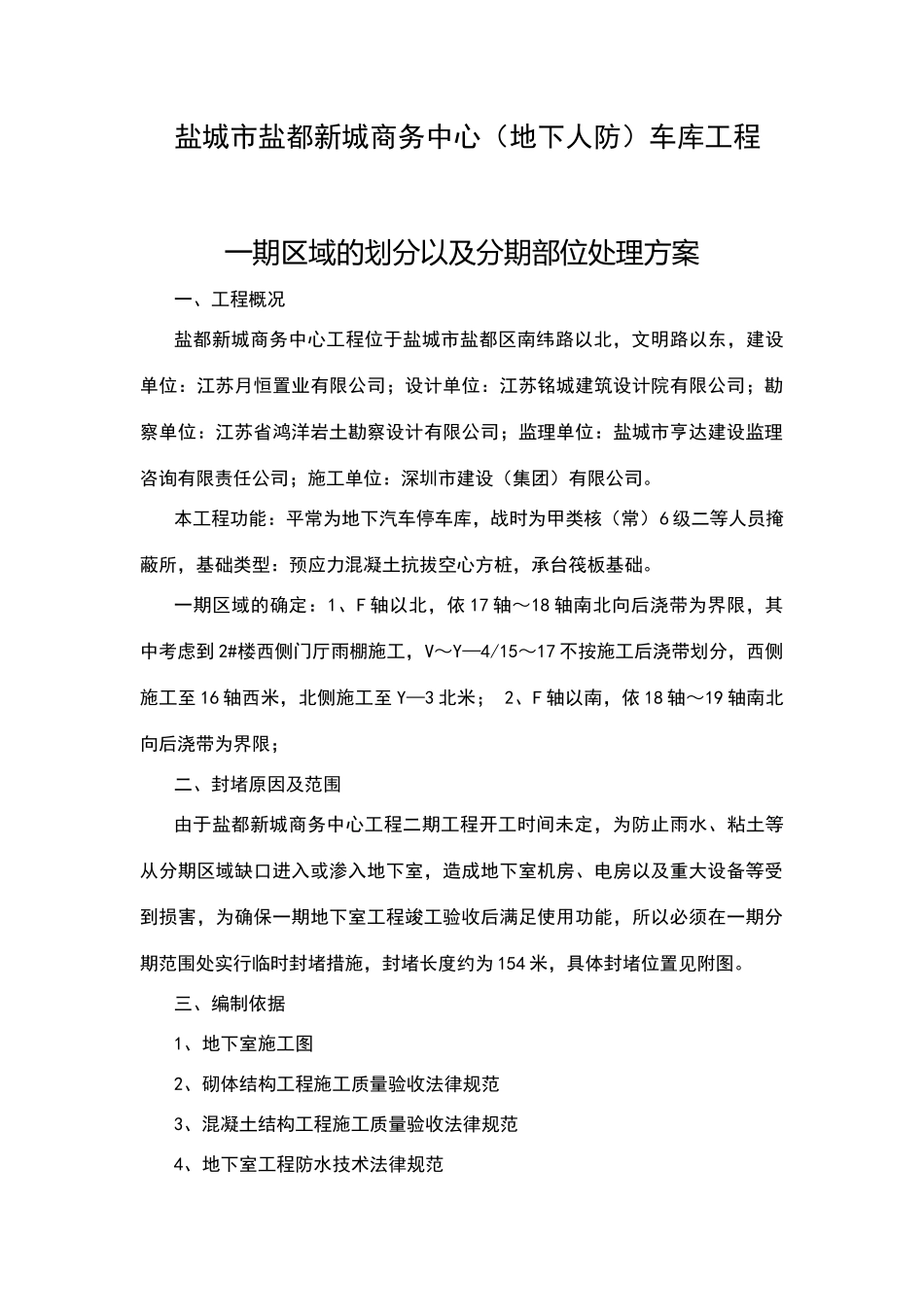

盐城市盐都新城商务中心(地下人防)车库工程一期区域的划分以及分期部位处理方案一、工程概况盐都新城商务中心工程位于盐城市盐都区南纬路以北,文明路以东,建设单位:江苏月恒置业有限公司;设计单位:江苏铭城建筑设计院有限公司;勘察单位:江苏省鸿洋岩土勘察设计有限公司;监理单位:盐城市亨达建设监理咨询有限责任公司;施工单位:深圳市建设(集团)有限公司
本工程功能:平常为地下汽车停车库,战时为甲类核(常)6 级二等人员掩蔽所,基础类型:预应力混凝土抗拔空心方桩,承台筏板基础
一期区域的确定:1、F 轴以北,依 17 轴~18 轴南北向后浇带为界限,其中考虑到 2#楼西侧门厅雨棚施工,V~Y—4/15~17 不按施工后浇带划分,西侧施工至 16 轴西米,北侧施工至 Y—3 北米; 2、F 轴以南,依 18 轴~19 轴南北向后浇带为界限;二、封堵原因及范围由于盐都新城商务中心工程二期工程开工时间未定,为防止雨水、粘土等从分期区域缺口进入或渗入地下室,造成地下室机房、电房以及重大设备等受到损害,为确保一期地下室工程竣工验收后满足使用功能,所以必须在一期分期范围处实行临时封堵措施,封堵长度约为 154 米,具体封堵位置见附图
三、编制依据1、地下室施工图2、砌体结构工程施工质量验收法律规范3、混凝土结构工程施工质量验收法律规范4、地下室工程防水技术法律规范四、封堵工艺流程清理基层——放线——构造柱腰梁植筋——浇筑素混凝土反梁——构造柱钢筋绑扎——腰梁下砌体砌筑——腰梁钢筋、模板、混凝土施工——腰梁上砌体砌筑——砌体顶部顶砖砌筑——砌体内外侧抹灰(外侧抹灰为防水砂浆)——砌体外侧 4mm 厚改性沥青防水卷材粘贴——108 胶水加水泥、砂甩浆拉毛——固定纤维网——1:3 水泥砂浆防水保护层五、分期及封堵施工(一)、主体结构施工:1、一期西侧开挖及护坡施工方案参见基坑支护方案图纸 2—2 做法;2
