电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下车库回填土施工技术交底

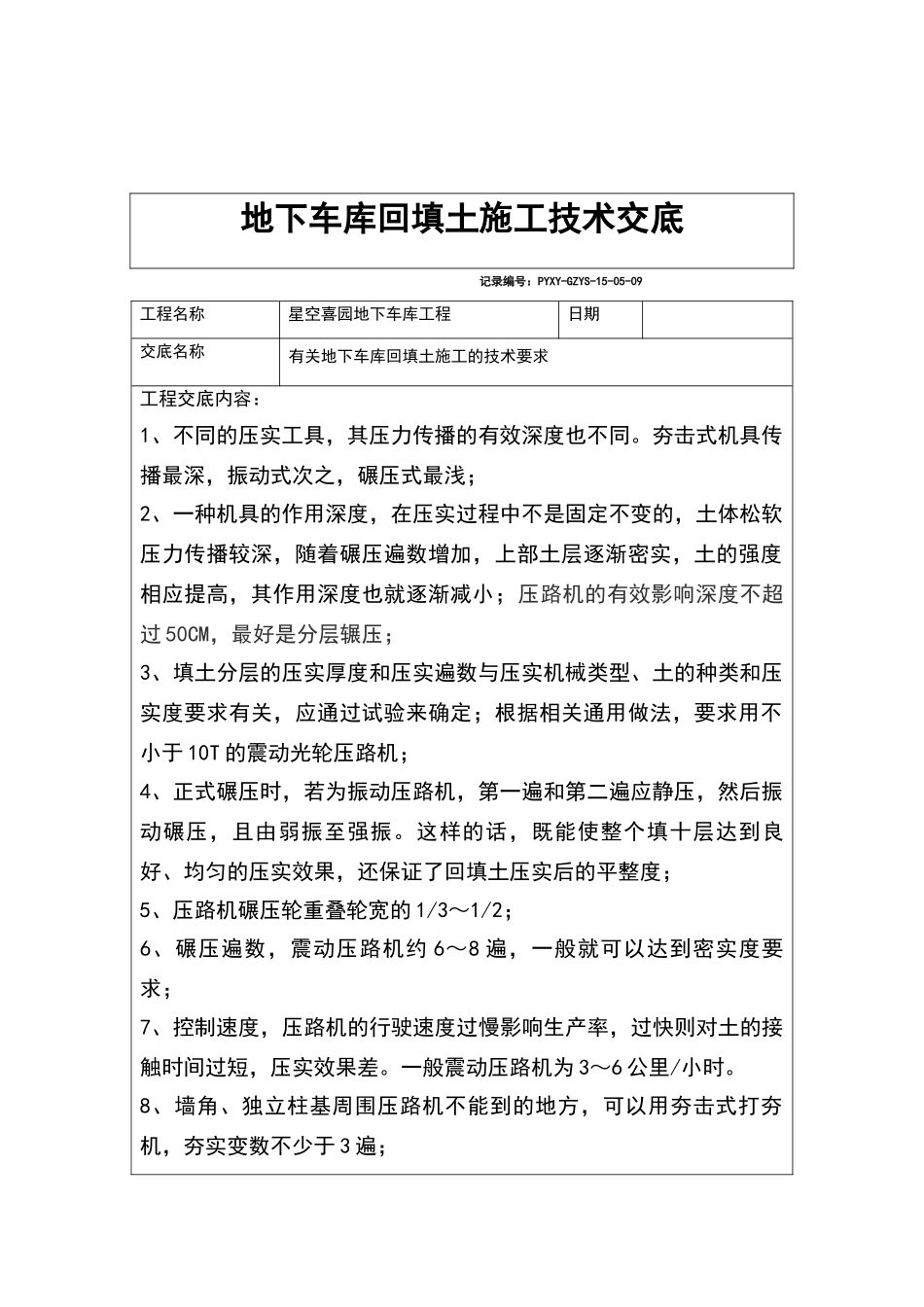

地下车库回填土施工技术交底_第1页
1/2

地下车库回填土施工技术交底_第2页
2/2
地下车库回填土施工技术交底 记录编号:PYXY-GZYS-15-05-09工程名称星空喜园地下车库工程日期交底名称有关地下车库回填土施工的技术要求工程交底内容:1、不同的压实工具,其压力传播的有效深度也不同。夯击式机具传播最深,振动式次之,碾压式最浅;2、一种机具的作用深度,在压实过程中不是固定不变的,土体松软压力传播较深,随着碾压遍数增加,上部土层逐渐密实,土的强度相应提高,其作用深度也就逐渐减小;压路机的有效影响深度不超过 50CM,最好是分层辗压;3、填土分层的压实厚度和压实遍数与压实机械类型、土的种类和压实度要求有关,应通过试验来确定;根据相关通用做法,要求用不小于 10T 的震动光轮压路机;4、正式碾压时,若为振动压路机,第一遍和第二遍应静压,然后振动碾压,且由弱振至强振。这样的话,既能使整个填十层达到良好、均匀的压实效果,还保证了回填土压实后的平整度;5、压路机碾压轮重叠轮宽的 1/3~1/2;6、碾压遍数,震动压路机约 6~8 遍,一般就可以达到密实度要求;7、控制速度,压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。一般震动压路机为 3~6 公里/小时。8、墙角、独立柱基周围压路机不能到的地方,可以用夯击式打夯机,夯实变数不少于 3 遍;9、素土压实后经监理、工程部验收合格后再施工三七灰土,压实根据上述要求施工。 工程参加交底人员签字表:总包工程供应商监理公司工程管理部

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下车库回填土施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
