电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地铁施工需要的方案

地铁施工需要的方案_第1页
1/10
地铁施工需要的方案_第2页
2/10
地铁施工需要的方案_第3页
3/10

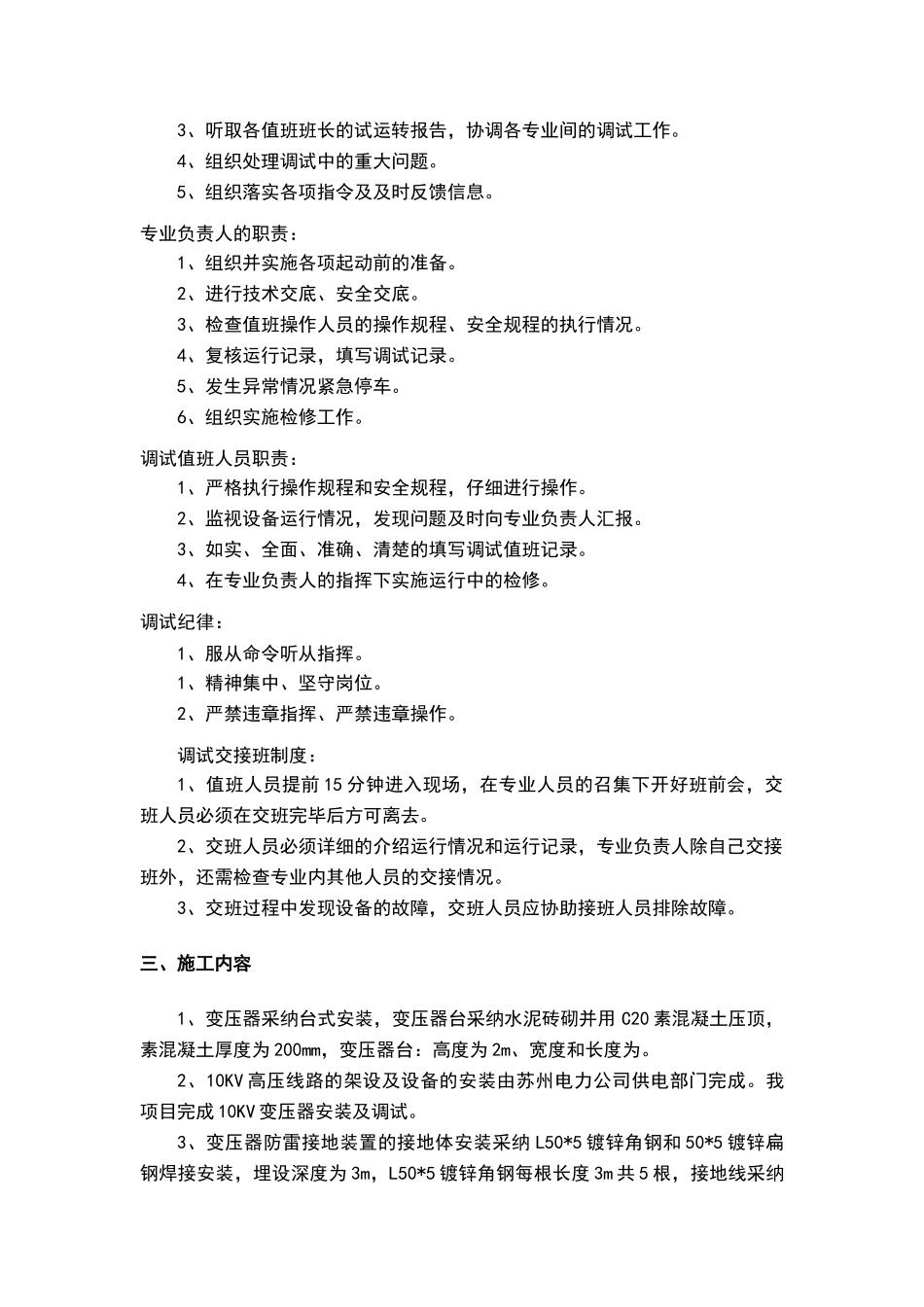

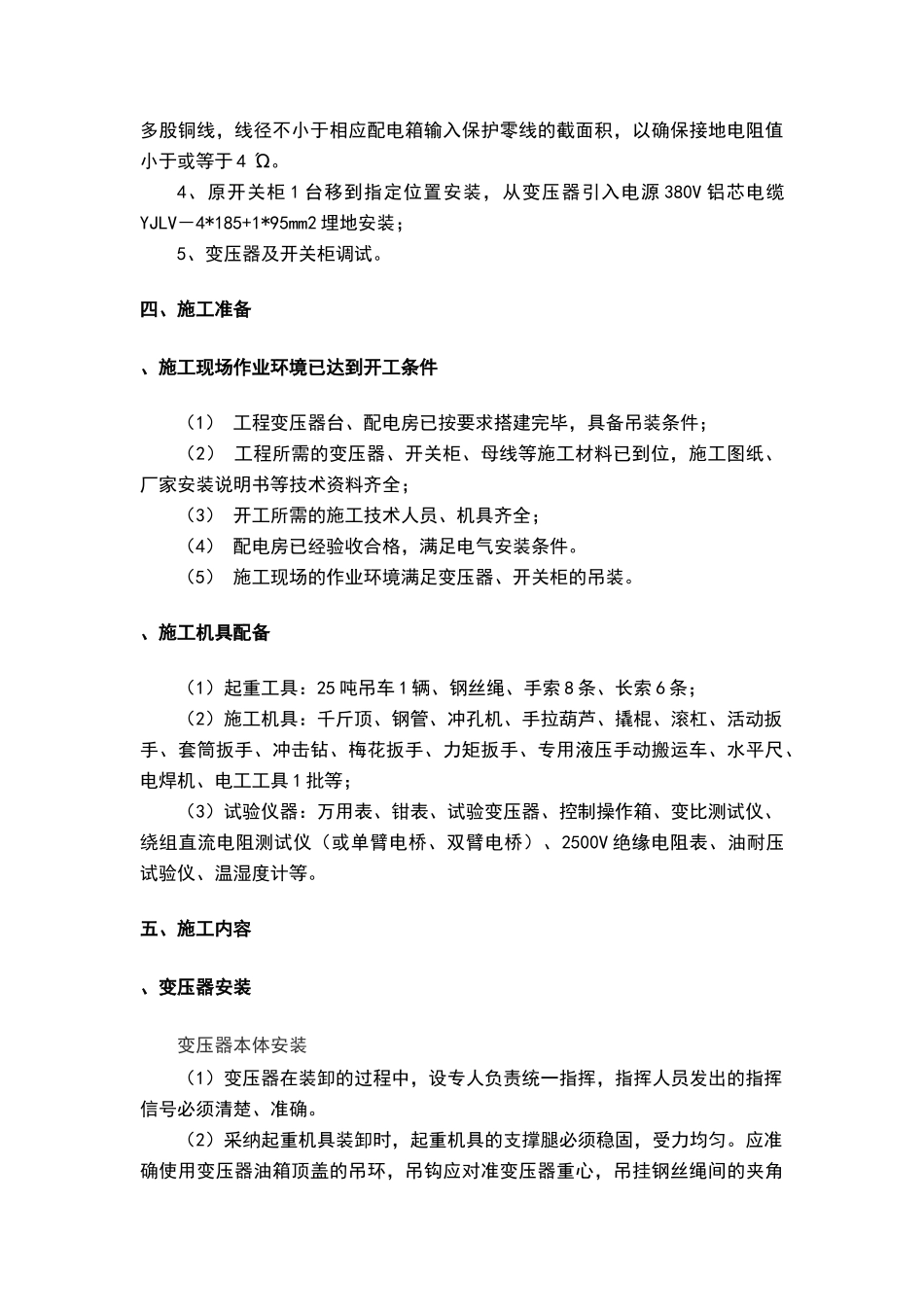

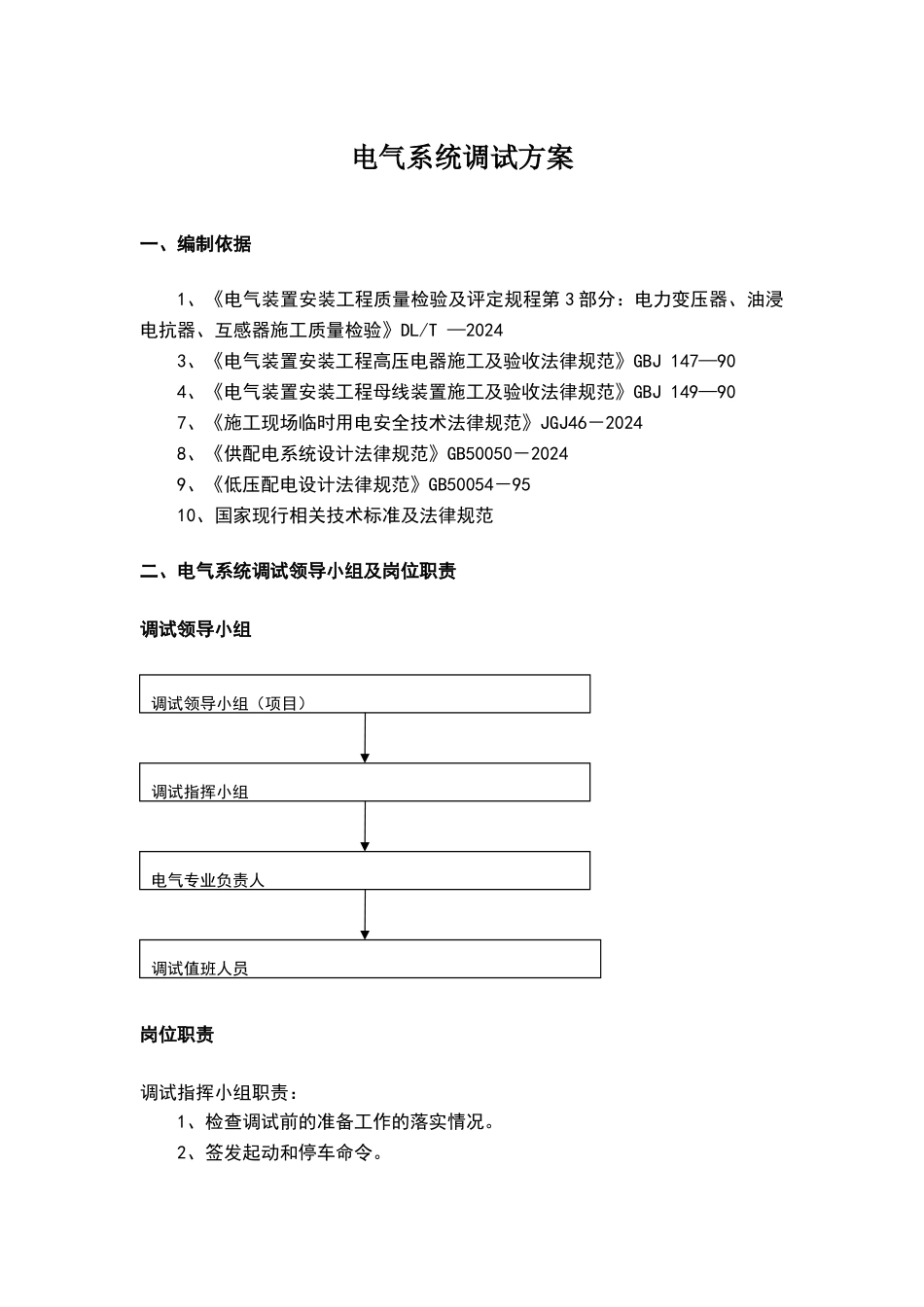

电气系统调试方案一、编制依据1、《电气装置安装工程质量检验及评定规程第 3 部分:电力变压器、油浸电抗器、互感器施工质量检验》DL/T —20243、《电气装置安装工程高压电器施工及验收法律规范》GBJ 147—904、《电气装置安装工程母线装置施工及验收法律规范》GBJ 149—907、《施工现场临时用电安全技术法律规范》JGJ46-20248、《供配电系统设计法律规范》GB50050-20249、《低压配电设计法律规范》GB50054-9510、国家现行相关技术标准及法律规范二、电气系统调试领导小组及岗位职责调试领导小组岗位职责调试指挥小组职责:1、检查调试前的准备工作的落实情况。2、签发起动和停车命令。调试领导小组(项目)调试指挥小组电气专业负责人调试值班人员3、听取各值班班长的试运转报告,协调各专业间的调试工作。4、组织处理调试中的重大问题。5、组织落实各项指令及及时反馈信息。专业负责人的职责:1、组织并实施各项起动前的准备。2、进行技术交底、安全交底。3、检查值班操作人员的操作规程、安全规程的执行情况。4、复核运行记录,填写调试记录。5、发生异常情况紧急停车。6、组织实施检修工作。调试值班人员职责:1、严格执行操作规程和安全规程,仔细进行操作。2、监视设备运行情况,发现问题及时向专业负责人汇报。3、如实、全面、准确、清楚的填写调试值班记录。4、在专业负责人的指挥下实施运行中的检修。调试纪律:1、服从命令听从指挥。1、精神集中、坚守岗位。2、严禁违章指挥、严禁违章操作。调试交接班制度:1、值班人员提前 15 分钟进入现场,在专业人员的召集下开好班前会,交班人员必须在交班完毕后方可离去。2、交班人员必须详细的介绍运行情况和运行记录,专业负责人除自己交接班外,还需检查专业内其他人员的交接情况。3、交班过程中发现设备的故障,交班人员应协助接班人员排除故障。三、施工内容1、变压器采纳台式安装,变压器台采纳水泥砖砌并用 C20 素混凝土压顶,素混凝土厚度为 200mm,变压器台:高度为 2m、宽度和长度为。2、10KV 高压线路的架设及设备的安装由苏州电力公司供电部门完成。我项目完成 10KV 变压器安装及调试。3、变压器防雷接地装置的接地体安装采纳 L50*5 镀锌角钢和 50*5 镀锌扁钢焊接安装,埋设深度为 3m,L50*5 镀锌角钢每根长度 3m 共 5 根,接地线采纳多股铜线,线径不小于相应配电箱输入保护零线的截面积,以确保接地电阻值小于或等于 4 Ώ。4、原开关柜 1 台移到指...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地铁施工需要的方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
