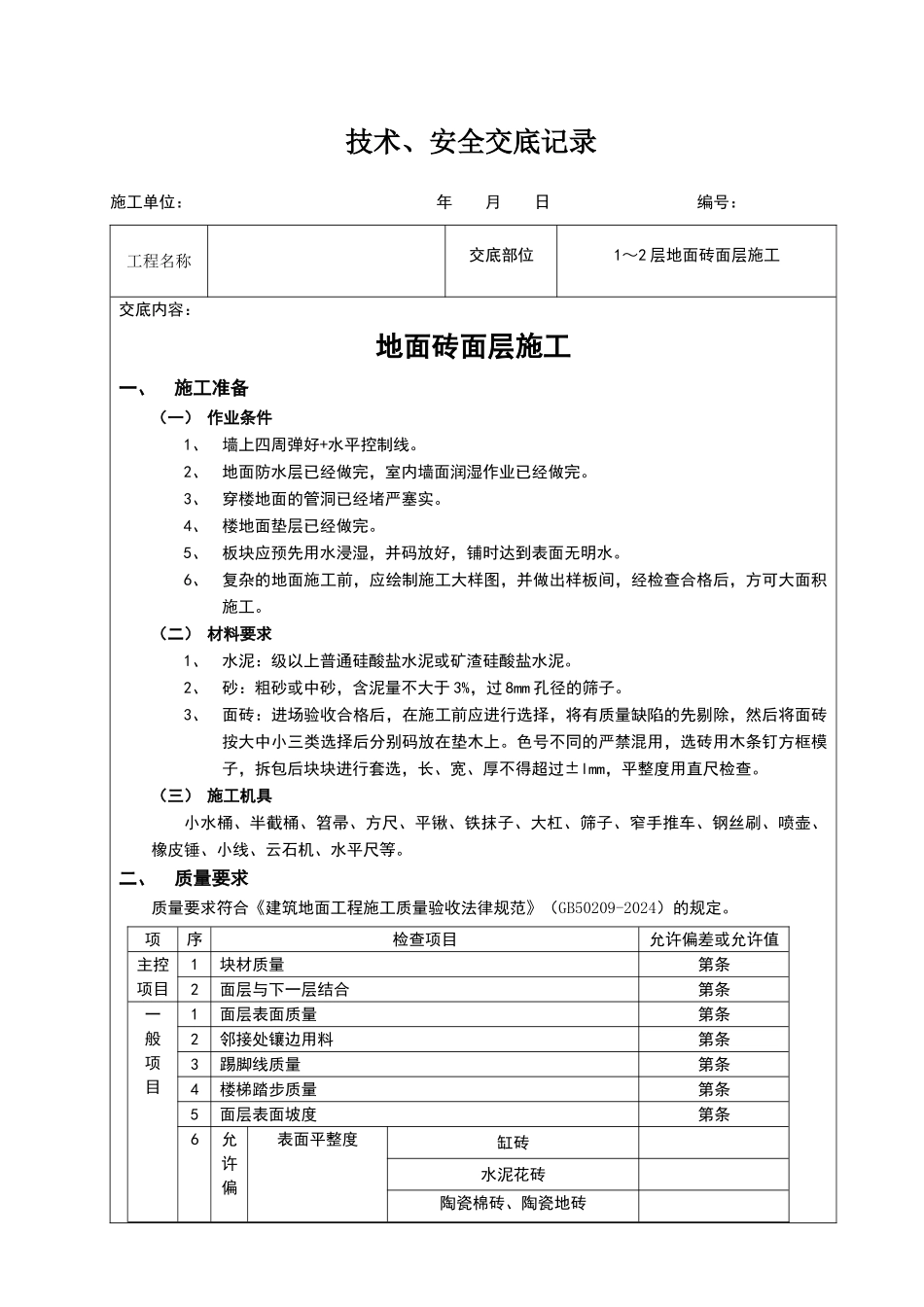

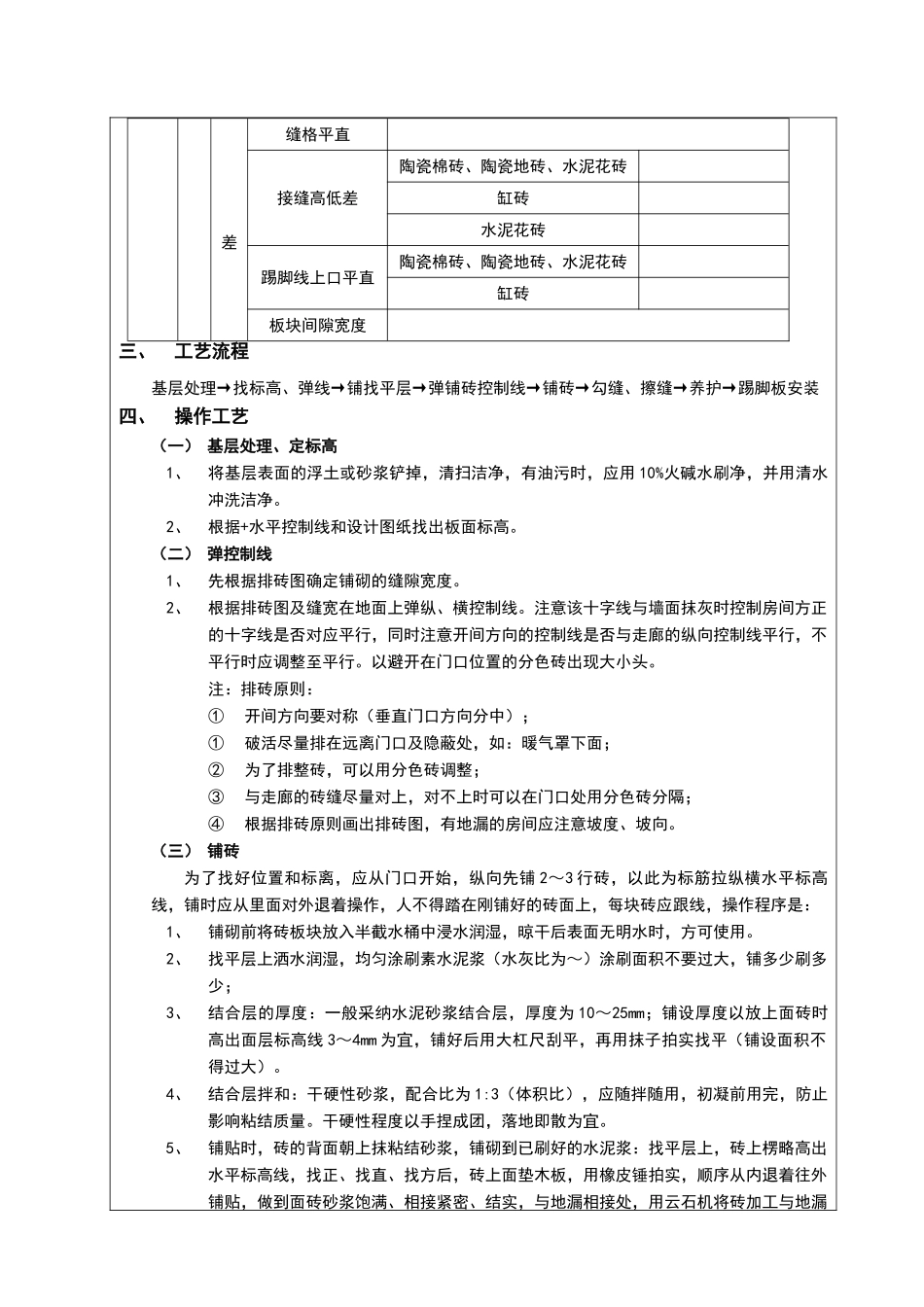

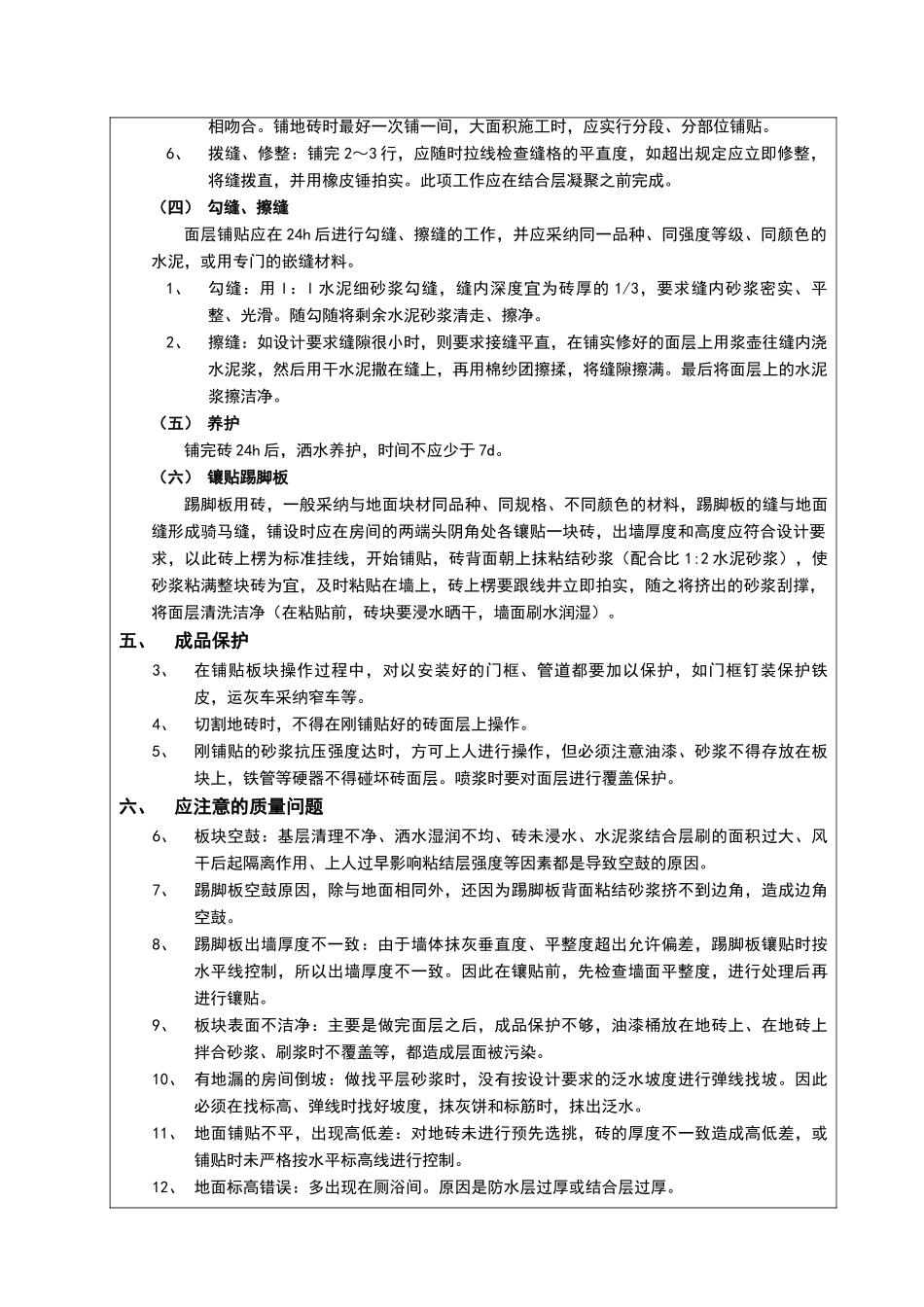

技术、安全交底记录施工单位: 年 月 日 编号:工程名称交底部位1~2 层地面砖面层施工交底内容:地面砖面层施工一、施工准备(一) 作业条件1、墙上四周弹好+水平控制线。2、地面防水层已经做完,室内墙面润湿作业已经做完。3、穿楼地面的管洞已经堵严塞实。4、楼地面垫层已经做完。5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。(二) 材料要求1、水泥:级以上普通硅酸盐水泥或矿渣硅酸盐水泥。2、砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的筛子。3、面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±lmm,平整度用直尺检查。(三) 施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。二、质量要求质量要求符合《建筑地面工程施工质量验收法律规范》(GB50209-2024)的规定。项序检查项目允许偏差或允许值主控项目1块材质量第条2面层与下一层结合第条一般项目1面层表面质量第条2邻接处镶边用料第条3踢脚线质量第条4楼梯踏步质量第条5面层表面坡度第条6允许偏表面平整度缸砖水泥花砖陶瓷棉砖、陶瓷地砖差缝格平直接缝高低差陶瓷棉砖、陶瓷地砖、水泥花砖缸砖水泥花砖踢脚线上口平直陶瓷棉砖、陶瓷地砖、水泥花砖缸砖板块间隙宽度三、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装四、操作工艺(一) 基层处理、定标高1、将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净。2、根据+水平控制线和设计图纸找出板面标高。(二) 弹控制线1、先根据排砖图确定铺砌的缝隙宽度。2、根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避开在门口位置的分色砖出现大小头。注:排砖原则:①开间方向要对称(垂直门口方向分中);①破活尽量排在远离门口及隐蔽处,如:暖气罩下面;②为了排整砖,可以用分色砖调整;③与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;...
