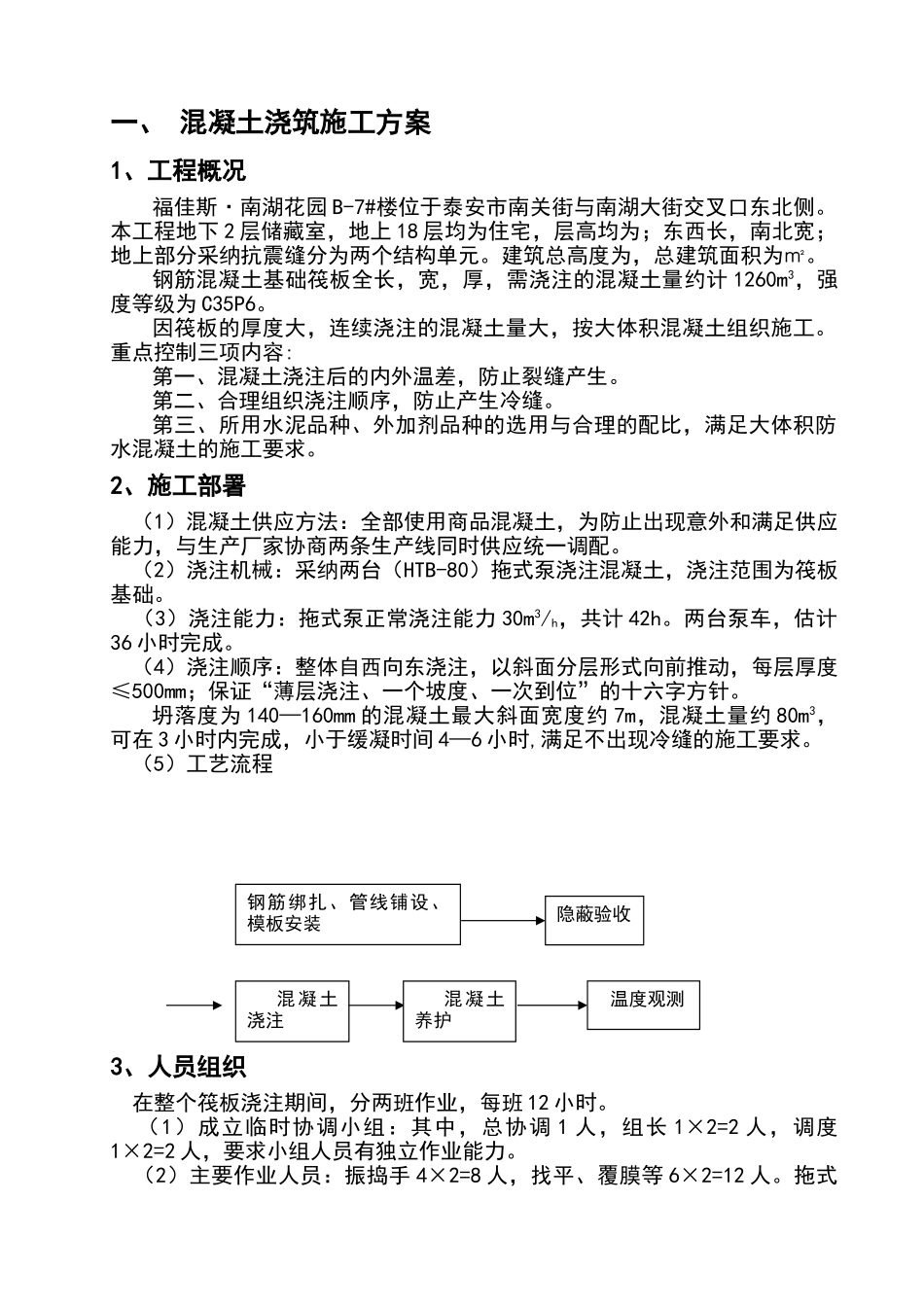

一、 混凝土浇筑施工方案1、工程概况福佳斯·南湖花园 B-7#楼位于泰安市南关街与南湖大街交叉口东北侧
本工程地下 2 层储藏室,地上 18 层均为住宅,层高均为;东西长,南北宽;地上部分采纳抗震缝分为两个结构单元
建筑总高度为,总建筑面积为㎡
钢筋混凝土基础筏板全长,宽,厚,需浇注的混凝土量约计 1260m3,强度等级为 C35P6
因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工
重点控制三项内容:第一、混凝土浇注后的内外温差,防止裂缝产生
第二、合理组织浇注顺序,防止产生冷缝
第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求
2、施工部署 (1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配
(2)浇注机械:采纳两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础
(3)浇注能力:拖式泵正常浇注能力 30m3/h,共计 42h
两台泵车,估计36 小时完成
(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推动,每层厚度≤500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针
坍落度为 140—160mm 的混凝土最大斜面宽度约 7m,混凝土量约 80m3,可在 3 小时内完成,小于缓凝时间 4—6 小时,满足不出现冷缝的施工要求
(5)工艺流程3、人员组织 在整个筏板浇注期间,分两班作业,每班 12 小时
(1)成立临时协调小组:其中,总协调 1 人,组长 1×2=2 人,调度1×2=2 人,要求小组人员有独立作业能力
(2)主要作业人员:振捣手 4×2=8 人,找平、覆膜等 6×2=12 人
拖式隐蔽验收 混凝土浇注钢筋绑扎、管线铺设、模板安装 混凝土养护 温度观测泵管拆装 6 人,机械修理 1×2=2 人,泵车操作 1×2=2 人,电工
