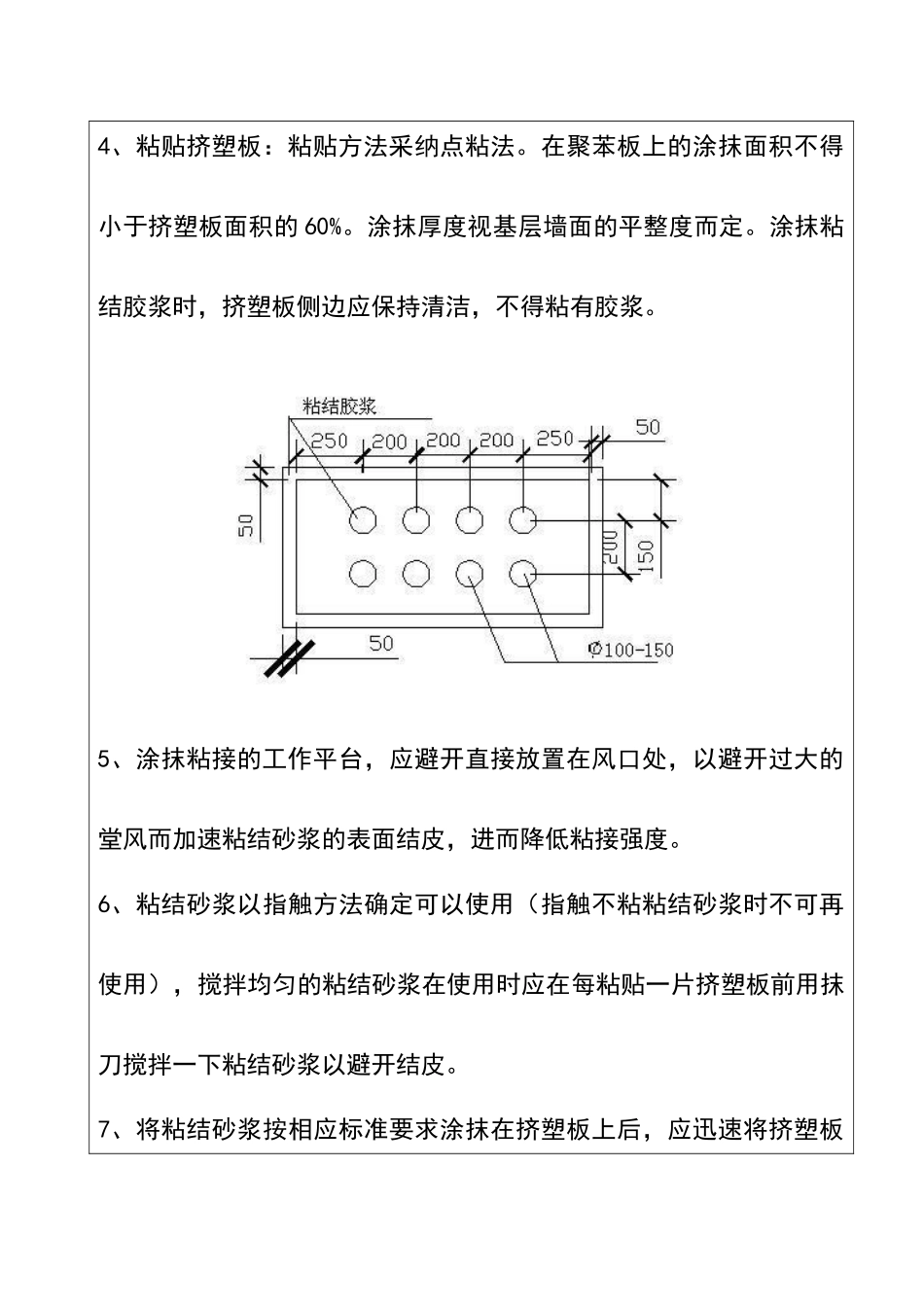

技 术 交 底 记 录 2024 年 09 月 23 日工程名称浩创梧桐郡 E 地块商品区分部工程47-60#楼分项工程名称外墙外保温工程交底内容:一、 施工前准备:1、外墙保温、外墙漆要求施工人员统一着装。2、机具准备:水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,垂直运输设备,铁锹,铲刀,脚手架或和吊篮、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等,靠尺,塞尺,垂直仪,墨斗,钢尺,方尺,探针等。3、与土建单位的交接。要求保温队伍对外粉基底进行全面检查,包括各阴阳角垂直度、面墙平整度垂直度、各窗套线条是否顺直及建筑垃圾等。对不合格的部分及时提出,土建整改完成后并经保温队伍确定认可,由双方签订交接单。二、保温系统材料:1、粘结砂浆 2、挤塑板(XPS 板) 3、耐碱性玻璃纤维网格布4、抹面胶浆 5、机械锚固栓 三、操作工艺 墙面体系 1、结构墙面清理——1:3 砂浆找平层——拌制粘结砂浆——粘贴挤塑板——安装机械锚固栓——板缝及阴阳角打磨修理——粘贴大面网格布并及时磨平处理——补洞及修理——变形缝处理。施工要点:1、结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。2、砂浆找平层:用 1:3 水泥砂浆进行找平。3、拌制粘结砂浆:粘接砂浆的温度为 5℃-30℃。粘接砂浆每袋 40KG需要 10KG 洁净水(水灰比:1)。用量:10KG-13KG∕㎡。拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在 2 小时以内用完。4、粘贴挤塑板:粘贴方法采纳点粘法。在聚苯板上的涂抹面积不得小于挤塑板面积的 60%。涂抹厚度视基层墙面的平整度而定。涂抹粘结胶浆时,挤塑板侧边应保持清洁,不得粘有胶浆。5、涂抹粘接的工作平台,应避开直接放置在风口处,以避开过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。6、粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避开结皮。7、将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。每粘完一块应及时清除可...
