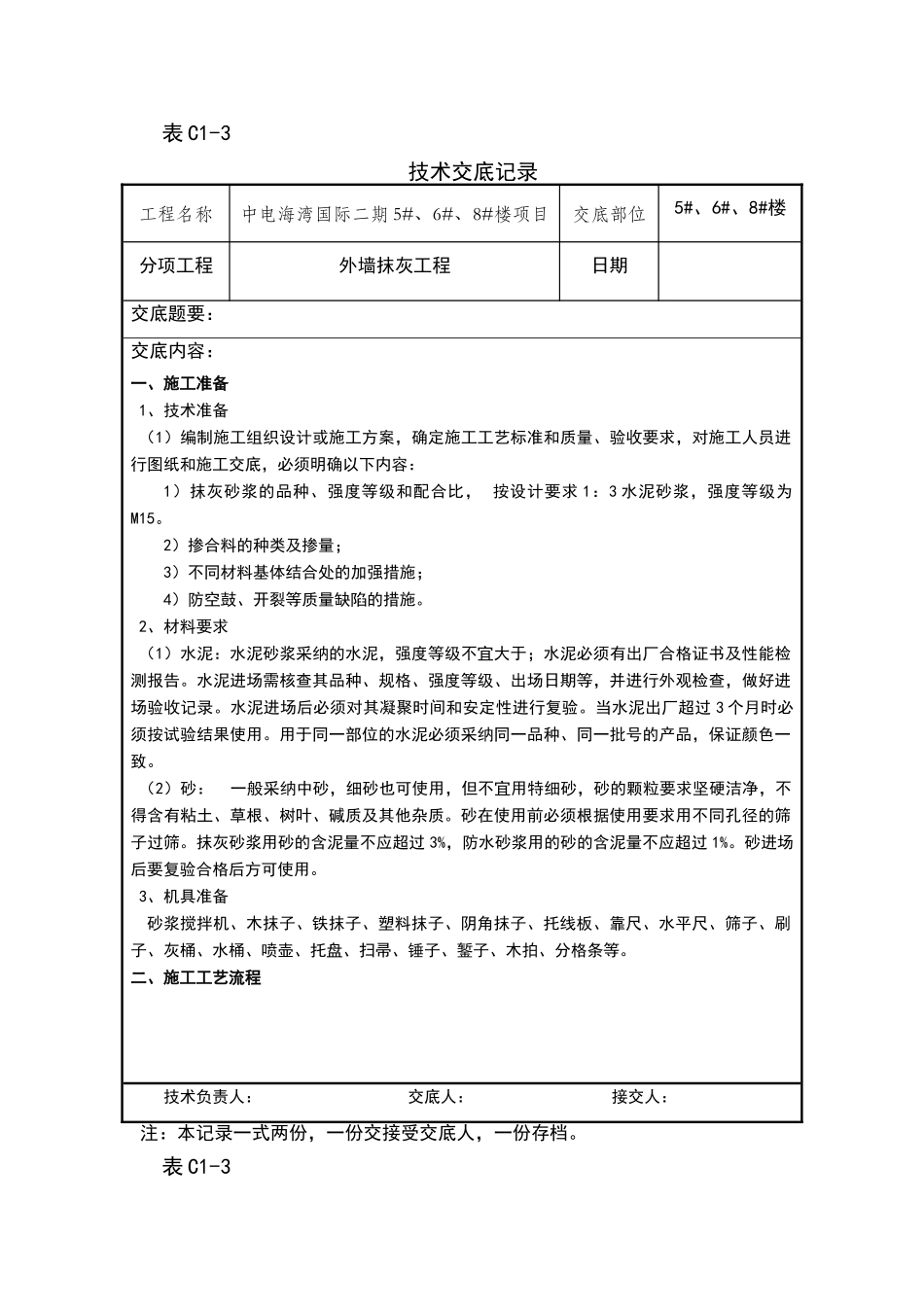

表 C1-3 技术交底记录工程名称中电海湾国际二期 5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程外墙抹灰工程日期交底题要: 交底内容:一、施工准备1、技术准备(1)编制施工组织设计或施工方案,确定施工工艺标准和质量、验收要求,对施工人员进行图纸和施工交底,必须明确以下内容:1)抹灰砂浆的品种、强度等级和配合比, 按设计要求 1:3 水泥砂浆,强度等级为M15
2)掺合料的种类及掺量;3)不同材料基体结合处的加强措施;4)防空鼓、开裂等质量缺陷的措施
2、材料要求(1)水泥:水泥砂浆采纳的水泥,强度等级不宜大于;水泥必须有出厂合格证书及性能检测报告
水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录
水泥进场后必须对其凝聚时间和安定性进行复验
当水泥出厂超过 3 个月时必须按试验结果使用
用于同一部位的水泥必须采纳同一品种、同一批号的产品,保证颜色一致
(2)砂: 一般采纳中砂,细砂也可使用,但不宜用特细砂,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他杂质
砂在使用前必须根据使用要求用不同孔径的筛子过筛
抹灰砂浆用砂的含泥量不应超过 3%,防水砂浆用的砂的含泥量不应超过 1%
砂进场后要复验合格后方可使用
3、机具准备砂浆搅拌机、木抹子、铁抹子、塑料抹子、阴角抹子、托线板、靠尺、水平尺、筛子、刷子、灰桶、水桶、喷壶、托盘、扫帚、锤子、錾子、木拍、分格条等
二、施工工艺流程技术负责人: 交底人: 接交人:注:本记录一式两份,一份交接受交底人,一份存档

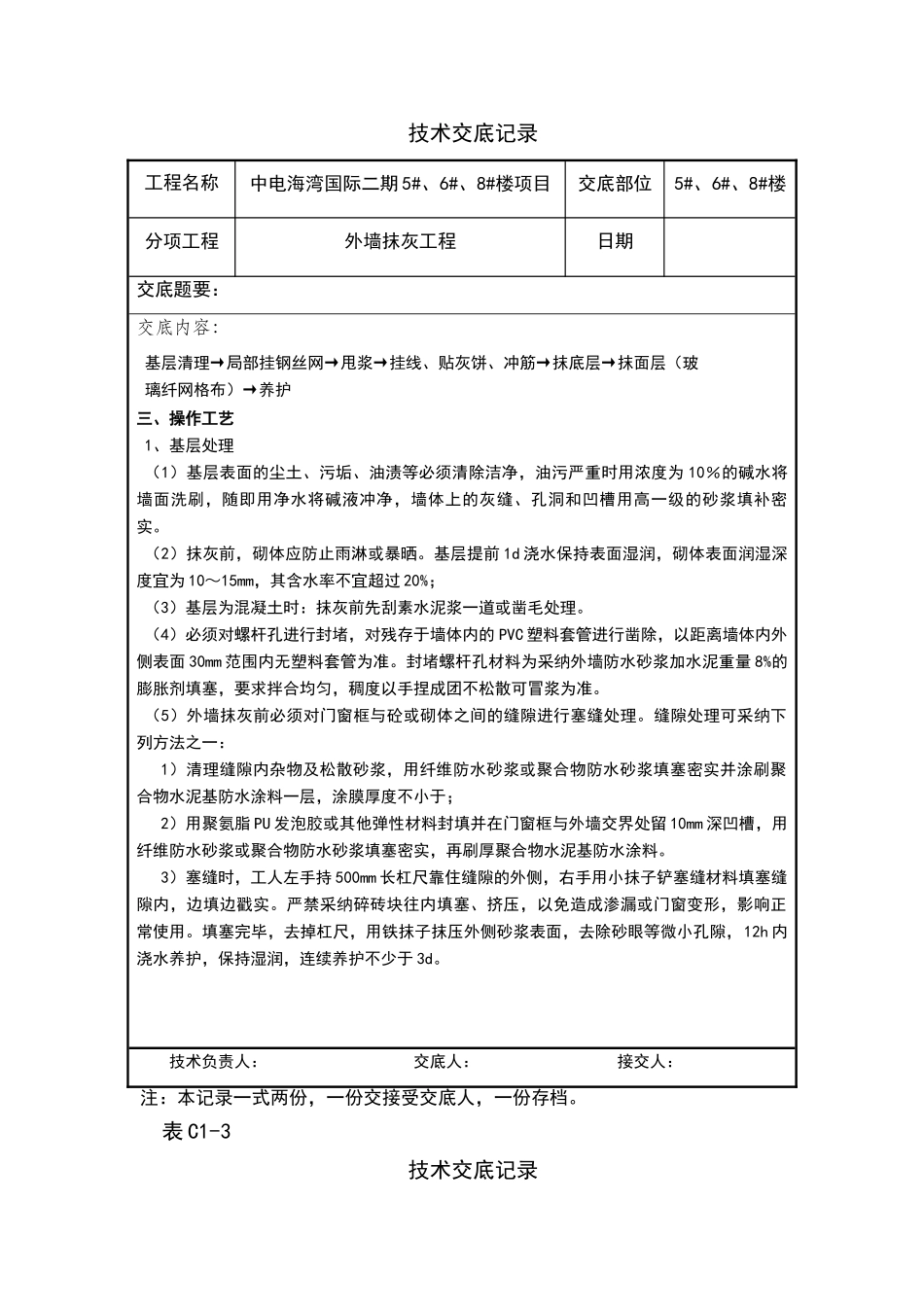

表 C1-3 技术交底记录工程名称中电海湾国际二期 5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程外墙抹灰工程日期交底题要: 交底内容:基层清理→局部挂钢丝网→甩浆→挂线、贴灰饼、冲筋→抹底层→抹面层(玻璃纤网格布)→养护三、操作工艺1、基层处理(1)基层表面的尘
