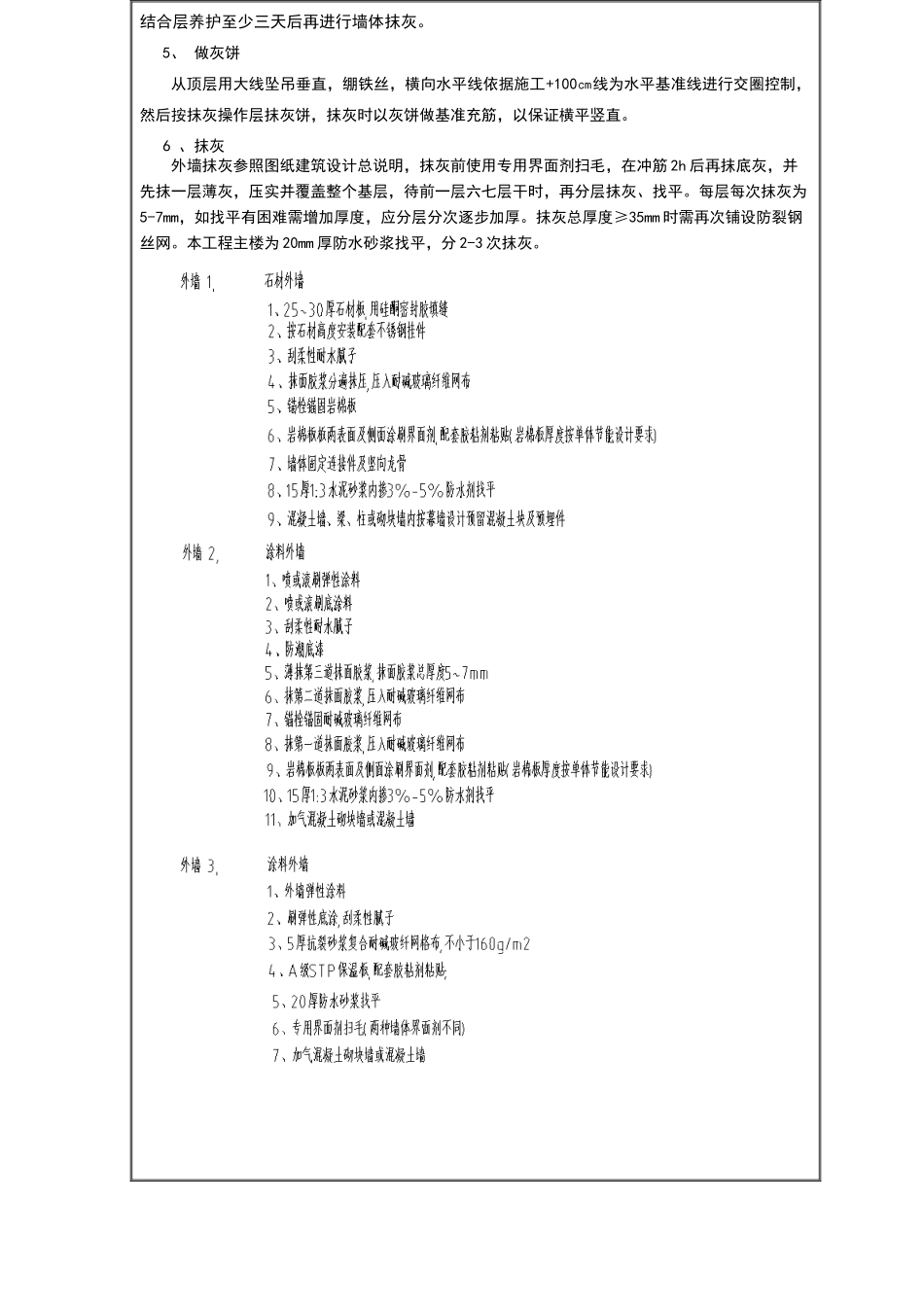

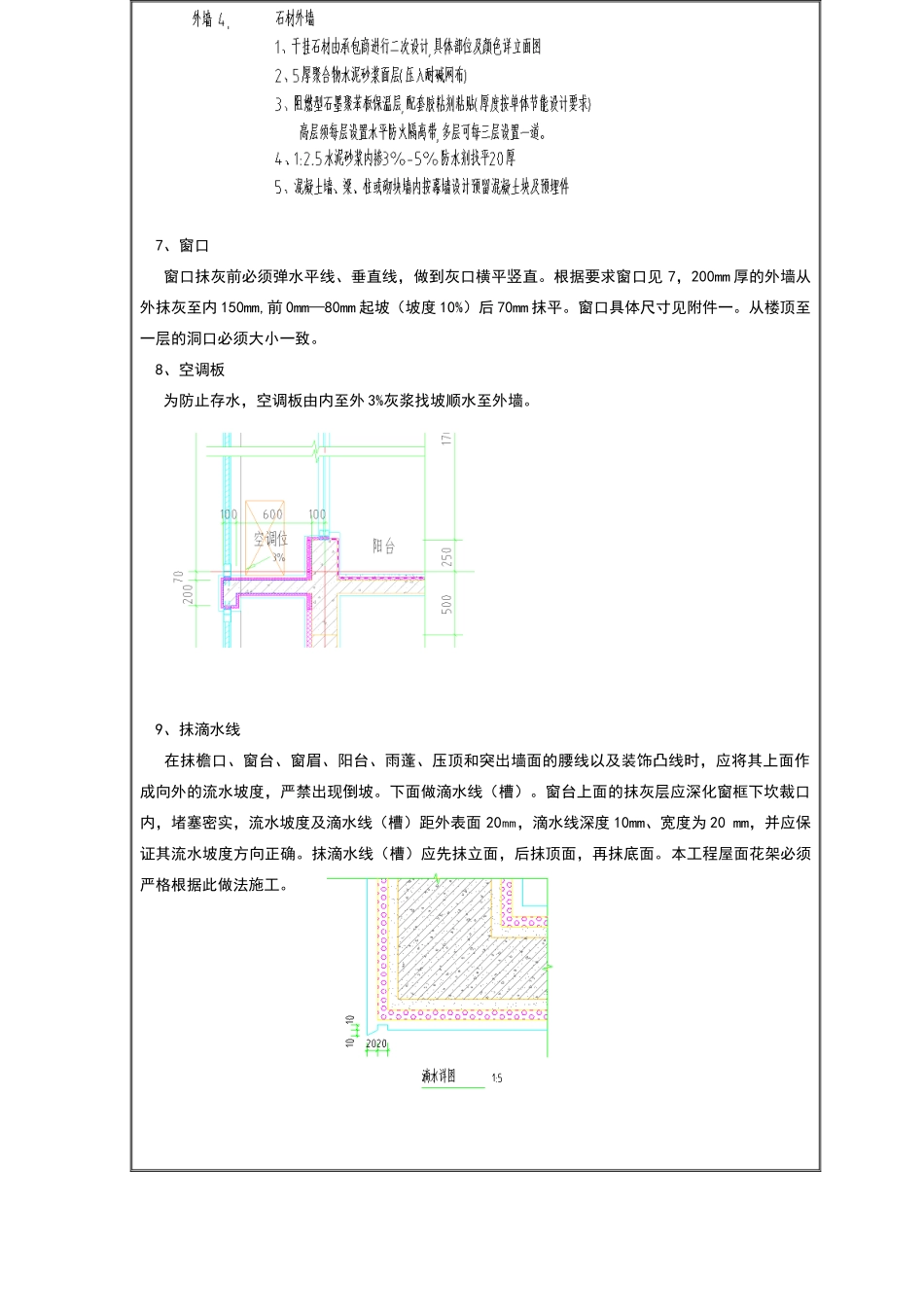

外墙抹灰技术交底一.施工准备1、材料准备:所用材料在进场时,必须有出场合格证、质量检验报告,并经过外观检验合格,现场抽样复试合格后方可投入工程使用,本工程根据青岛市规定采纳成品砂浆。2、机具准备 主要机具:砂浆搅拌机、手推车、铁板、铁锹、平锹、大桶、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m 靠尺板、托线板、方尺等。 3、人员配备 序号工种数量备注1瓦工8抹灰2普工4砂浆的搅拌及运输,基层清理、抹灰层养护 3电工1电工配合,持证上岗二.施工工艺1、施工流程 2、基层处理除去附着在墙体表面上的砂浆、灰尘和污垢等阻碍粘结的附着物。空鼓、和疏松部位应剔除并找平,并对光滑的混凝土表面进行凿毛处理。3、堵孔洞封堵脚手架眼和孔洞时,应清理洁净,浇水湿润,然后采纳干硬性细石混凝土封堵严密。对拉螺栓孔封堵将螺栓套管用电锤钻出,清理洁净后采纳无机发泡灌实,外用 1:1 防水砂浆抹平。待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔处,为方便验收防止漏刷分 3 种不同颜色聚氨酯涂刷,第一遍为白色,第二遍采纳红色涂刷,第三遍采纳黑色涂刷,形状为直径 150mm 的圆形。4、 墙面浇水湿润、喷浆用清水冲洗墙面,将砖缝中的浮砂、尘土冲掉,并将墙面均匀湿润。喷浆、界面处理:在 1:1水泥砂浆中掺入内含水重 20%的 801 胶,搅拌均匀配制成胶砂浆。喷涂结合层前,墙面应适当浇水湿润,用高压喷浆机在墙面上喷胶砂浆进行界面处理。喷浆应均匀,喷浆完成凝固后喷水养护。基层处理堵孔洞墙面浇水湿润、喷浆做灰饼防水砂浆抹灰抹滴水线养护结合层养护至少三天后再进行墙体抹灰。5、 做灰饼从顶层用大线坠吊垂直,绷铁丝,横向水平线依据施工+100㎝线为水平基准线进行交圈控制,然后按抹灰操作层抹灰饼,抹灰时以灰饼做基准充筋,以保证横平竖直。6 、抹灰外墙抹灰参照图纸建筑设计总说明,抹灰前使用专用界面剂扫毛,在冲筋 2h 后再抹底灰,并先抹一层薄灰,压实并覆盖整个基层,待前一层六七层干时,再分层抹灰、找平。每层每次抹灰为5-7mm,如找平有困难需增加厚度,应分层分次逐步加厚。抹灰总厚度≥35mm 时需再次铺设防裂钢丝网。本工程主楼为 20mm 厚防水砂浆找平,分 2-3 次抹灰。 7、窗口 窗口抹灰前必须弹水平线、垂直线,做到灰口横平竖直。根据要求窗口见 7,200mm 厚的外墙从外抹灰至内 150mm,前 0mm—80mm 起坡(坡度 10%)后 ...
